ALTAVISTA P.H.

CONJUNTO RESIDENCIAL

Dashboard gerencial de trazabilidad contractual
Impermeabilización y fachadas

Acceso exclusivo · administración y equipo técnico autorizado

✓ Obra entregada a satisfacción · 06 jul 2026
D&CO · DISEÑAMOS Y CONSTRUIMOS S.A.S.
IMPERMEABILIZACIÓN DE FACHADAS · CONTRATO 30072025-023388
Vuelo de dron 4K · registro 13 mar 2026
Dashboard gerencial · Entrega final

Trazabilidad contractual
y avance de obra

Conjunto Residencial Altavista P.H. — impermeabilización, pintura de fachadas e instalación de anclajes certificados. Contrato No. 30072025-023388 · Diseñamos y Construimos S.A.S.

◆ 8 torres + 4 salones ◆ 210 días calendario ◆ Pólizas actualizadas ✓ Avance 100% ✓ Entregada 06 jul 2026
Estado de la copropiedad · dos contratos
Actualizado 2 oct 2026
T1
21 pisos
T2
21 pisos
T3
17 pisos
T4
17 pisos
T5
21 pisos
T6
21 pisos
T7
17 pisos
T8
17 pisos
Fachadas
Rejillas
Fotografía ampliada · Altavista P.H.
§ 01 / 10 Registro fotográfico y audiovisual

La obra terminada, vista desde el aire y en sitio

Levantamiento con dron 4K y registro fotográfico de campo — 51 registros documentados sobre 8 torres y 4 salones sociales, obra entregada el 6 de julio de 2026

Vuelo de dron · vista general y fachadas · REG 01–07

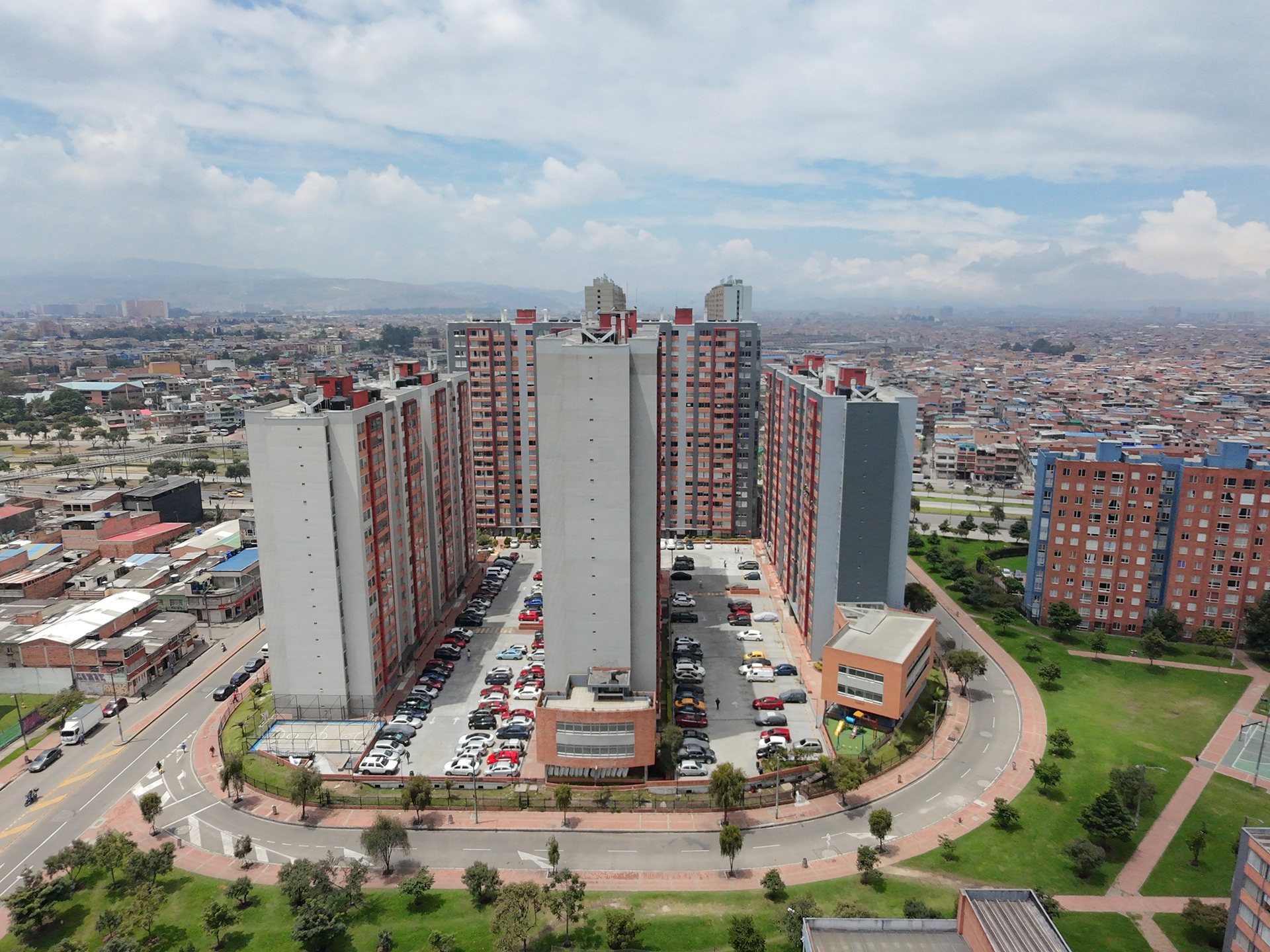

Conjunto Residencial Altavista P.H. visto desde el aire, con anotaciones de referencia sobre torres, fachada, salón social y vía interna REG 01 · LÁMINA GENERAL
Perfil urbano de Bogotá
Torre central
Fachada en ladrillo + Koraza
Salón social
Vía interna perimetral
Lámina
REG-01
Contenido
Vista general acotada
Fecha de vuelo
13 mar 2026
Proyecto
Altavista P.H.

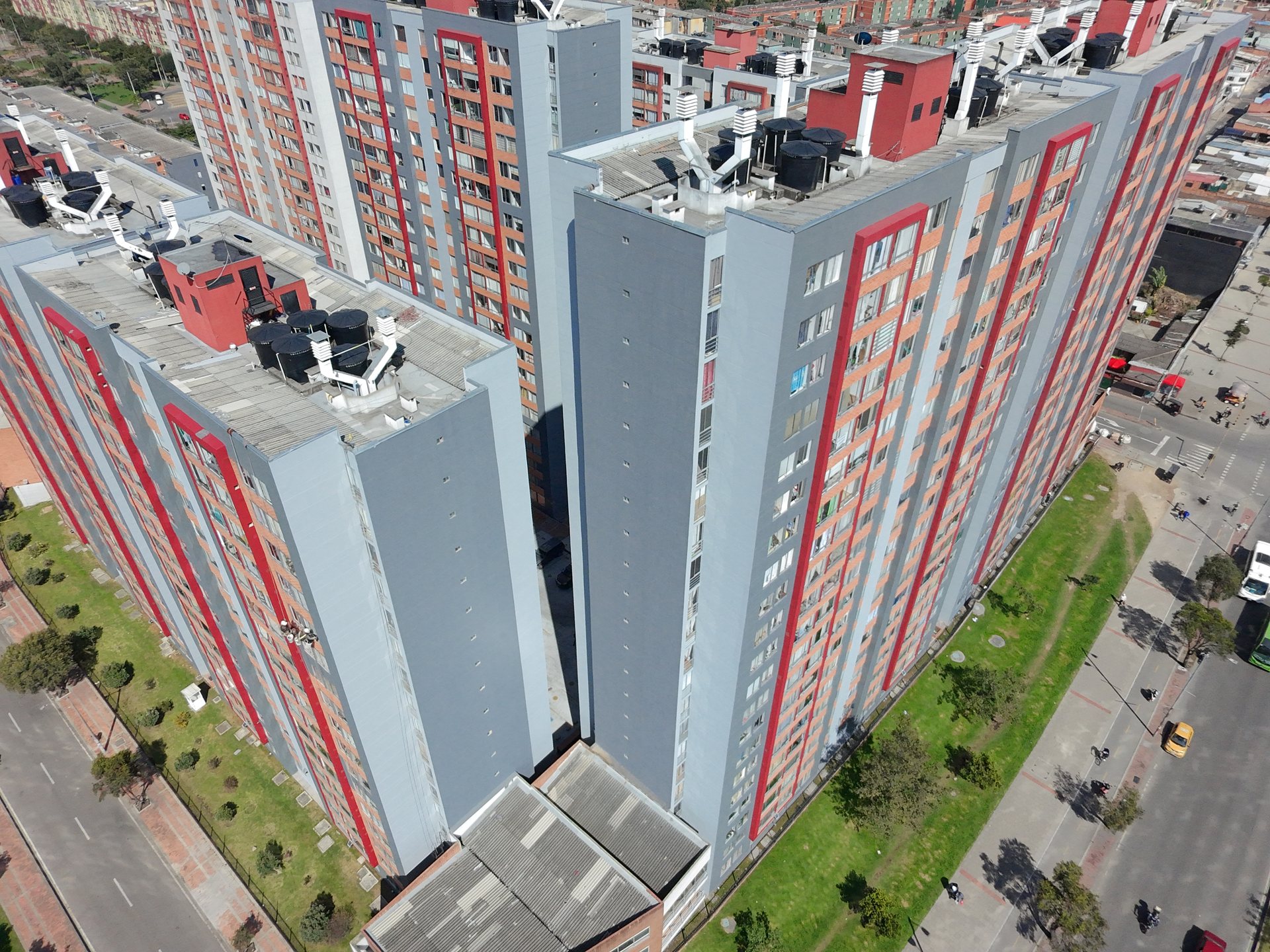

REG 02Torres de Altavista P.H. con fachada terminada, vista diagonal desde el dron
Fachada terminada — vista diagonal, medianas verdes y vía interna

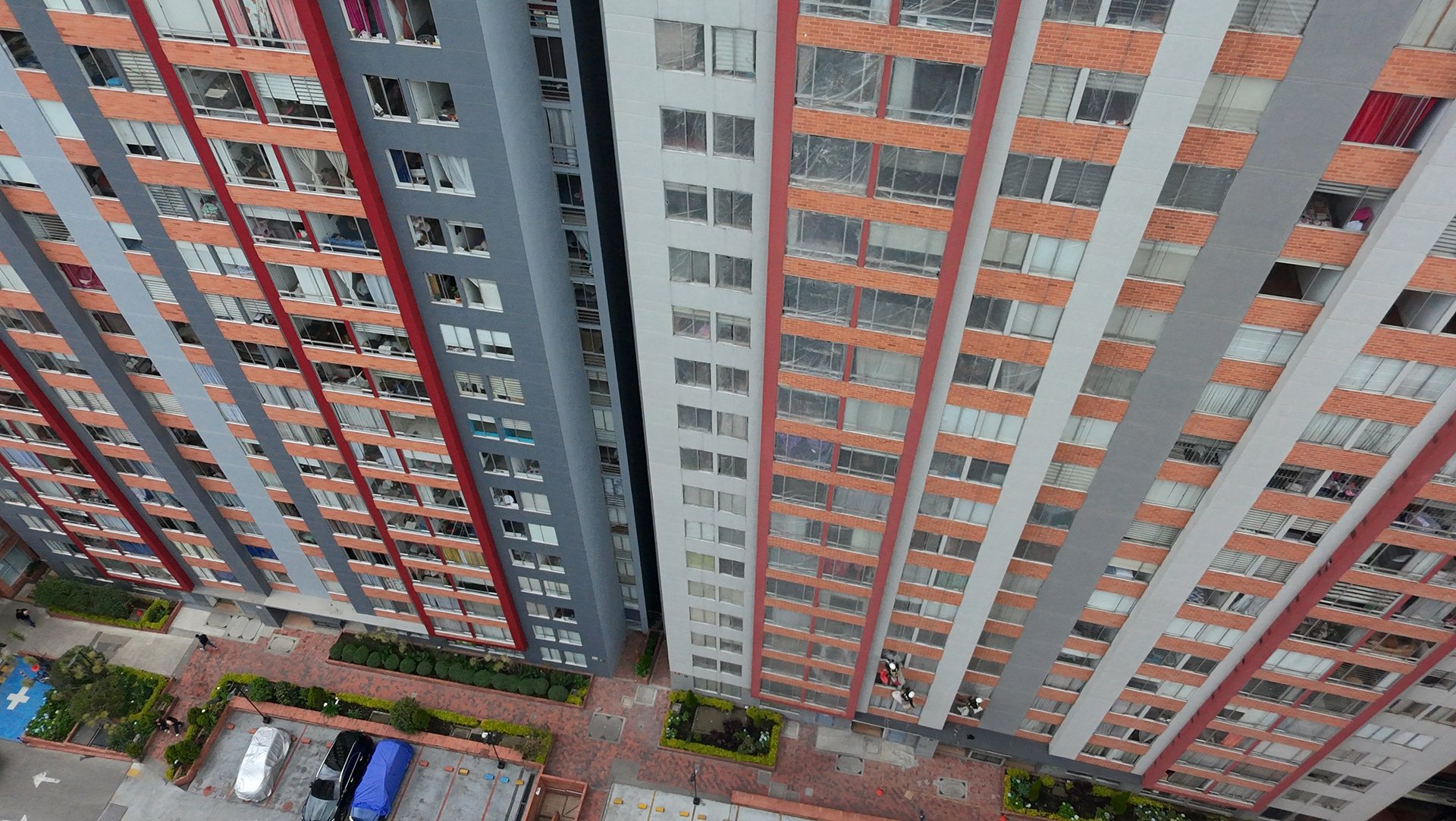

REG 03Detalle cenital de fachada de Altavista P.H. con franjas rojas y remates
Detalle cenital de fachada — remate perimetral y ventanería selladas

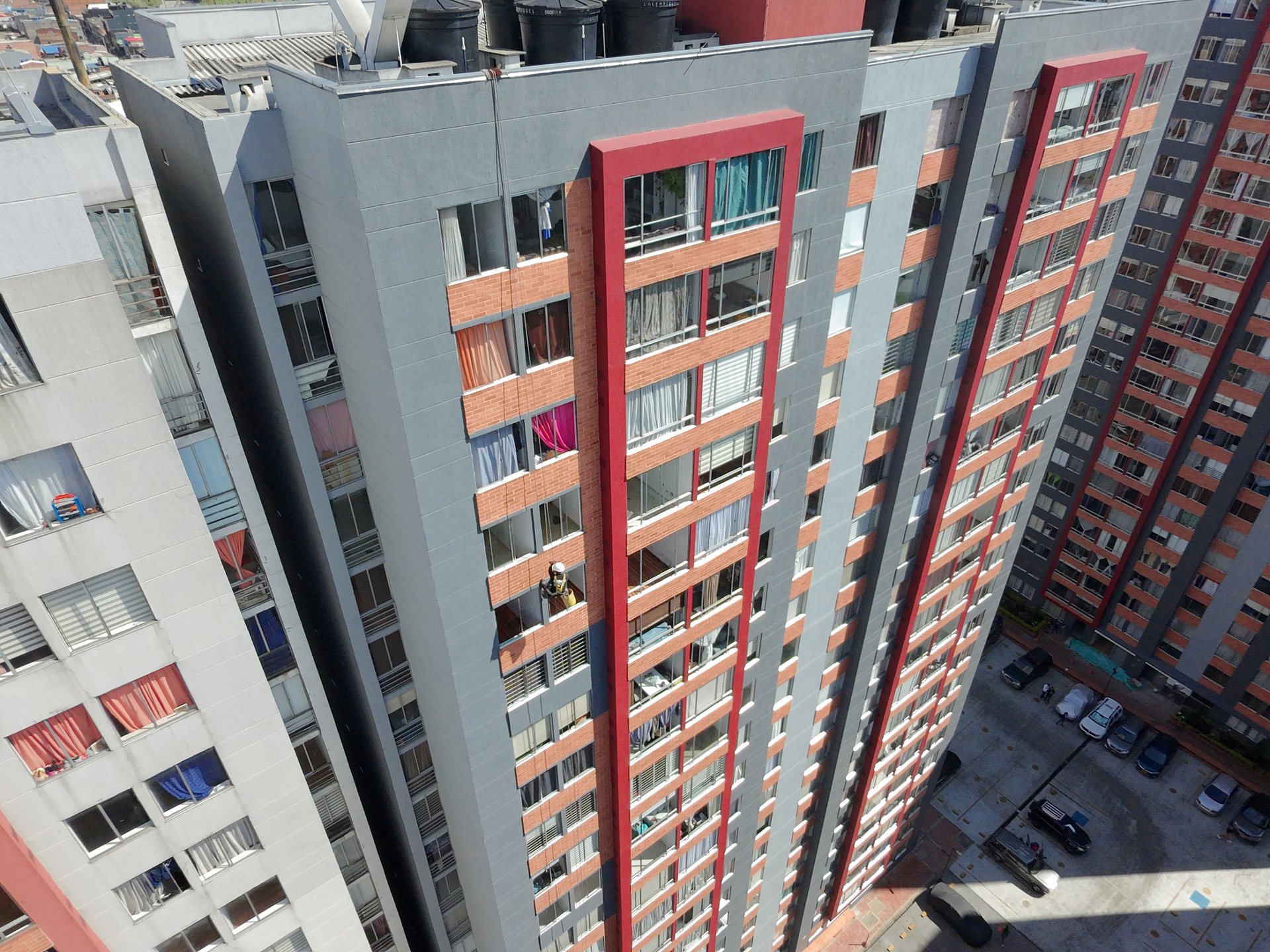

REG 04Textura de fachada terminada de Altavista P.H., franjas rojas y paños en gris claro
Textura de fachada terminada — franjas rojas y paños en gris claro

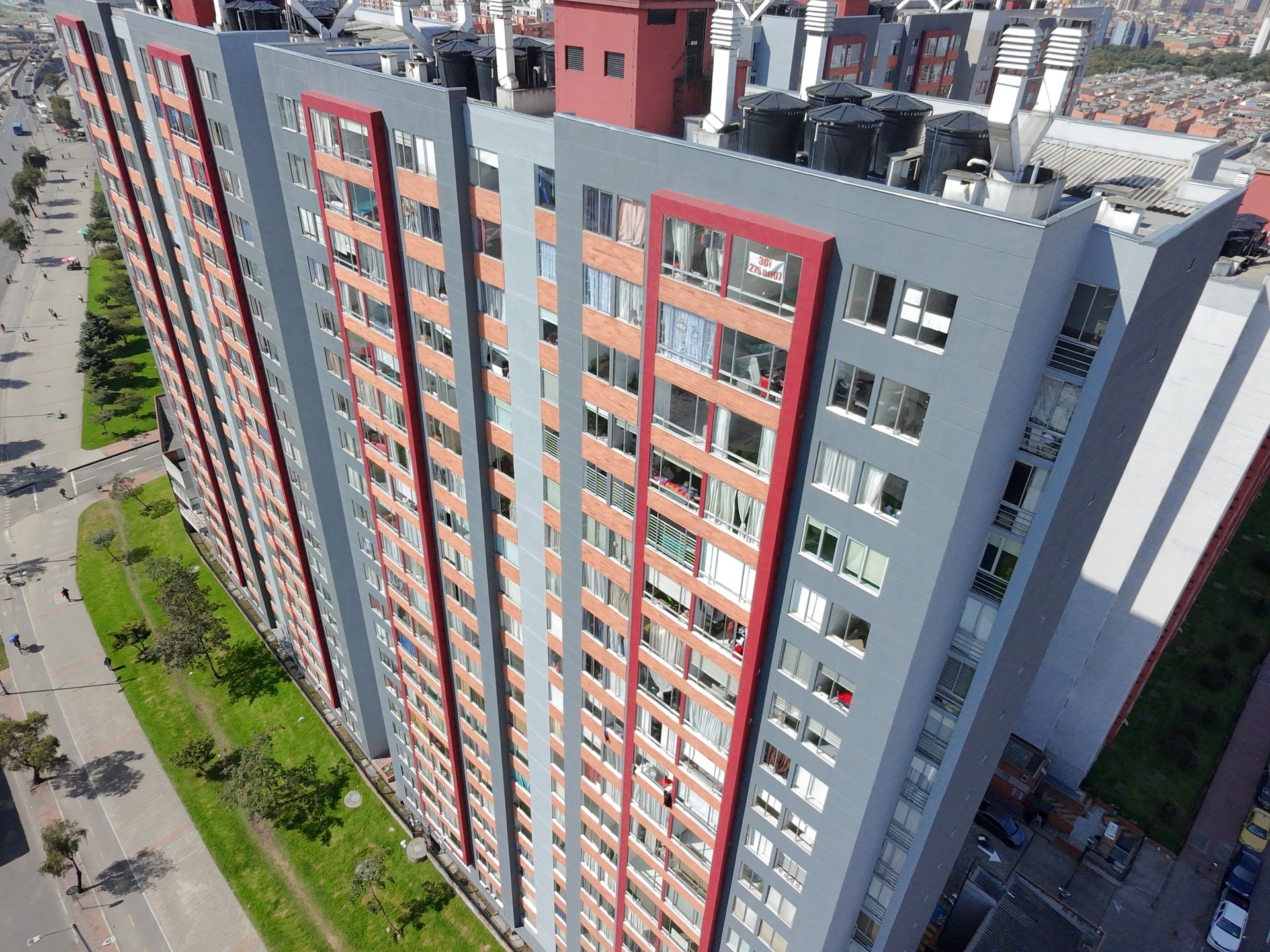

REG 05Fachada posterior de Altavista P.H. sobre vía interna y zonas verdes
Fachada posterior — vía interna y zonas verdes del conjunto
REG 06Interventoría y equipo técnico D&CO verificando la cubierta de Altavista P.H.
Interventoría y equipo técnico D&CO en verificación sobre cubierta
REG 07Administración, interventoría y equipo D&CO en recorrido técnico final sobre la cubierta
Recorrido técnico final — administración, interventoría y equipo D&CO
Vuelos de dron · fachadas terminadas vs. en ejecución · REG 08–17
REG 08
Contraste de fachadasTorre ya pintada junto a fachada aún en ladrillo original
REG 09
Fachada terminadaAcabado en dos tonos de gris, aplicación final en curso
REG 10
Detalle de fachadaFranjas terminadas en gris oscuro y gris claro
REG 11
Torres mixtasTorres terminadas junto a torres en ladrillo, vía perimetral de por medio
REG 12
Torres mixtasVista aérea de torres terminadas e intervenidas sobre el patio central
REG 13
Cubiertas y torresTorres mixtas con tanques y equipos técnicos en cubierta
REG 14
Fachada en procesoAndamiaje y lienzo de protección sobre ladrillo original
REG 15
Aplicación en fachadaOperario en descuelgue durante la aplicación de pintura
REG 16
Vista generalConjunto con torres terminadas y zonas verdes
REG 17
CubiertasVista general de cubiertas y tanques de las torres
Videos de proceso · ejecución en sitio · REG 18–22
REG 18
ReemboquilladoReemboquillado del ladrillo a la vista
REG 19
Lavado de fachadaLavado en ladrillo previo al hidrofugado
REG 20
HidrofugadoAplicación de hidrófugo sobre fachada en ladrillo
REG 21
Pintura KorazaAplicación de pintura en altura, acceso por cuerdas
REG 22
TermografíaVerificación con cámara termográfica
Ejecución en sitio · materiales y mano de obra certificada · REG 23–29
REG 23Materiales certificados Sika acopiados en la obra de Altavista P.H.

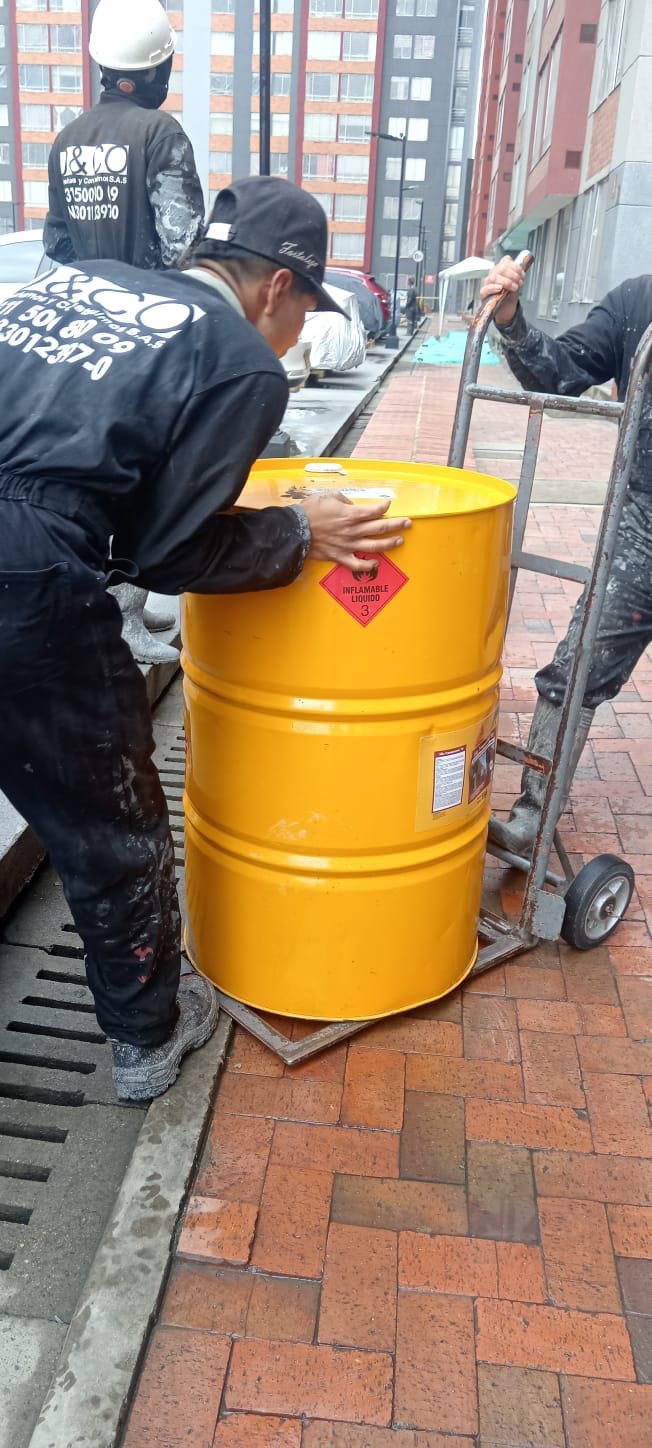

Materiales certificados Sika acopiados en obra
REG 24Recepción y verificación de insumos en sitio en la obra de Altavista P.H.
Recepción y verificación de insumos en sitio

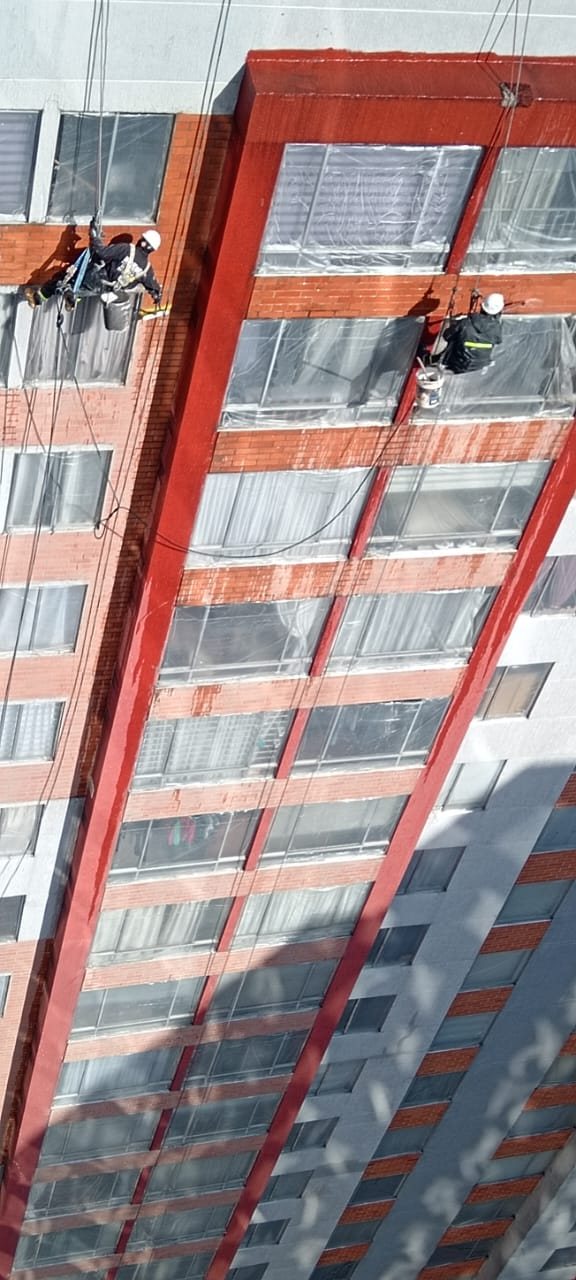

REG 25Lavado de fachada con acceso certificado por cuerdas en Altavista P.H.
Lavado de fachada — acceso certificado por cuerdas

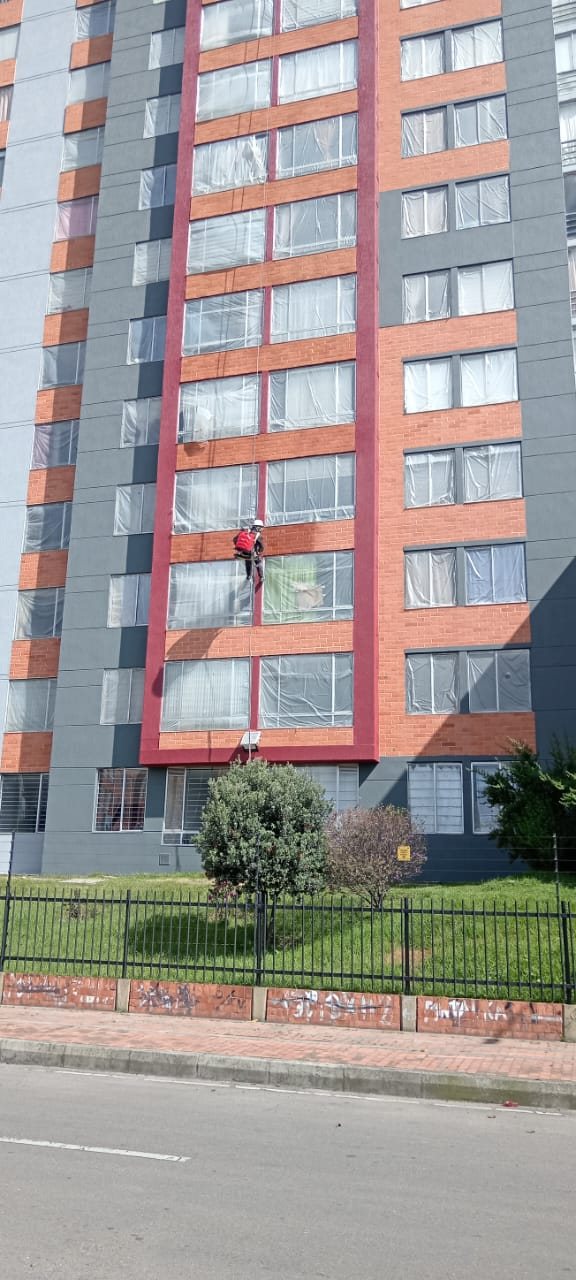

REG 26Aplicación de hidrófugo sobre superficie en ladrillo en Altavista P.H.
Aplicación de hidrófugo sobre superficie en ladrillo

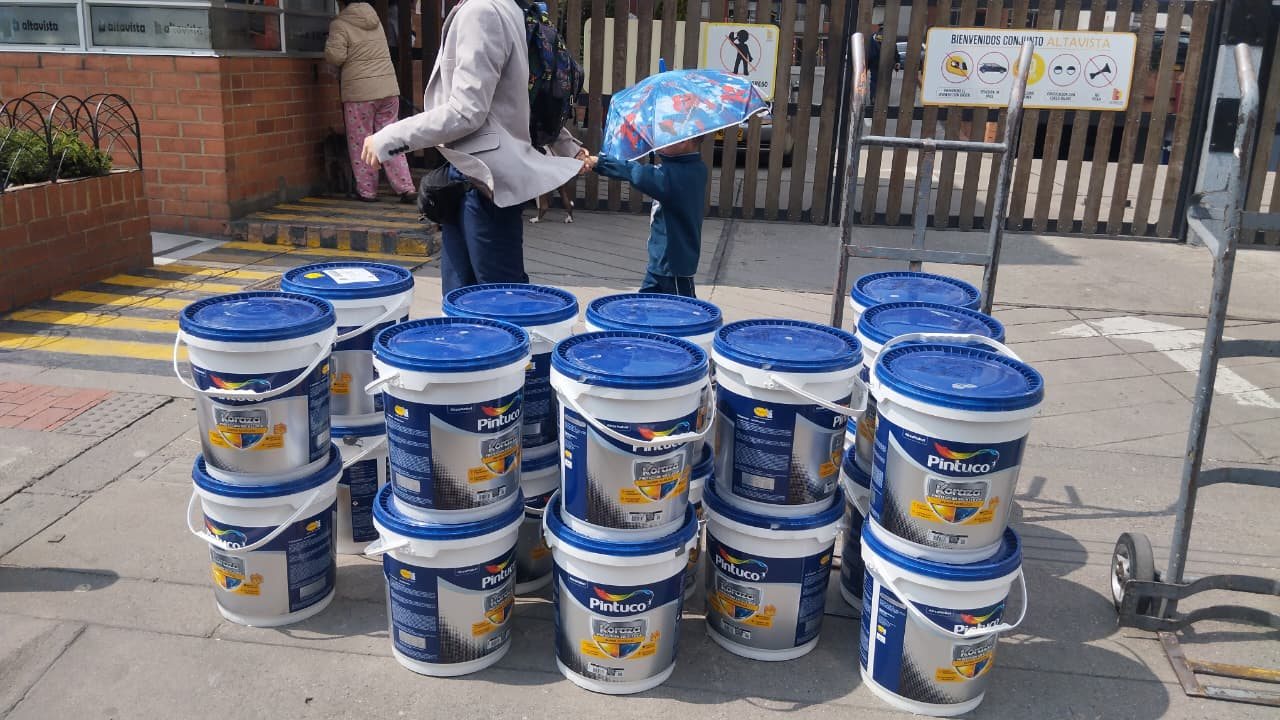

REG 27Acopio de pintura Koraza previo a la aplicación en Altavista P.H.
Acopio de pintura Koraza previo a aplicación

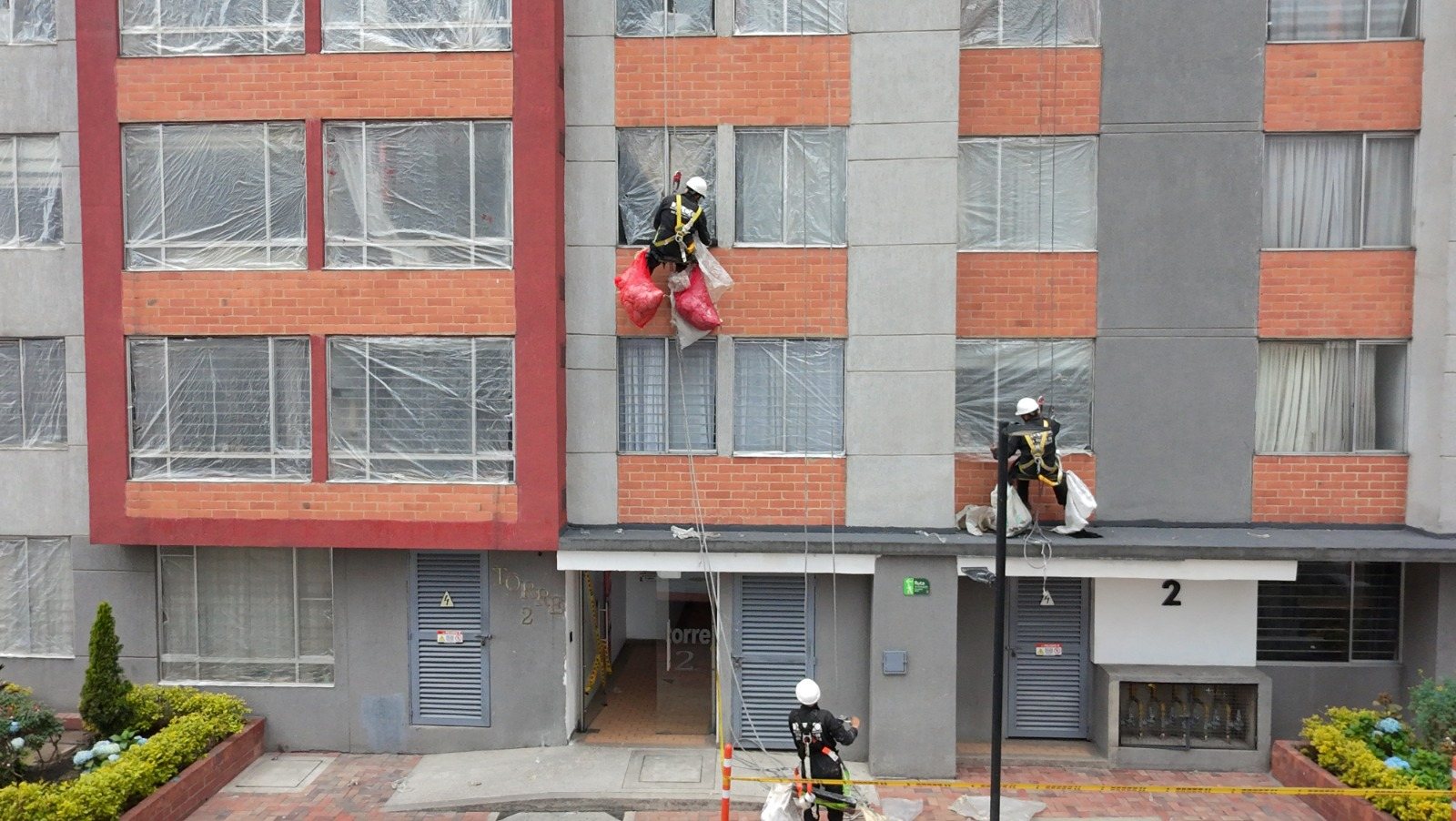

REG 28Protección y plastificado de vanos durante la obra en Altavista P.H.
Protección y plastificado de vanos durante la obra
REG 29Equipo profesional D&CO en visita técnica a la obra de Altavista P.H.
Equipo profesional D&CO en visita técnica
Cierre y entrega · 21 jul 2026 · REG 30–45

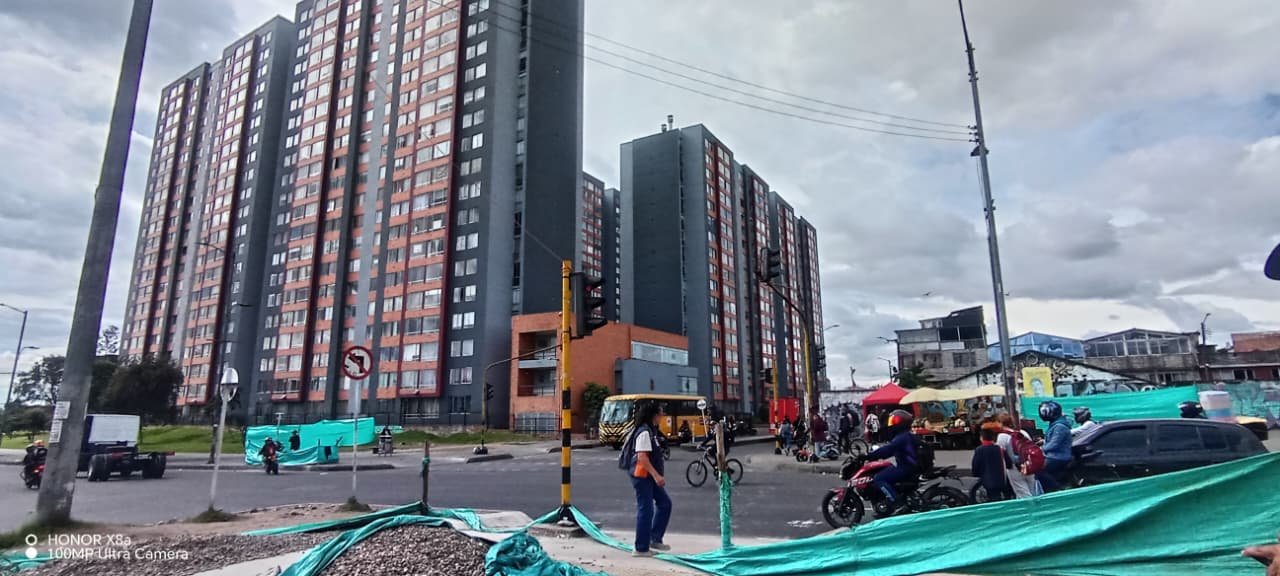

REG 30Conjunto Altavista P.H. visto desde la vía principal, con cerramiento de obra en retiro
Conjunto visto desde la vía principal — cerramiento de obra en retiro

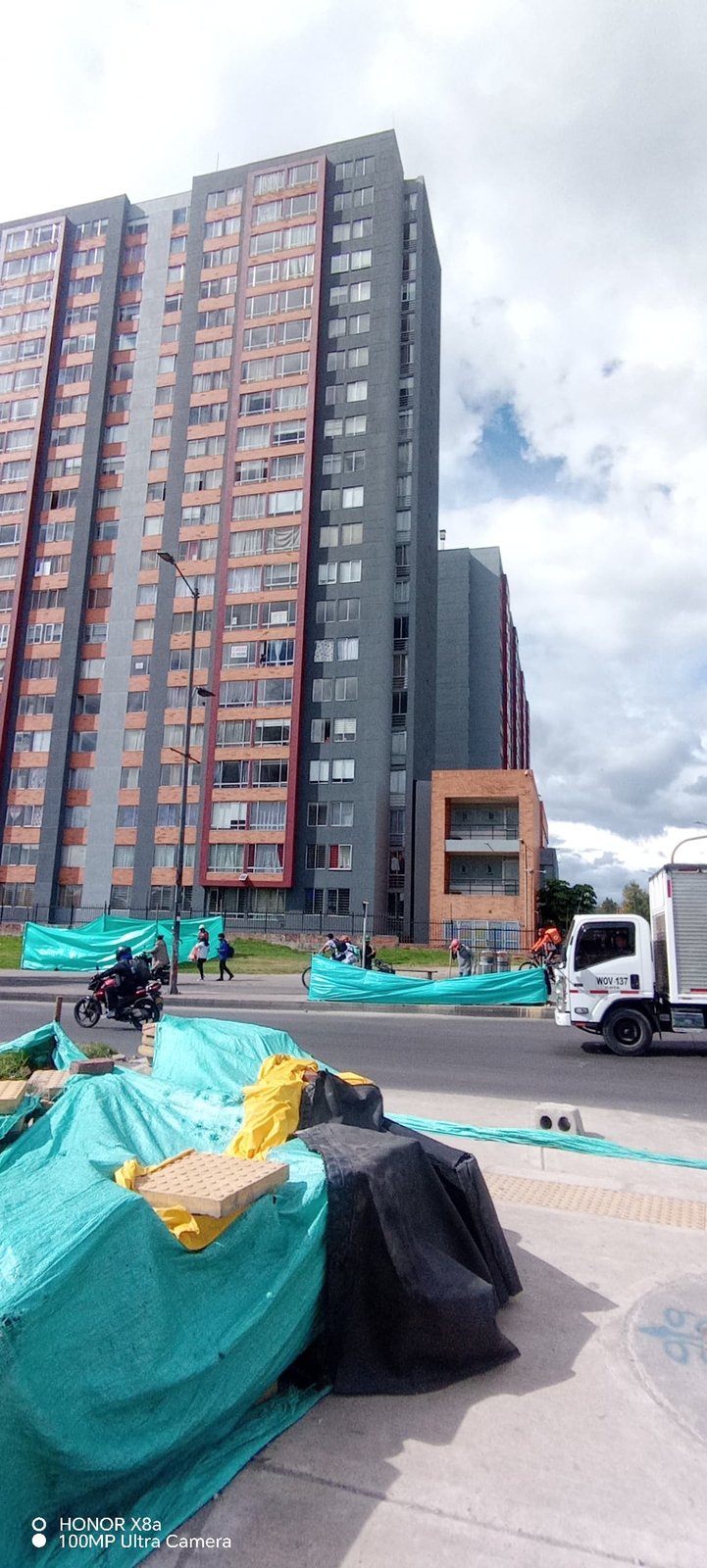

REG 31Retiro de lonas y materiales de protección al cierre de la obra
Retiro de lonas y materiales de protección al cierre de obra
REG 32Torre terminada en acabado gris, vista desde el acceso vehicular

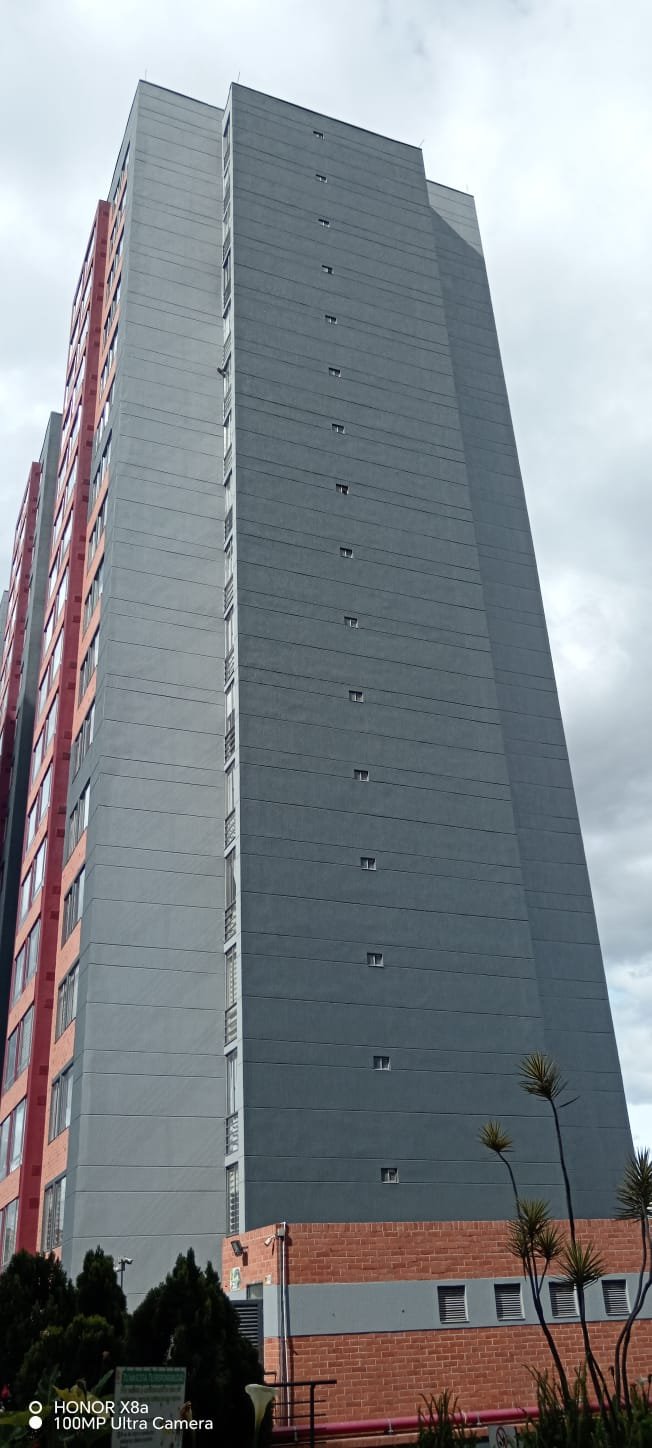

Torre terminada en acabado gris — vista desde el acceso vehicular
REG 33Torre terminada en gris con el perfil urbano de Bogotá al fondo

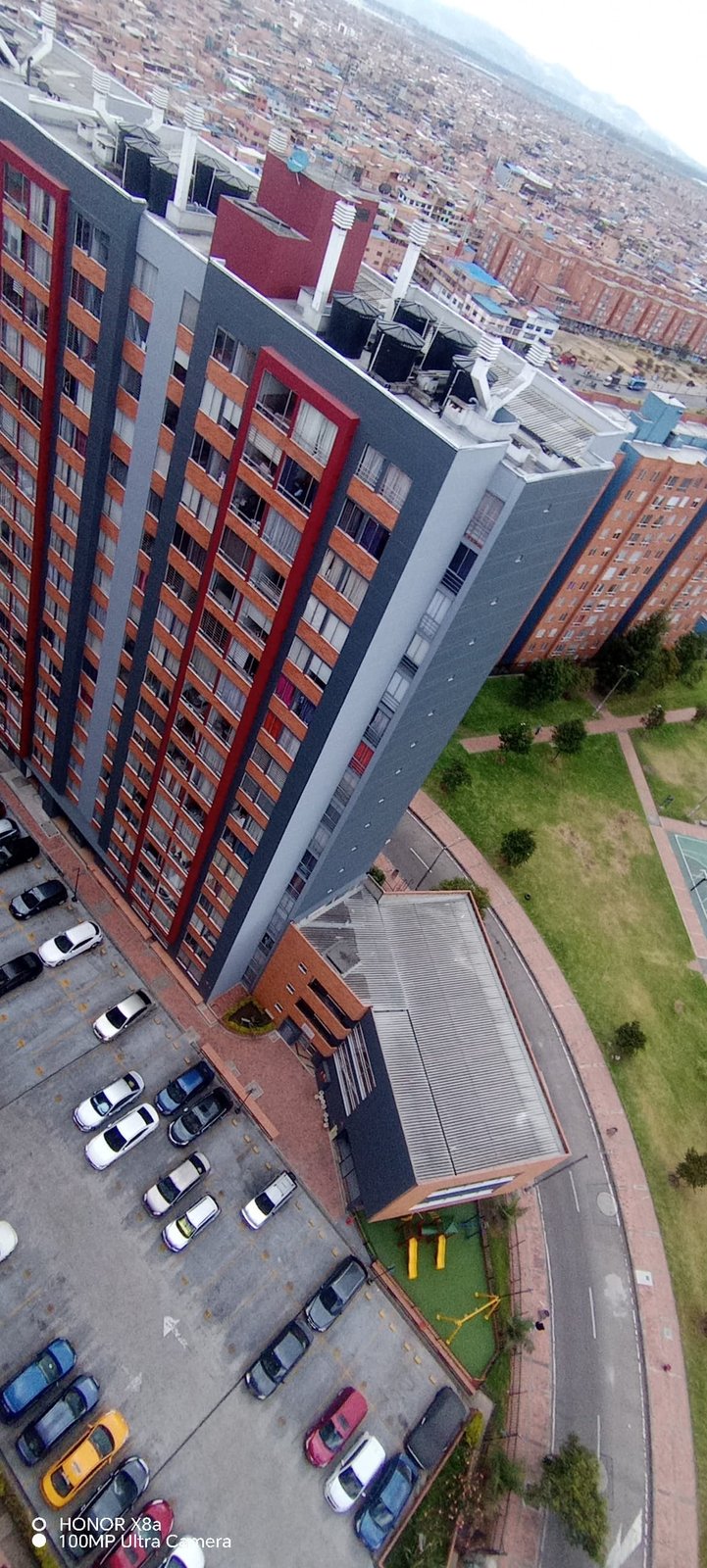

Torre terminada — perfil urbano de Bogotá al fondo

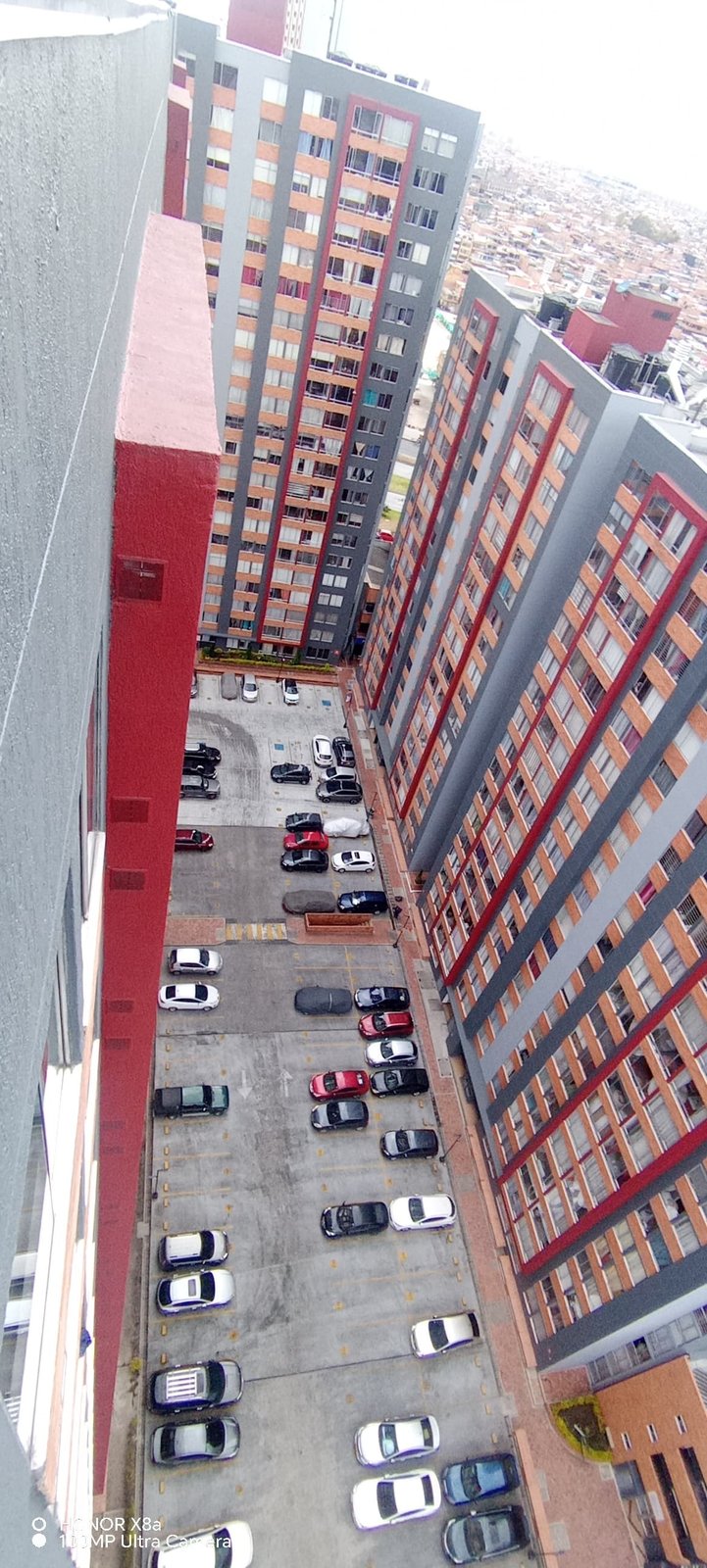

REG 34Vista aérea de torres con acabado mixto, gris y ladrillo original
Torres con acabado mixto — gris terminado y ladrillo original
REG 35Vista amplia del conjunto con torres en gris y en ladrillo original, perfil urbano de fondo

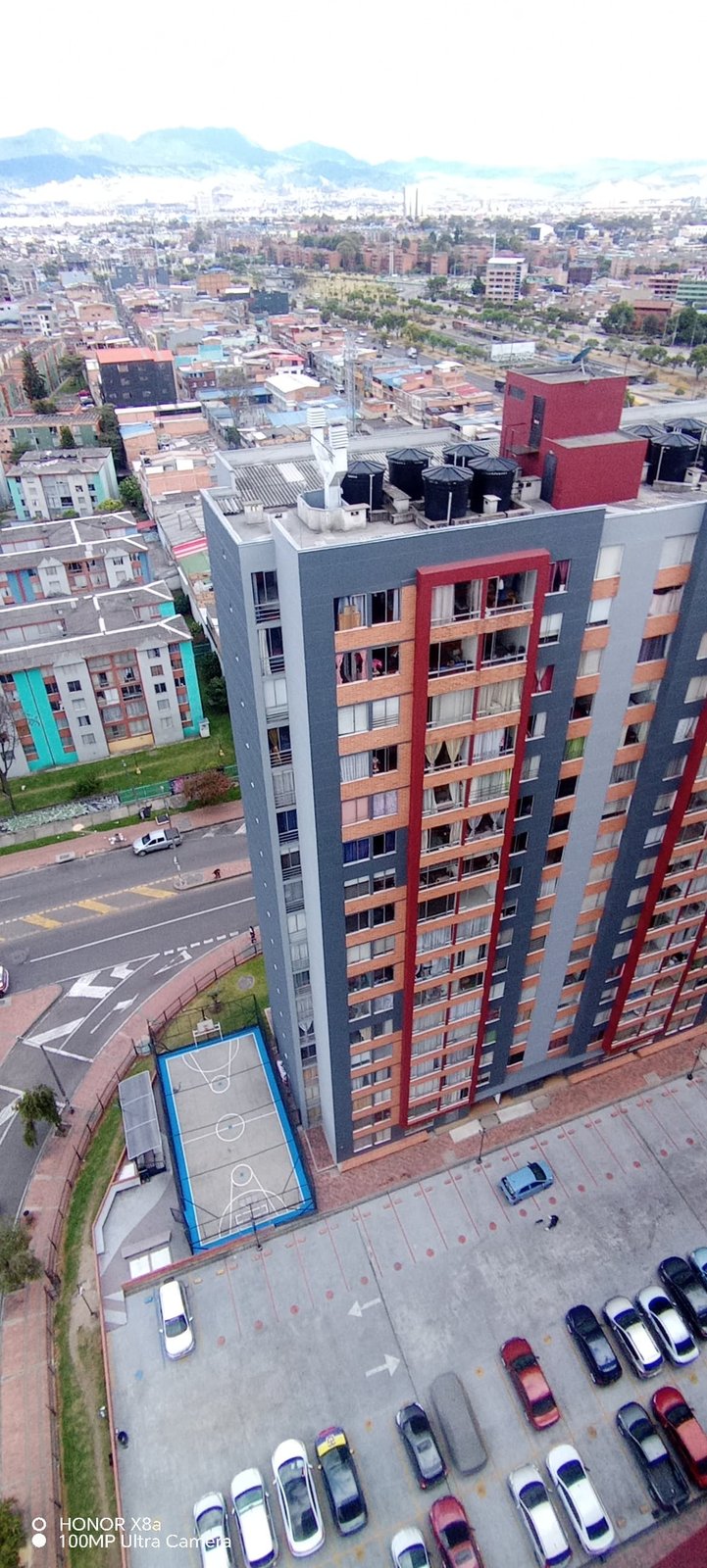

Vista amplia del conjunto — torres terminadas y en ladrillo original
REG 36Torres con acabado mixto, gris y ladrillo, vía interna de por medio

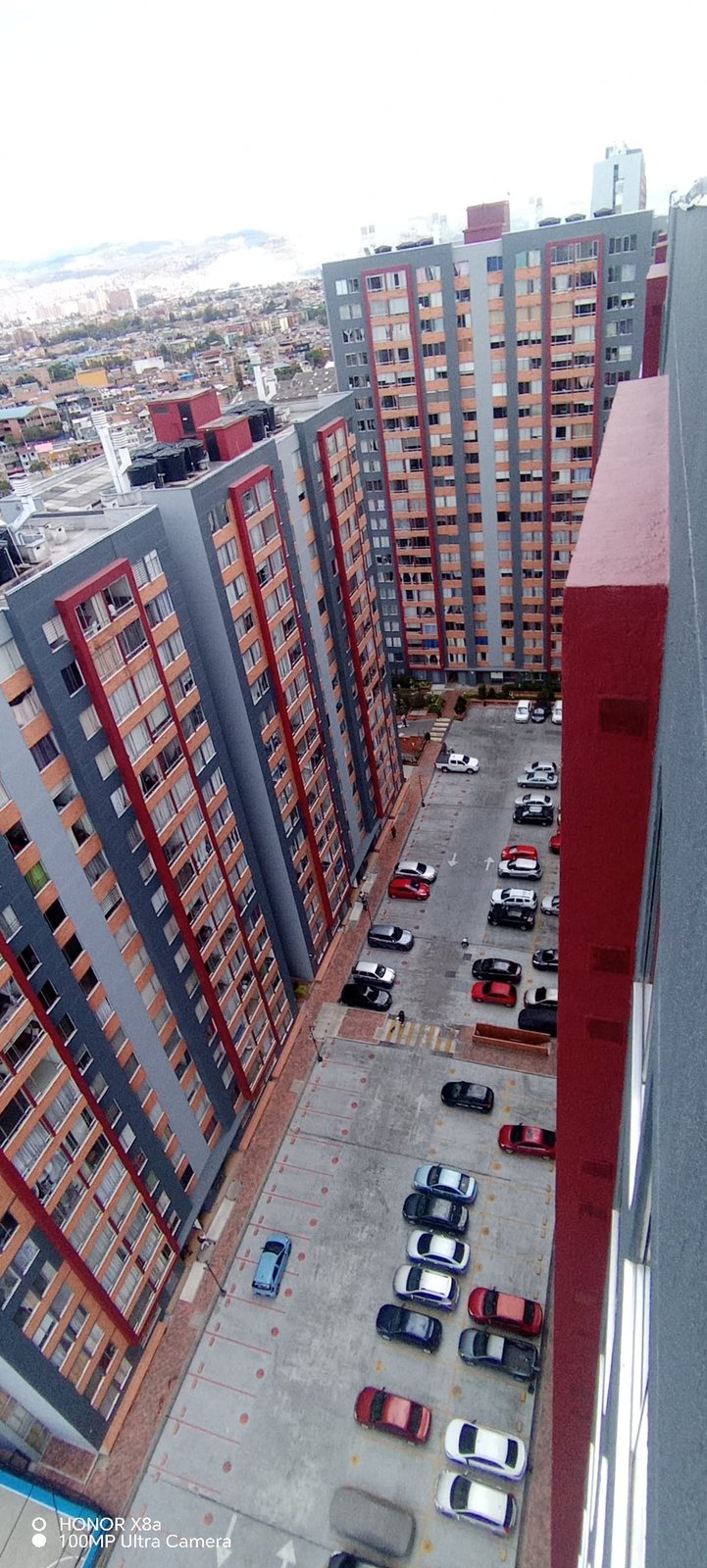

Torres con acabado mixto — gris y ladrillo, vía interna de por medio

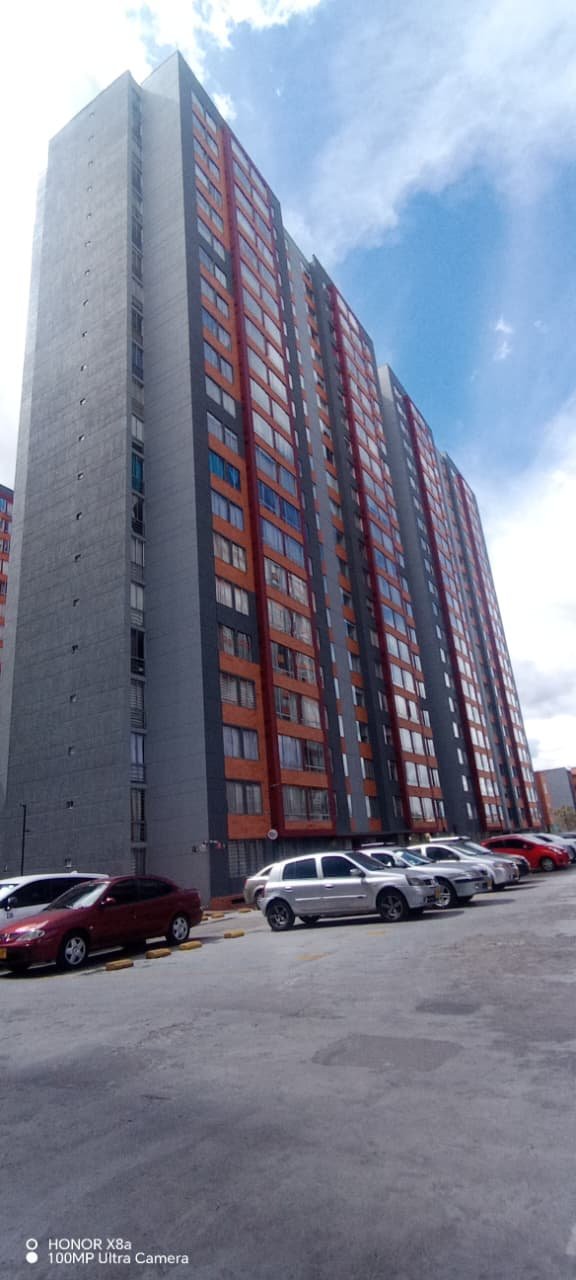

REG 37Torre terminada en acabado gris contra cielo despejado
Torre terminada — acabado gris contra cielo despejado

REG 38Torre terminada vista desde la zona verde del conjunto
Torre terminada vista desde la zona verde del conjunto
REG 39Fachada terminada con el perfil urbano de Bogotá y los cerros al fondo

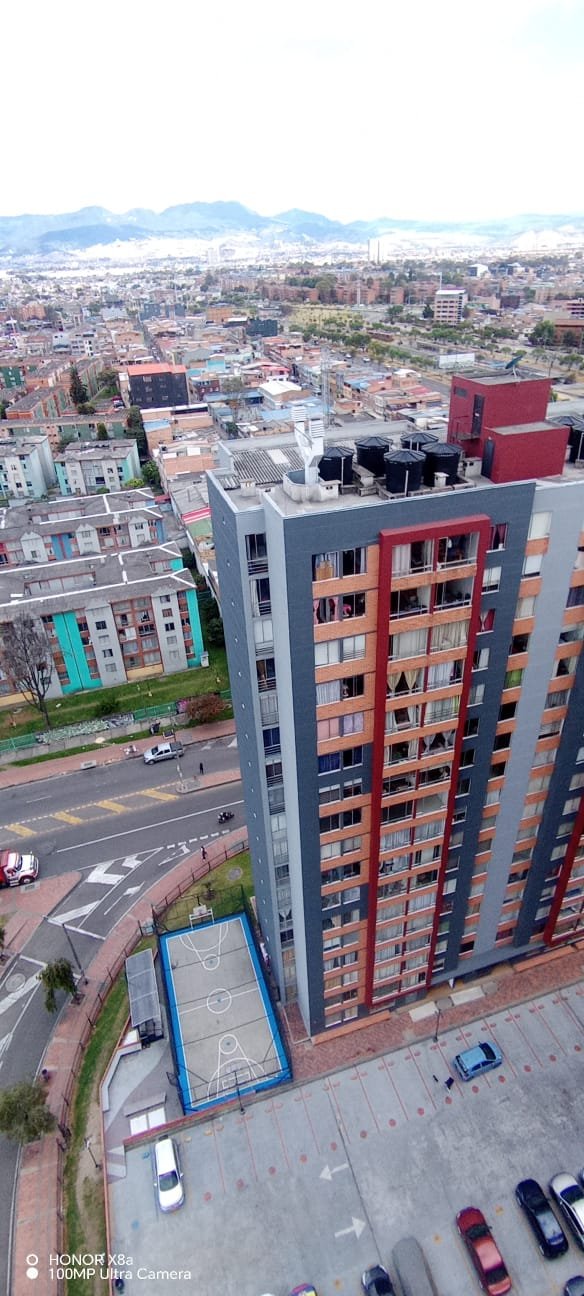

Fachada terminada — perfil urbano y cerros al fondo

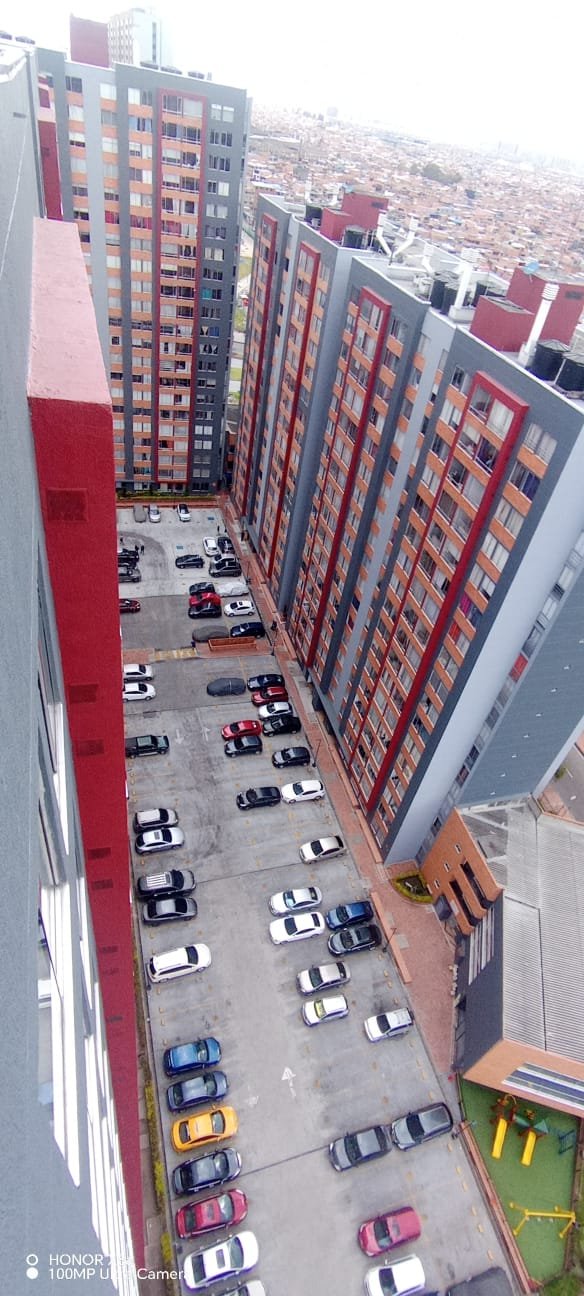

REG 40Vista en picada de la fachada terminada sobre el parqueadero interno
Vista en picada de la fachada sobre el parqueadero interno

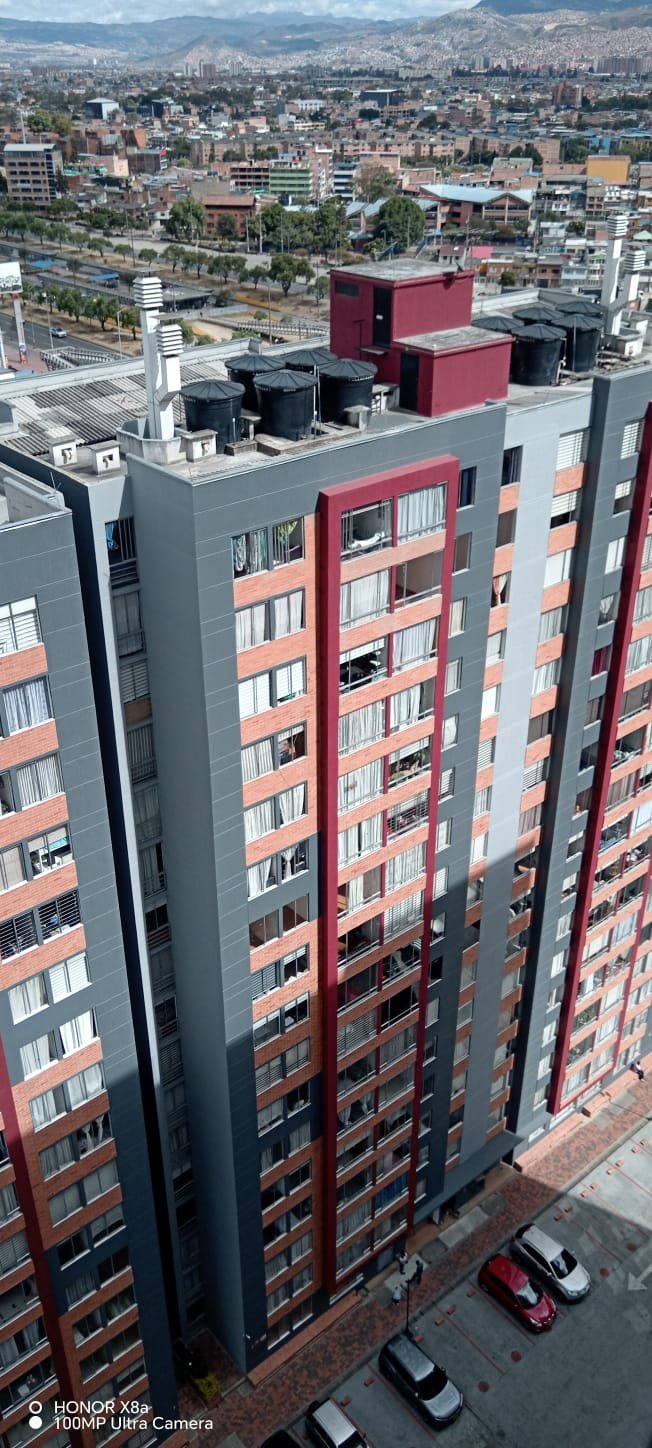

REG 41Torre con acabado gris y franjas rojas frente al perfil de la ciudad
Acabado gris y franjas rojas frente al perfil de la ciudad

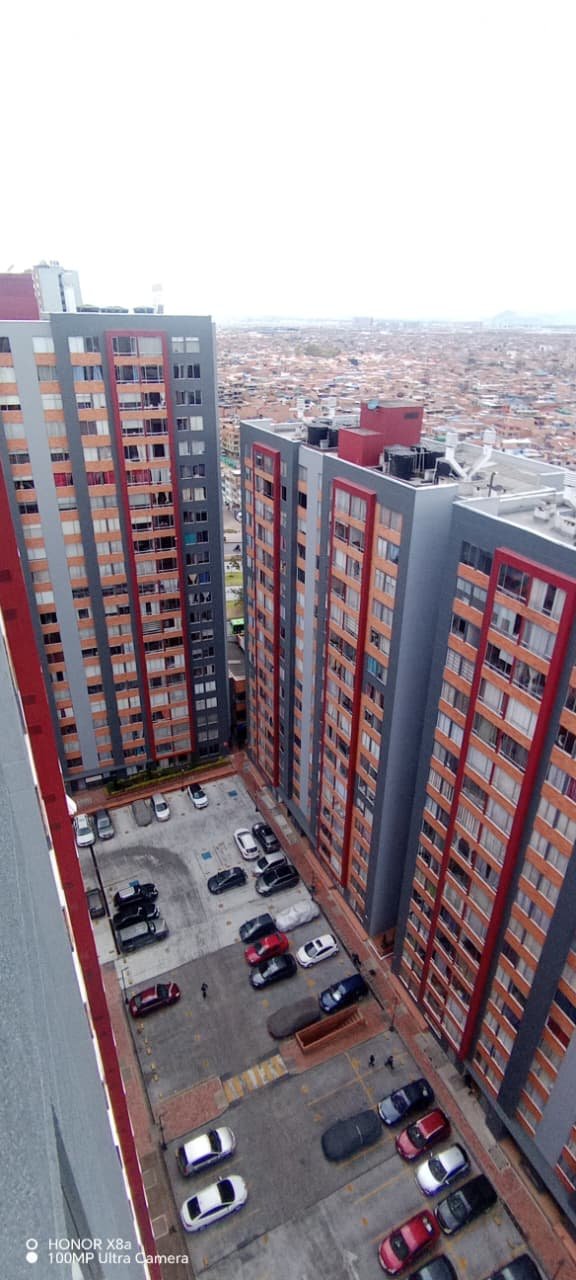

REG 42Fachada terminada en ladrillo y gris vista desde altura
Fachada en ladrillo y gris, vista desde altura

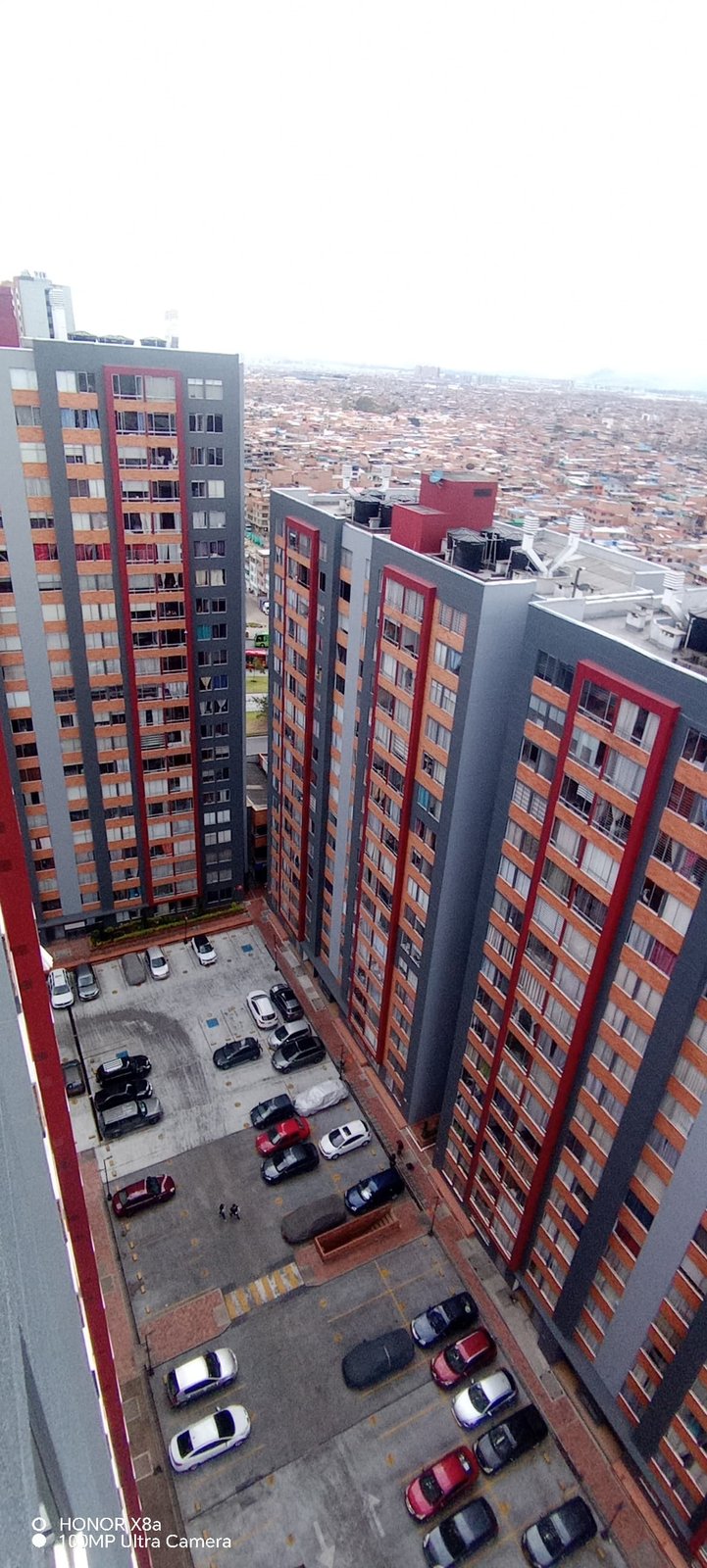

REG 43Dos torres terminadas con el patio de parqueaderos entre ellas
Dos torres terminadas con el patio de parqueaderos entre ellas
REG 44Fachadas terminadas y vía interna vistas desde la cubierta

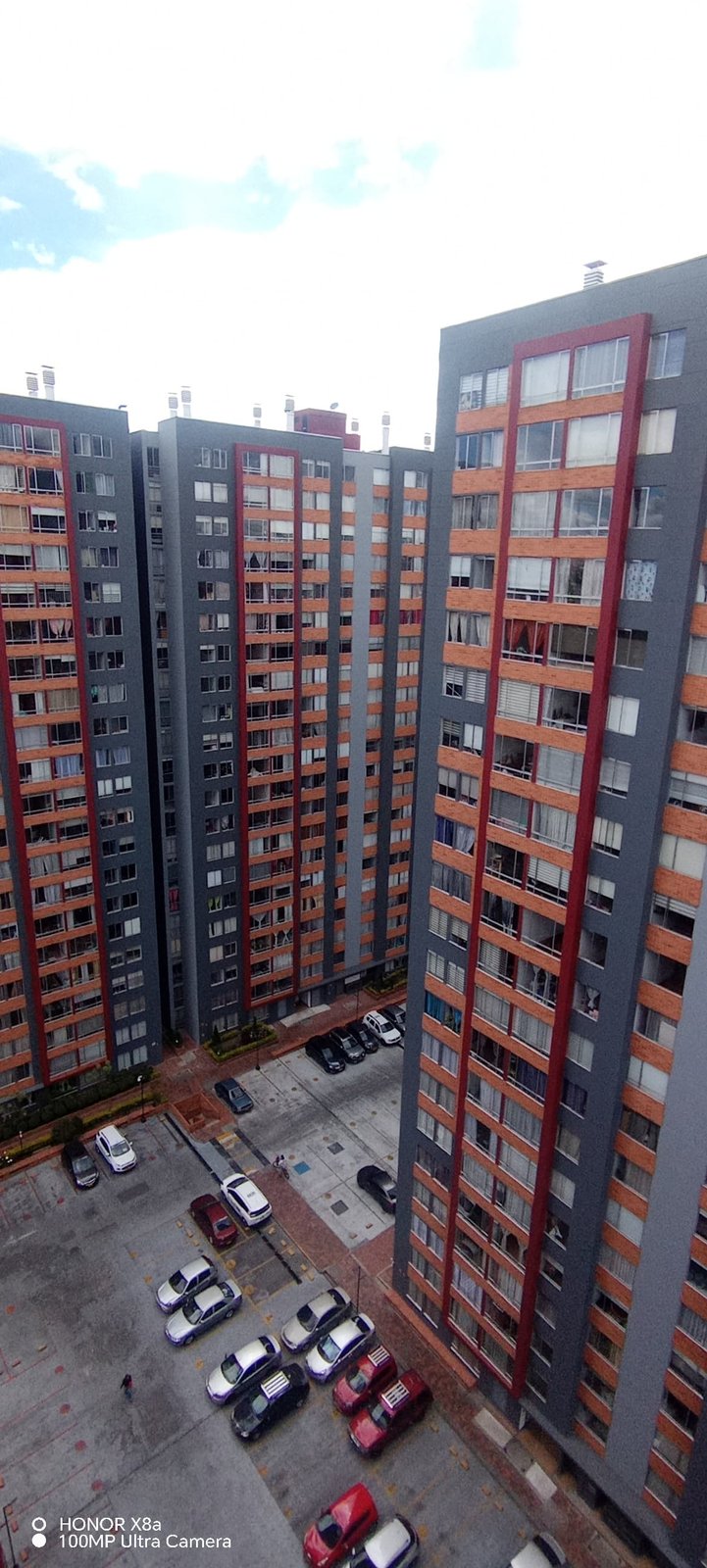

Fachadas terminadas y vía interna vistas desde cubierta

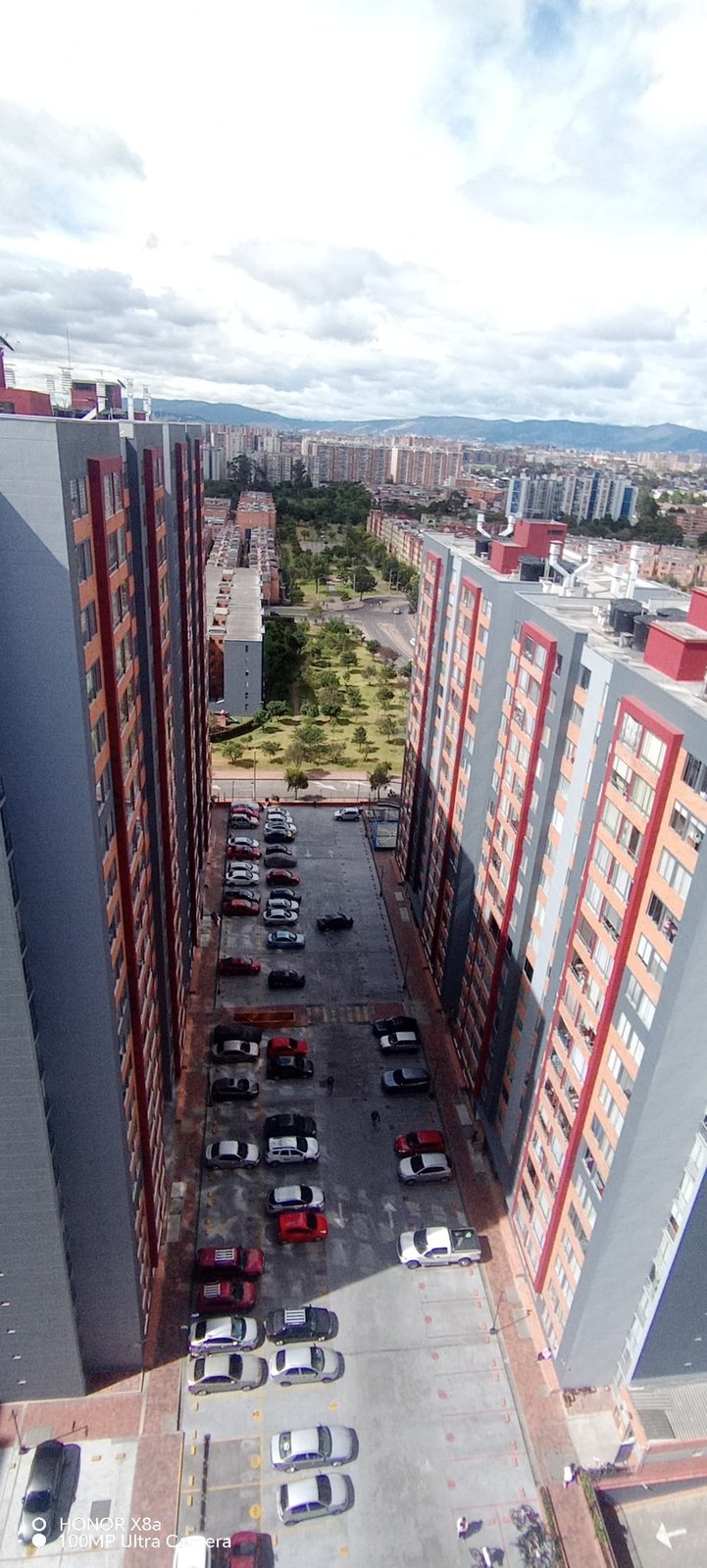

REG 45Torre en acabado gris junto a zona verde y vía perimetral
Torre en acabado gris junto a zona verde y vía perimetral
Durante la obra · feb–jun 2026 · REG 46–51

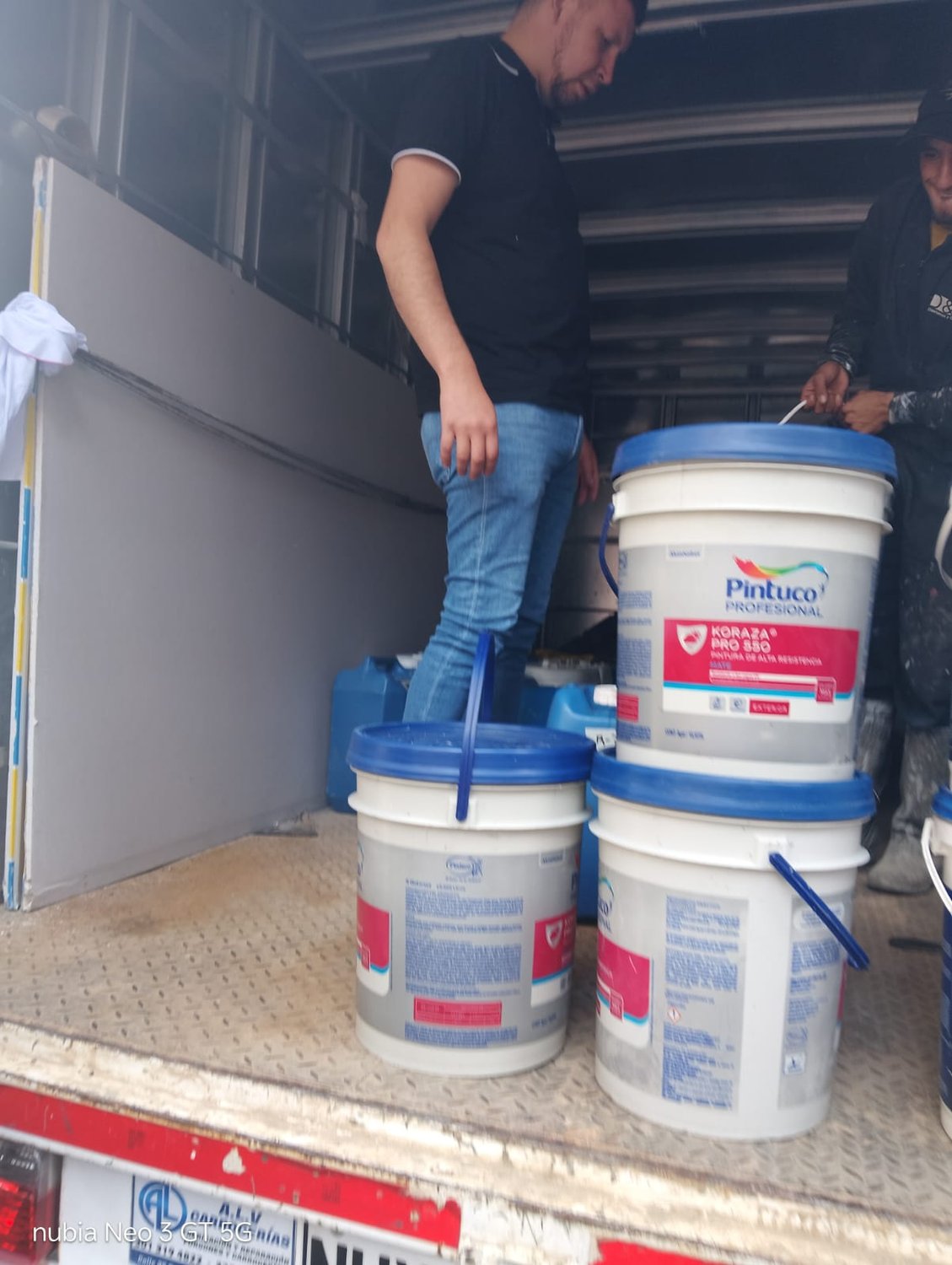

REG 46Descargue de canecas de pintura desde el camión en la obra
Descargue de canecas de pintura en obra

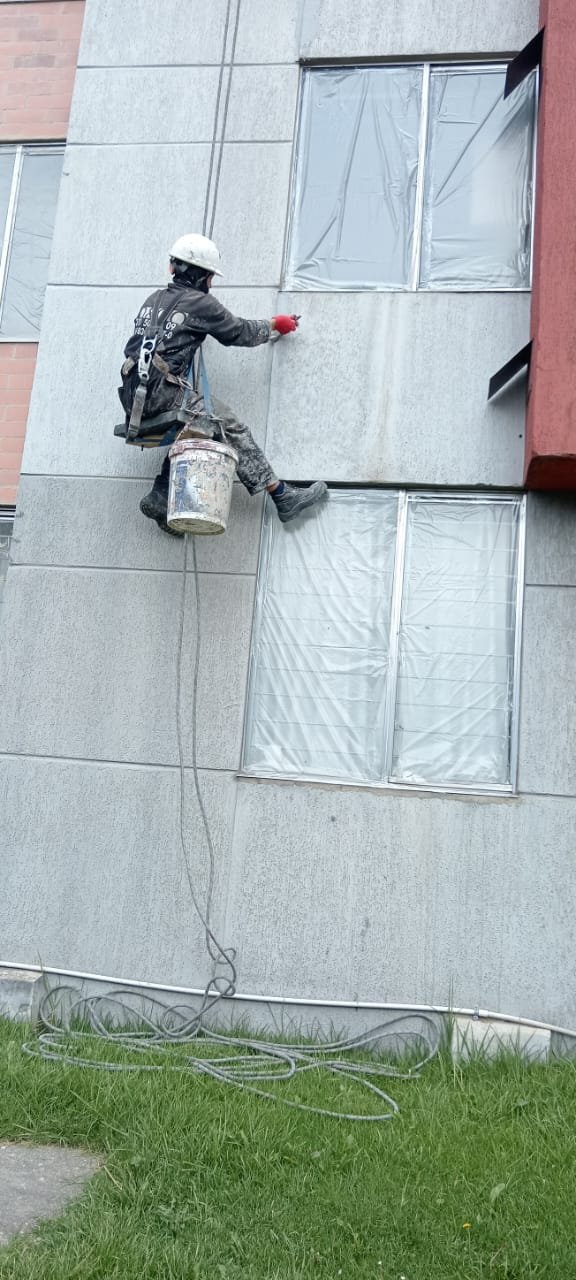

REG 47Operario en descuelgue aplicando sobre la fachada con protección plástica
Aplicación en descuelgue, con protección plástica del paño

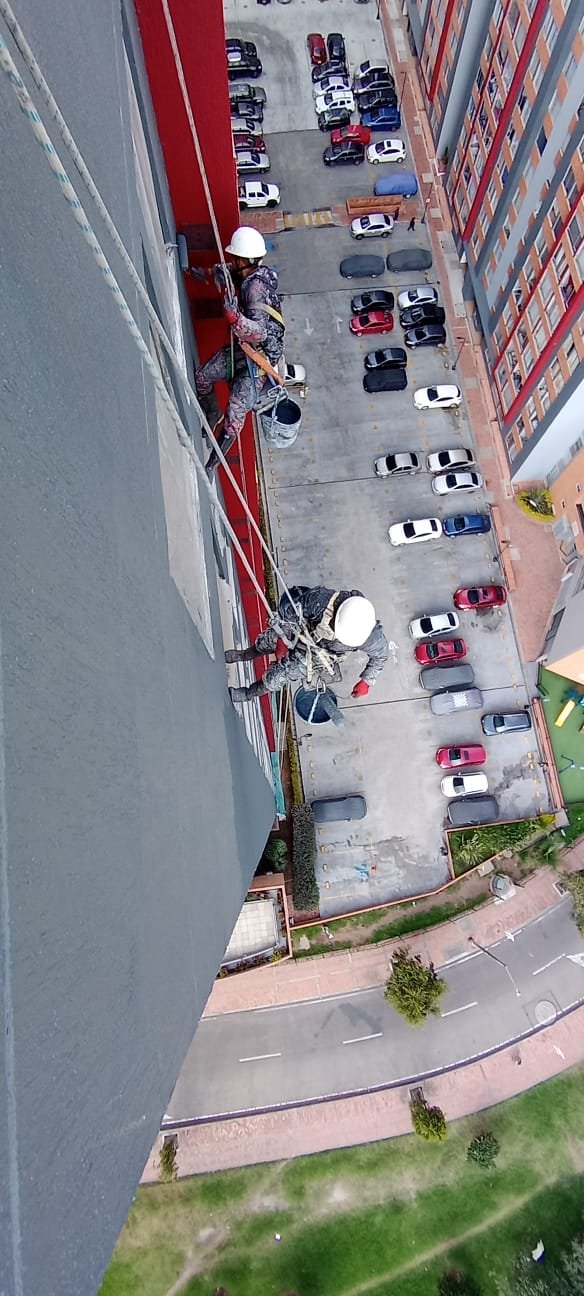

REG 48Fachada vista en picada durante la intervención, con cuerdas de trabajo
Fachada en picada durante la intervención, con cuerdas de trabajo
REG 49Operario suspendido sobre el paño gris de la fachada

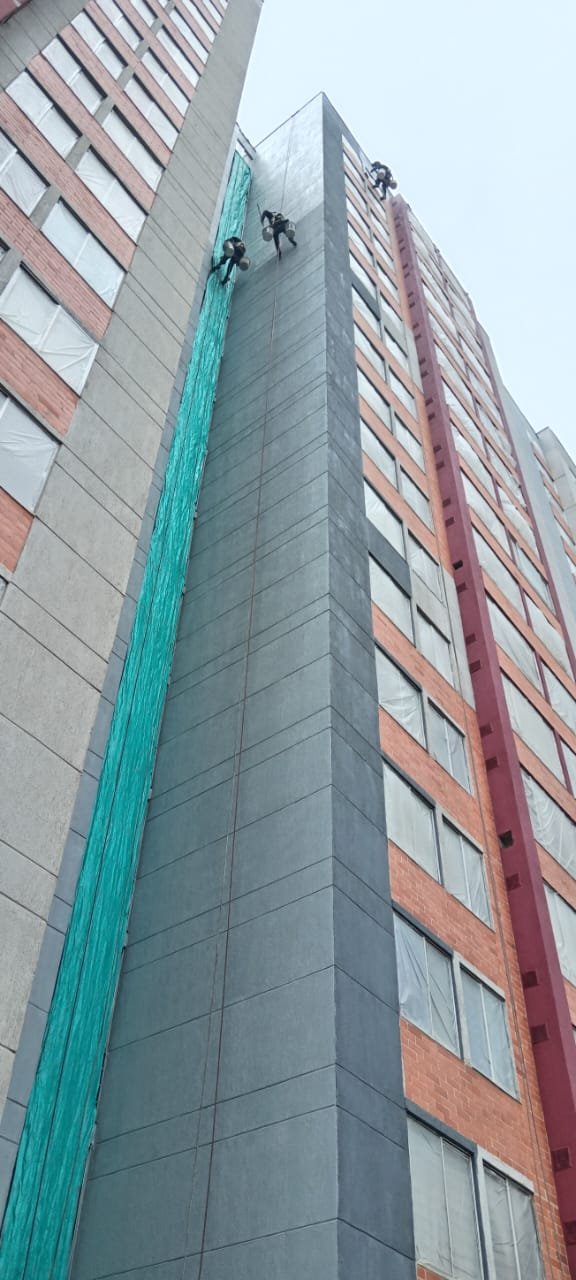

Operario suspendido sobre el paño gris de la fachada

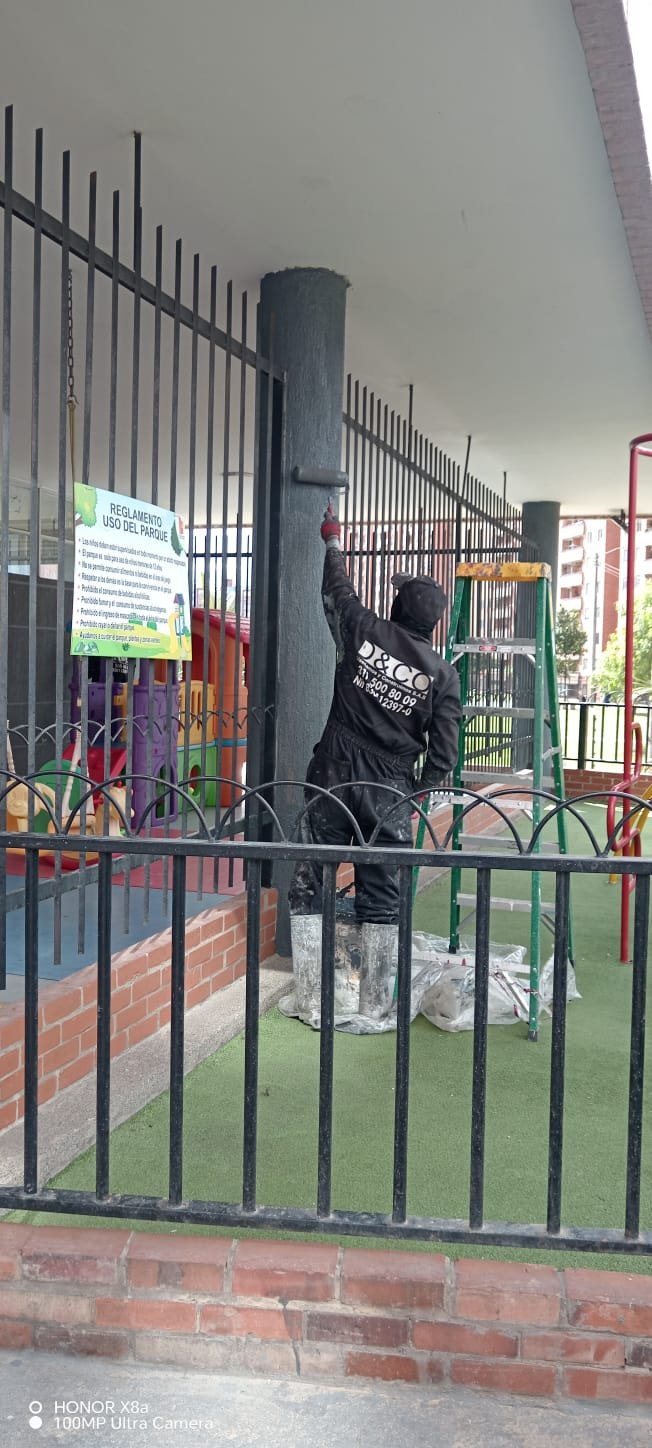

REG 50Pintura de carpintería metálica en rejas del primer piso
Pintura de carpintería metálica en rejas de primer piso

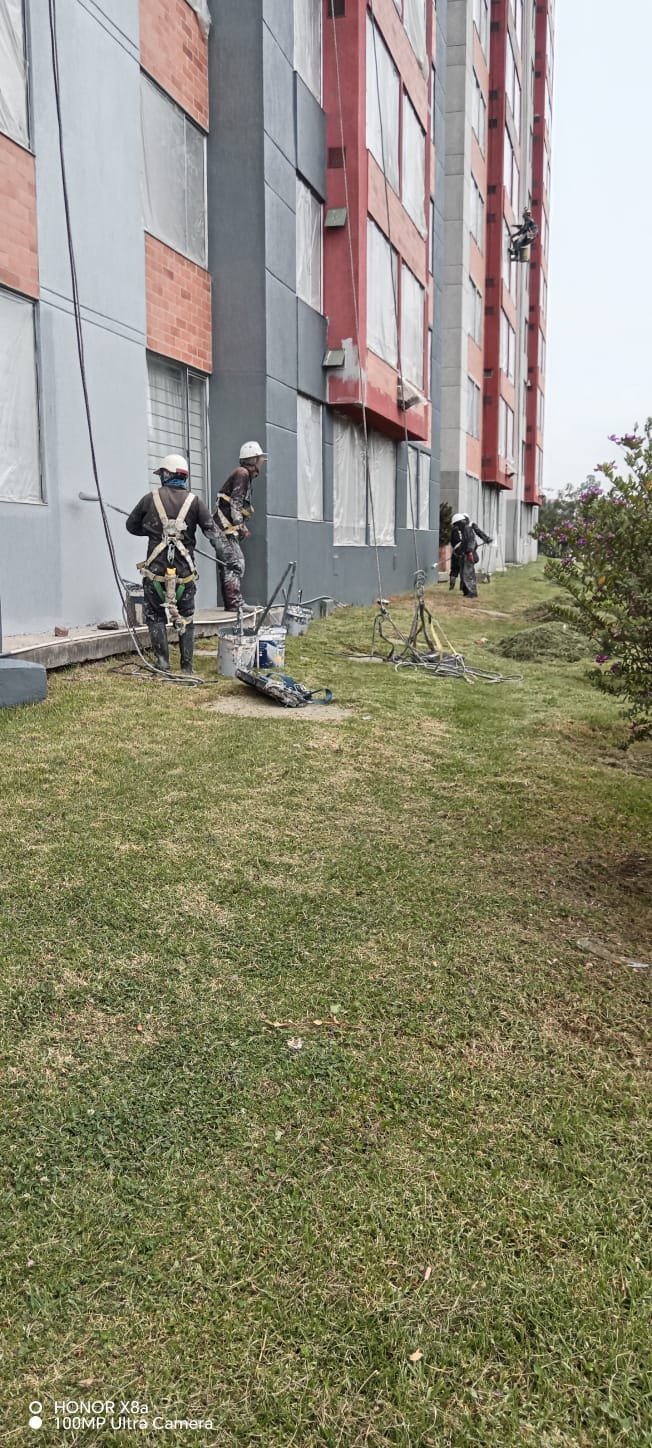

REG 51Cuadrilla trabajando sobre la fachada vista desde la zona verde
Cuadrilla sobre la fachada, vista desde la zona verde
§ 02 / 10 Resumen ejecutivo
✓Obra ejecutada al 100% y entregada a satisfacción el 6 de julio de 2026 — 8 torres y 4 salones sociales, con la totalidad de los capítulos contractuales concluidos.

El proyecto Altavista P.H. corresponde a la ejecución integral de actividades de impermeabilización, pintura de fachadas e instalación de anclajes certificados bajo contrato No. 30072025-023388. El expediente presenta trazabilidad contractual, financiera y documental mediante contrato principal, Otrosí No. 1 y pólizas actualizadas. El proyecto comprende 8 torres residenciales (Torres 1, 2, 5, 6 de 21 pisos y Torres 3, 4, 7, 8 de 17 pisos) más 4 salones sociales.

La adición contractual responde a la revisión técnica de áreas reales, mayores cantidades y ampliación del alcance, incluyendo ductos de ventilación, salones sociales, fachadas adicionales, carpintería metálica y ajuste de pintura para la totalidad del conjunto residencial.

§ 03 / 10 Indicadores gerenciales

Panel de control

Síntesis contractual, financiera y de cumplimiento documental

Valor inicial
0
Contrato original · ago 2025
Adición — Otrosí No. 1
0
Firmado 14 nov 2025
Valor total actualizado
0
Contrato vigente · +46,10%
Plazo actualizado
0
Días calendario
Anticipo total 30%
0
30% del valor total
Rete-garantía 10%
0
Retenida hasta liquidación
Pólizas actualizadas
100%
Cumplimiento + RCE vigentes
Trazabilidad documental
100%
Soporte completo
Avance técnico global
0%
Obra entregada · 06 jul 2026
Distribución financiera
Estructura de pago

Composición del valor total del contrato ($760.300.594). Tres pagos del 30% + rete-garantía del 10% retenida hasta liquidación.

Avance técnico global
§ 04 / 10 Análisis multidimensional

Salud integral y magnitud de obra

Cobertura de control gerencial y volumen físico intervenido por capítulo

Salud integral del proyecto

8 dimensiones de control · avance vs. meta contractual

Magnitud de obra por capítulo

Área intervenida en m² · capítulos medidos por superficie

§ 05 / 10 Unidades constructivas

Avance por torre · entrega final

Ejecución acumulada por unidad — 8 torres residenciales y 4 salones sociales al 100%

Torres residenciales
Salones sociales
Alcance físico por torre — nº de pisos intervenidos
§ 06 / 10 Cronología contractual

Línea de tiempo · espina de pez

Hitos contractuales y documentales del proyecto

Hito cumplido
Columna vertebral contractual
§ 07 / 10 Ejecución por capítulo

Avance técnico — entrega final

14 capítulos contractuales · totalidad ejecutada

Avance del contrato por capítulo
Mapa de calor — ejecución por capítulo y torre

% de ejecución acumulado · obra terminada al 100%

100% ejecutado 80–99% cierre 50–79% ejecución 1–49% parcial 0% pendiente – no aplica
Tabla ejecutiva
§ 08 / 10 Módulo financiero

Estructura contractual y pólizas

Trazabilidad de valores, forma de pago y soporte documental

Valor inicial del contrato
$520.382.131
Firmado 25 ago 2025
Adición Otrosí No. 1
+$239.918.463
Firmado 14 nov 2025
Valor total actualizado
$760.300.594
Contrato vigente · +46,10%
Anticipo total 30%
$228.090.178
Segundo pago 30%
$228.090.178
Tercer pago 30%
$228.090.178
Rete-garantía 10%
$76.030.059
Pólizas y soporte documental
🛡 Póliza de cumplimiento
No. NB-100402911
✓ Actualizada al nuevo valor
🛡 Póliza RCE
No. NB-100105760
✓ Responsabilidad civil extracontractual
📄 Contrato principal
No. 30072025-023388
✓ Firmado 25 ago 2025
📋 Otrosí No. 1
Adición $239.918.463
✓ Firmado 14 nov 2025
§ 09 / 10 Post-entrega

Estado de cierre y recomendaciones

Actividades verificadas y custodia posterior a la entrega

✓ Acta de entrega final
Obra recibida a satisfacción el 6 de julio de 2026. Actas de entrega y recibo final suscritas.
✓ Salones sociales terminados
Los 4 salones sociales quedaron ejecutados al 100%: pintura, lavado e impermeabilización.
✓ Vacíos internos terminados
Pintura Koraza de vacíos internos concluida al 100% en las 8 torres.
✓ Anclajes certificados
Conservar y custodiar certificados de los 96 puntos de anclaje instalados.
✓ Registro fotográfico
Consolidar registro fotográfico por torre y capítulo para soporte de auditoría técnica.
⚠ Garantías y rete-garantía
Mantener vigentes las pólizas de estabilidad y garantía, y liberar la rete-garantía del 10% en la liquidación.
§ 10 / 10 Cierre del expediente

Conclusión ejecutiva

El expediente de Altavista P.H. presenta una estructura contractual, financiera y técnica consolidada. El contrato fue actualizado mediante Otrosí No. 1, pasando de $520.382.131 a $760.300.594 COP, con un incremento del 46,10% asociado a mayores cantidades, revisión de áreas reales y ampliación técnica del alcance en las 8 torres y los 4 salones sociales.

La obra fue ejecutada en su totalidad y entregada a satisfacción el 6 de julio de 2026, alcanzando el 100% de avance en las 8 torres y los 4 salones sociales, incluida la pintura de vacíos internos y la totalidad de los salones sociales. La trazabilidad de pólizas, garantías y forma de pago ha sido actualizada conforme a los nuevos valores contractuales.

El proyecto cuenta con trazabilidad suficiente para control administrativo, financiero, técnico y contractual, soportado en documentación contractual, pólizas vigentes, actas técnicas, registro fotográfico y certificaciones de anclajes.

Segundo contrato · en ejecución

Rejillas metálicas en ductos de ventilación

Fabricación e instalación de 2.120 rejillas en los ductos de las 8 torres. Contrato independiente del de fachadas, que ya fue entregado. Última actualización: 2 de octubre de 2026. Al corte van instaladas 147 rejillas del tamaño grande y 189 del mediano.

1.250
Fabricadas de 2.120 · al 22 sep
751
En la copropiedad · al 22 sep
336
Instaladas · Torres 1 y 2
2 / 8
Torres en ejecución

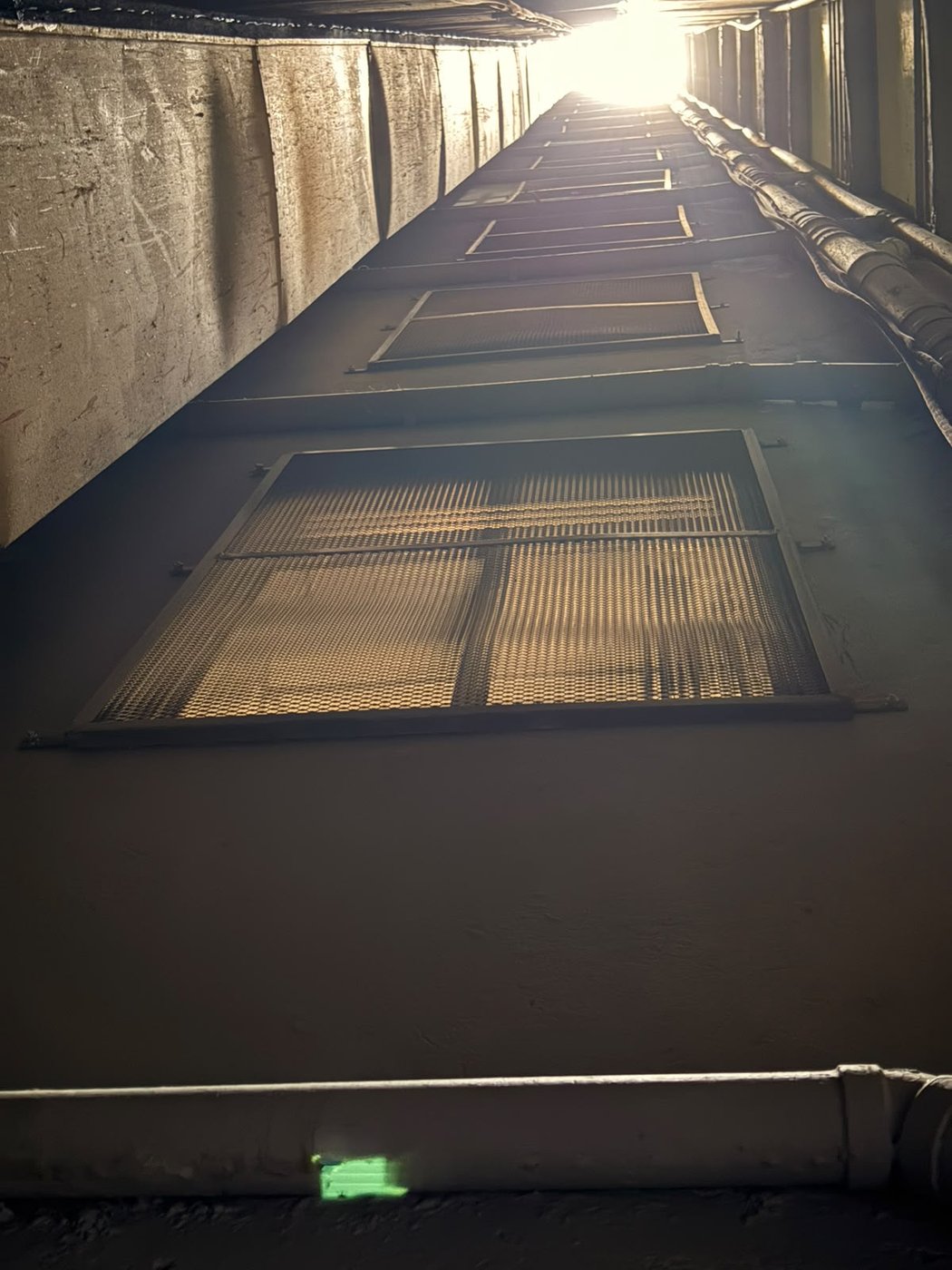

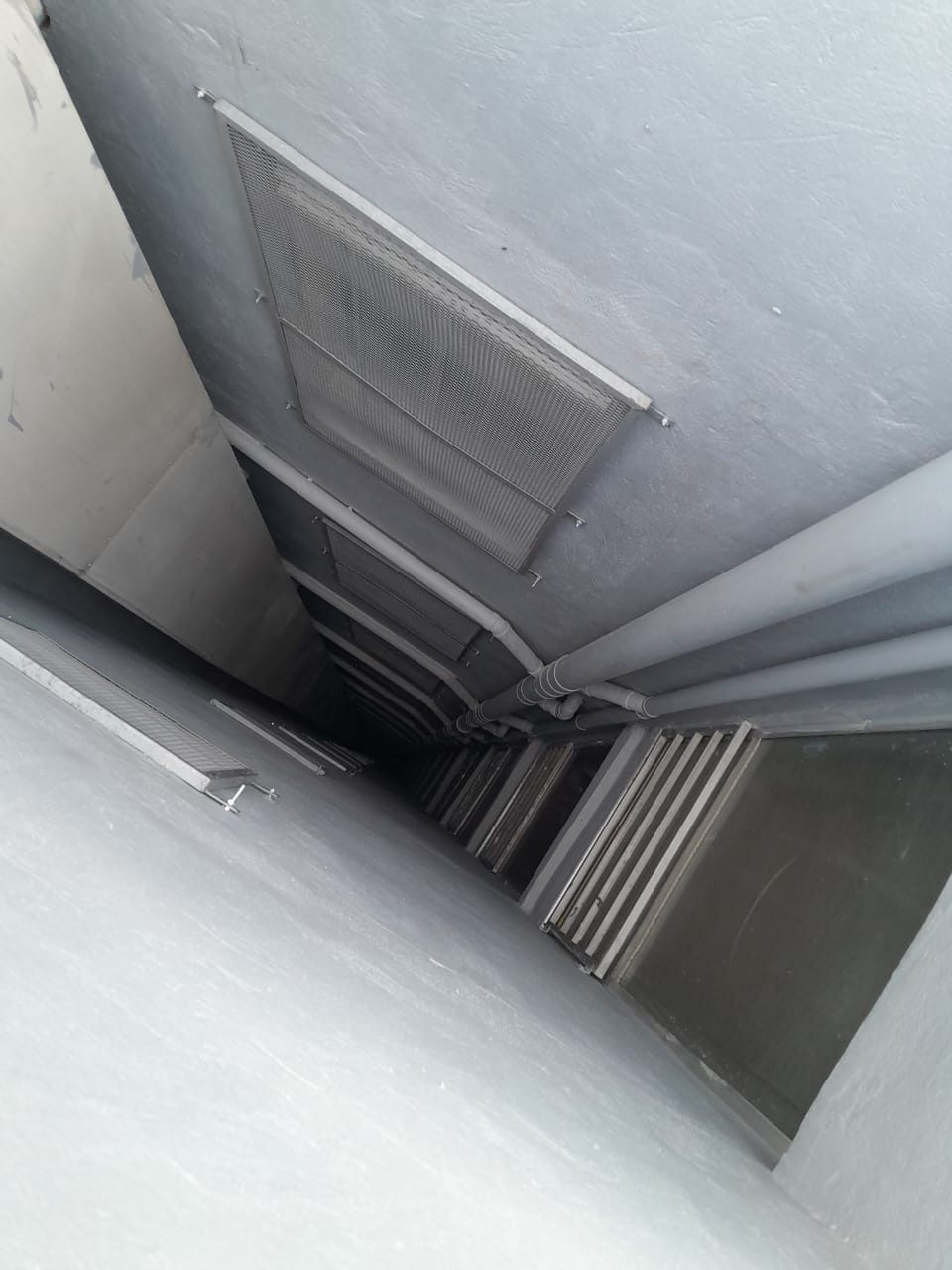

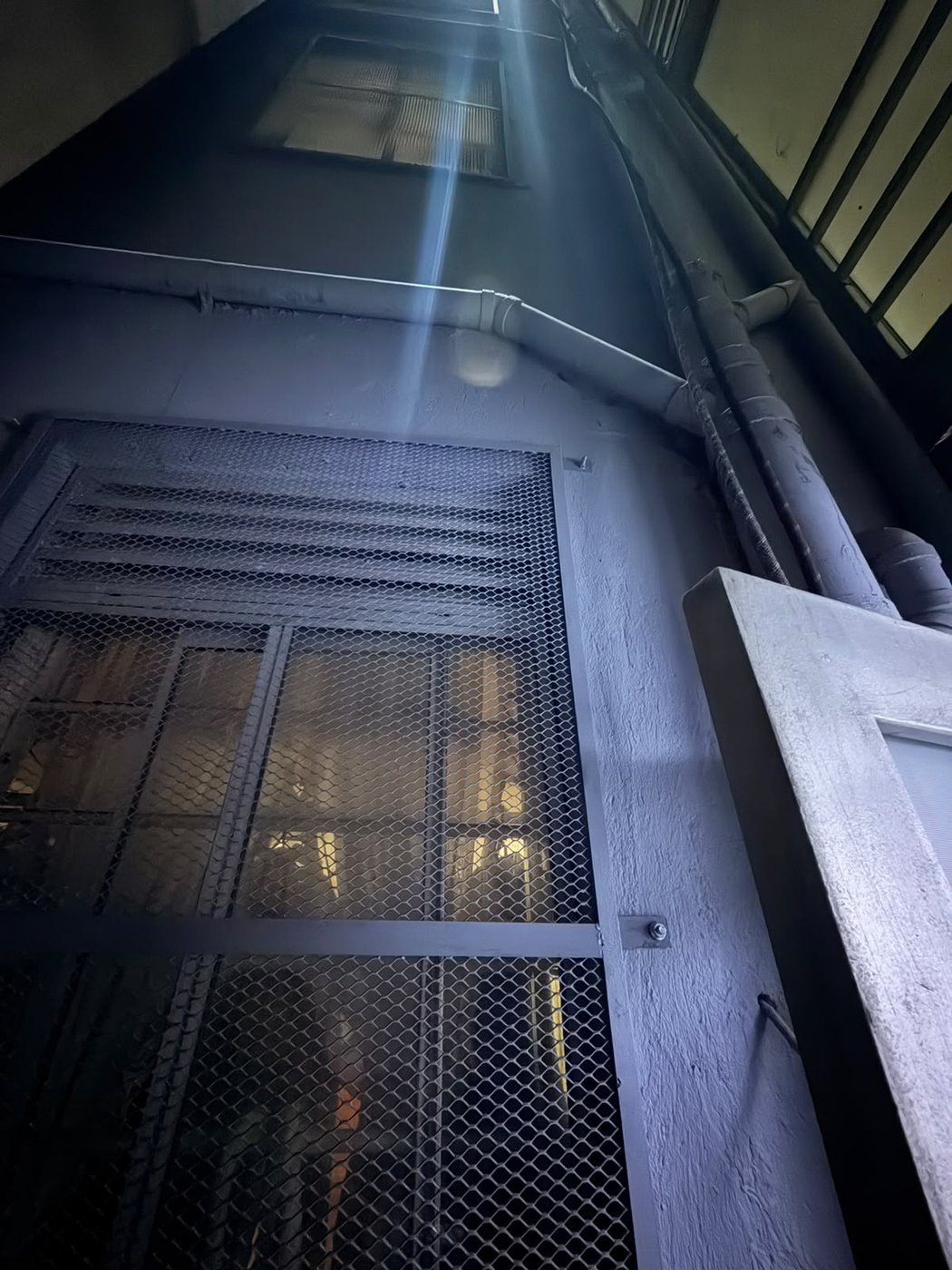

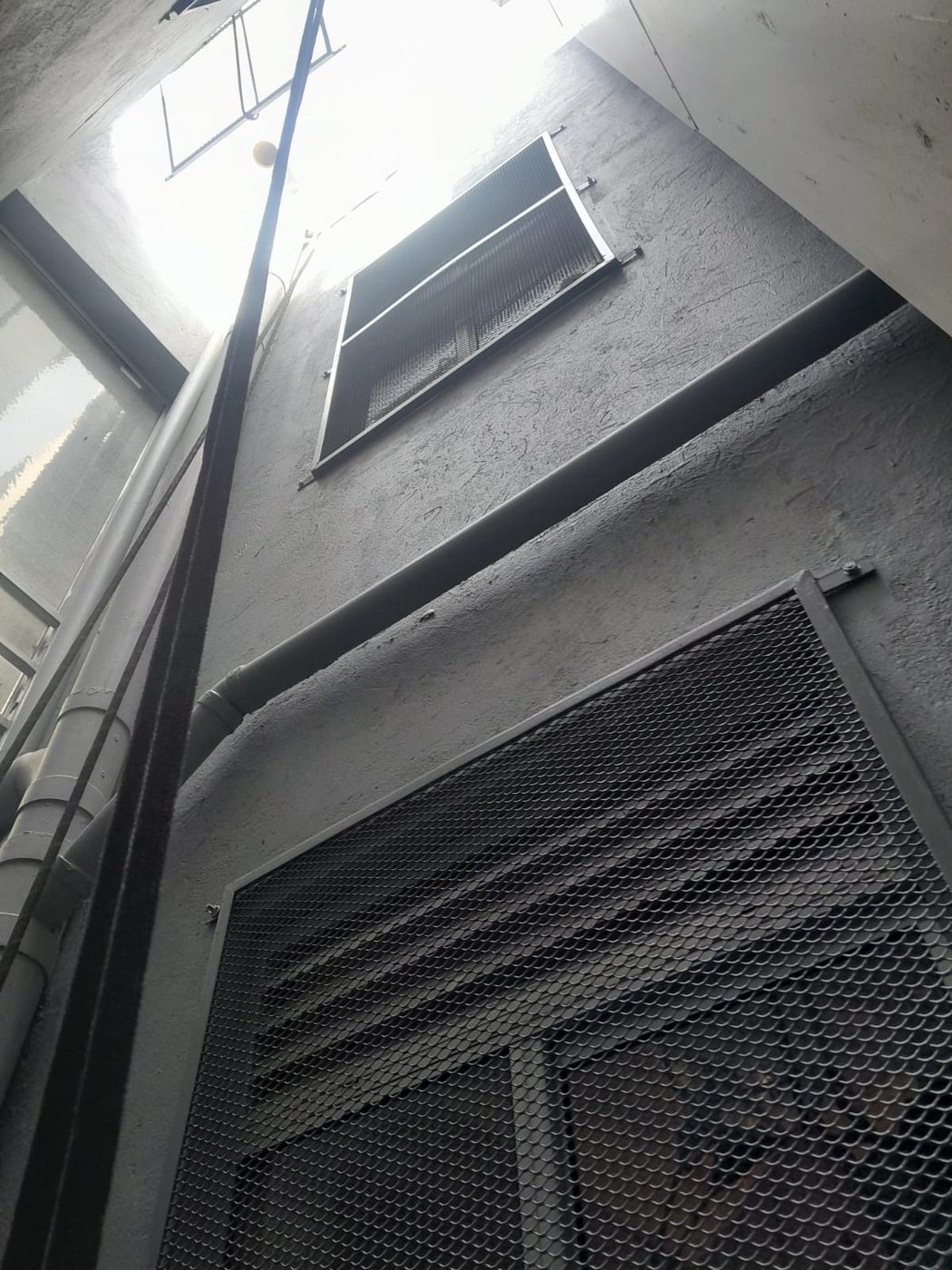

Ducto de ventilación de la Torre 1 visto en toda su altura desde el punto de descuelgue
Ducto de la Torre 1 · descuelgue desde el piso 21
Cronograma por torre · 10 días hábiles cada una
Programación estimada · una cuadrilla
Fabricación En ejecución Programada
HOY
S1S2S3S4S5S6S7S8S9S10S11S12S13S14S15S16
Fabricación2.120 rejillas
Torre 1371 rej · 60% instalado
Torre 2371 rej · 40% instalado
Torre 3170 rejillas
Torre 4299 rejillas
Torre 5206 rejillas
Torre 6371 rejillas
Torre 7166 rejillas
Torre 8166 rejillas
S1 = semana del 18 de septiembre de 2026, inicio real en la Torre 1. Cada torre toma 10 días hábiles con una cuadrilla de dos operarios colgantes y un ayudante: 16 semanas para las 8 torres. La fabricación de las 2.120 rejillas cierra hacia la semana 3, así que el ritmo lo marca la instalación, no el taller. No incluye festivos ni suspensiones por lluvia. Corte al 2 de octubre de 2026: la Torre 1 va en 60% y la Torre 2 en 40%, es decir, las dos torres están en ejecución al mismo tiempo.
Llenado por torre · fabricación e instalación
Cada torre se llena a medida que se instalan sus rejillas
59%
Taller
1.250 / 2.120
Fabricación
global
60%
T1
de 371
40%
T2
de 371
T3
0 / 170
T4
0 / 299
T5
0 / 206
T6
0 / 371
T7
0 / 166
T8
0 / 166
Instalación por torre

La columna de la izquierda es el taller: cuántas de las 2.120 rejillas existen ya. Las ocho de la derecha son las torres: cuántas de las suyas están instaladas. Hoy hay material fabricado muy por encima de lo instalado, así que el taller no frena la obra.

Velocímetros por torre
Avance de instalación y mezcla de tamaños, torre por torre
60%
Torre 1
de 371
40%
Torre 2
de 371
0%
Torre 3
0 / 170
0%
Torre 4
0 / 299
0%
Torre 5
0 / 206
0%
Torre 6
0 / 371
0%
Torre 7
0 / 166
0%
Torre 8
0 / 166
Grande 130×75Mediana 53×49Pequeña 40×50
Cantidades y medidas por torre
Cuadro de rejillas por torre y tamaño
TorreGrande
1,30 × 0,75 m
Mediana
0,53 × 0,49 m
Pequeña
0,40 × 0,50 m
TotalEstado
Torre 116283126371En ejecución · 60%
Torre 216283126371En ejecución · 40%
Torre 368—102170Por iniciar
Torre 413067102299Por iniciar
Torre 580—126206Por iniciar
Torre 616283126371Por iniciar
Torre 764—102166Por iniciar
Torre 864—102166Por iniciar
TOTAL8923169122.120

Levantamiento por torre, sep-2026. El guion indica que la anotación de campo no reporta ese tamaño en esa torre. Área técnica total del contrato: 921,92 m².

Avance y curva S
Avance sobre las 2.120 contratadas
Contratadas2.120
Fabricadas1.25059%
En la copropiedad75135%
Instaladas · 147 grandes y 189 medianas33616%
Curva S · proyectado vs. real

Punteado = proyección (fabricación cierra en la semana 3; instalación a 10 días hábiles por torre). Sólido = lo medido hasta hoy, se extiende con cada reporte de avance.

Especificación y garantías
Marco metálico en ángulo Malla galvanizada tipo anjeo Chazos de expansión Anticorrosivo Pintura intemperie Sellante poliuretano Instalación y fijación · 5 años Sellado y acabado · 2 años

921,92 m² de área técnica · descuelgue certificado desde el piso 21 · inspección de alturas a cargo de Martha Isabel Barragán

Registro fotográfico · Torre 1 · 22 sep 2026 · REJ 01–26
REJ 01Ducto de ventilación de la Torre 1 visto desde el punto de descuelgue en el piso 21
Ducto de ventilación de la Torre 1, visto desde el punto de descuelgue en el piso 21
REJ 02Sistema de anclaje y línea de vida certificada para el descuelgue
Sistema de anclaje y línea de vida certificada para el descuelgue

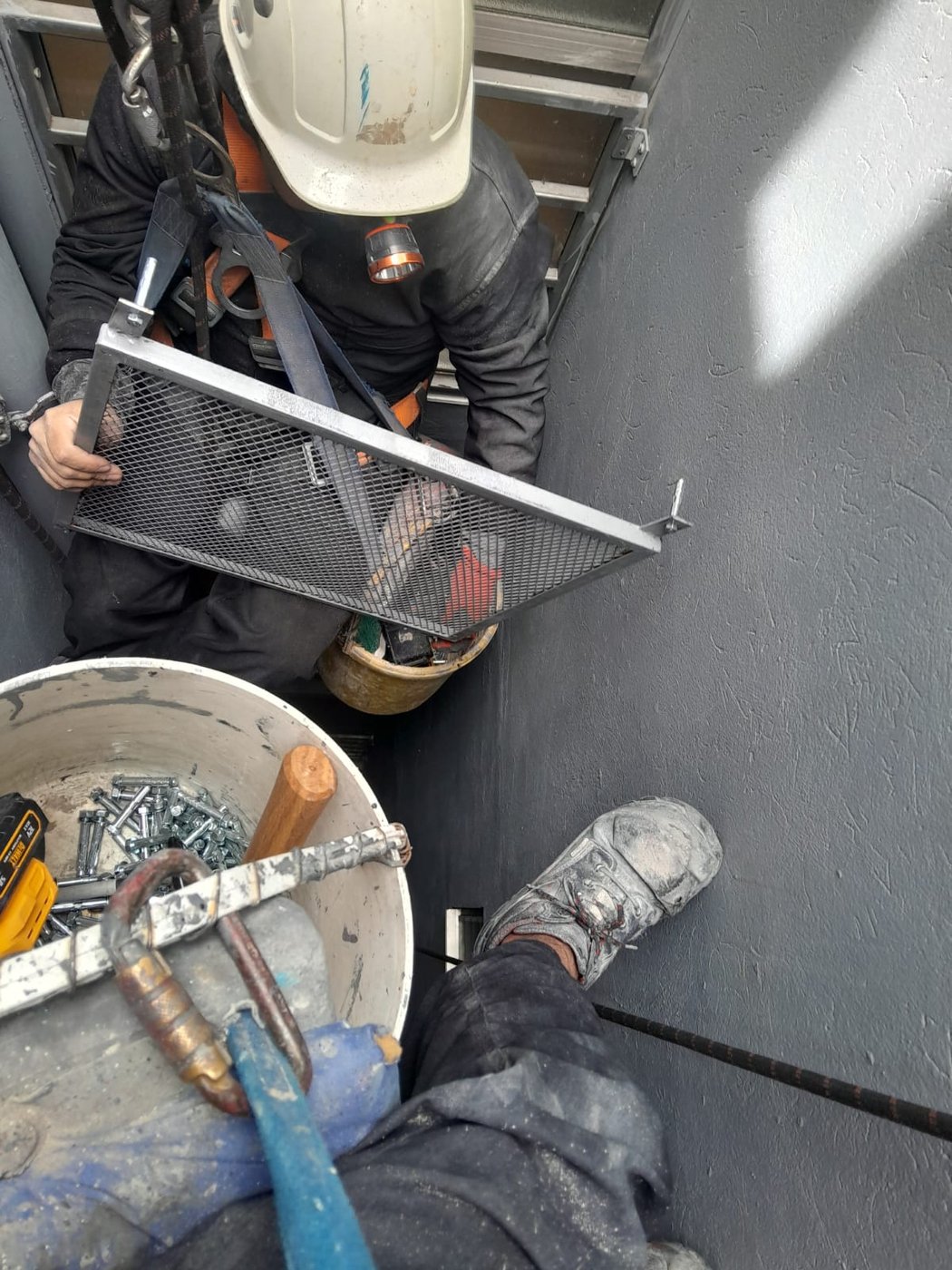

REJ 03Operario instalando el marco metálico de la rejilla
Operario instalando el marco metálico de la rejilla
REJ 04Ajuste y fijación del marco en el vano del ducto

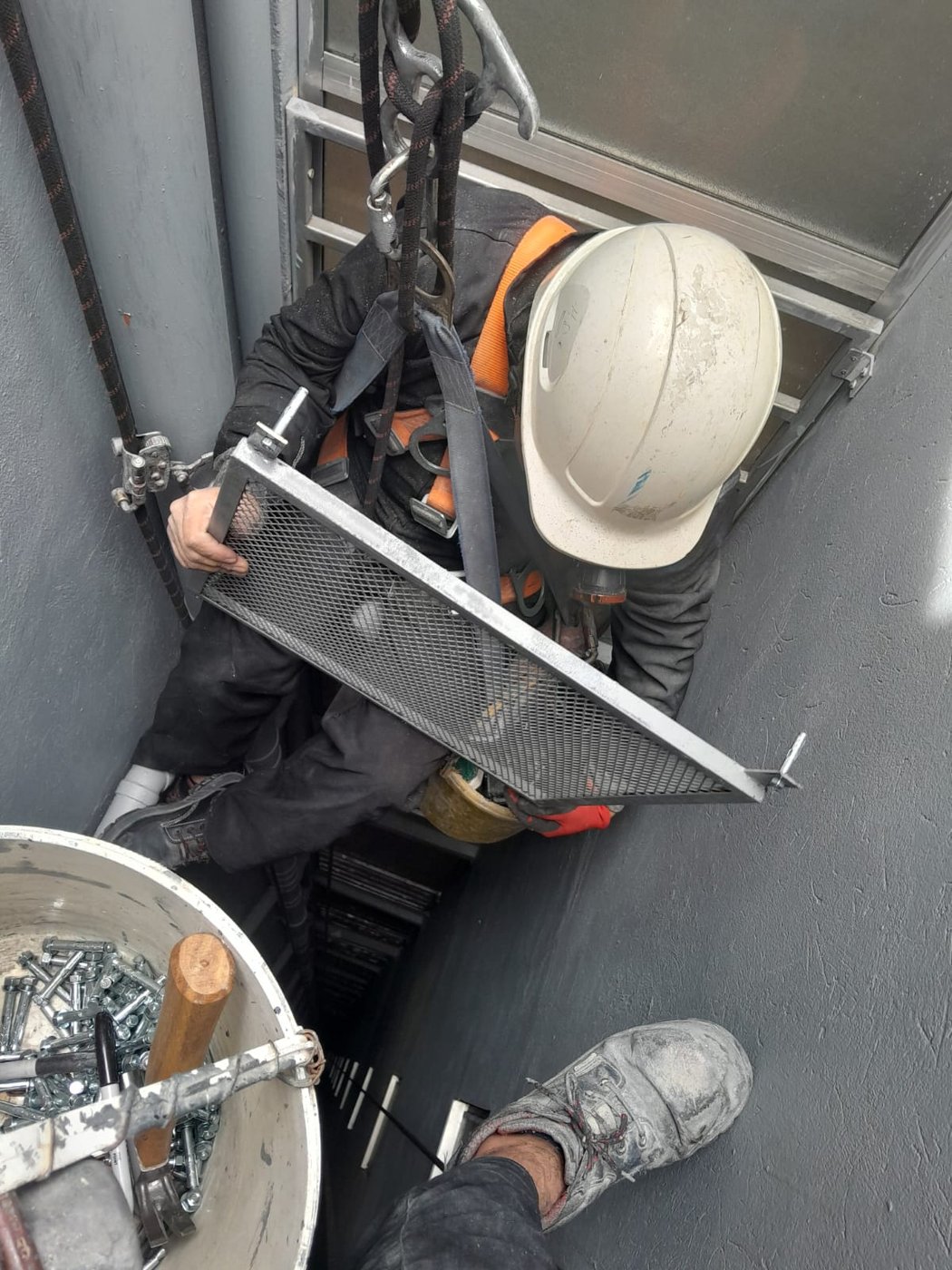

Ajuste y fijación del marco en el vano del ducto
REJ 05Operario colgante en desplazamiento vertical dentro del ducto
Operario colgante en desplazamiento vertical dentro del ducto
REJ 06Ducto visto en toda su altura, con rejillas instaladas dejando pasar la luz
Ducto en toda su altura — las rejillas instaladas dejan pasar la luz y el aire
REJ 07Rejilla instalada, vista desde el piso superior

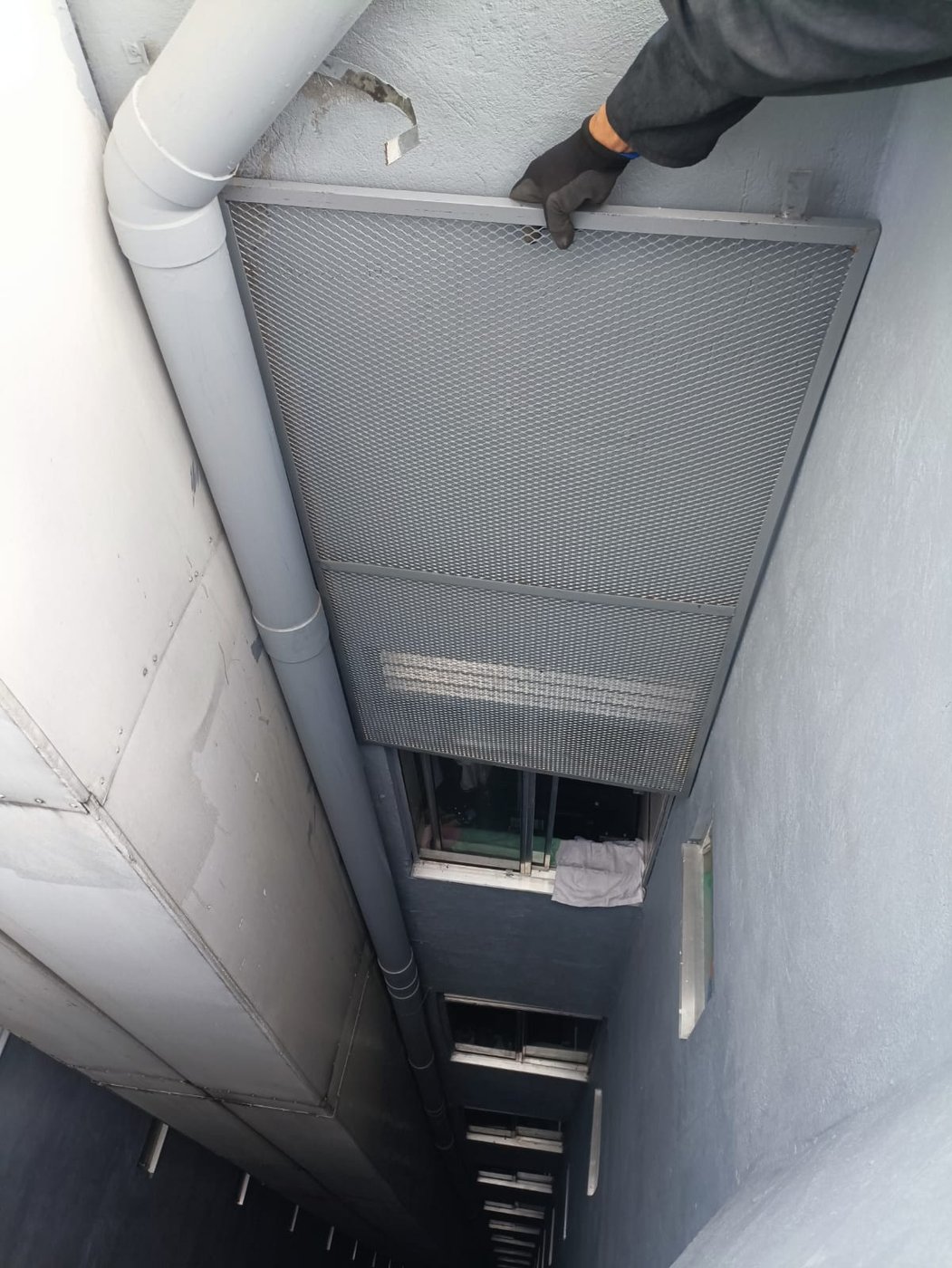

Rejilla instalada, vista desde el piso superior

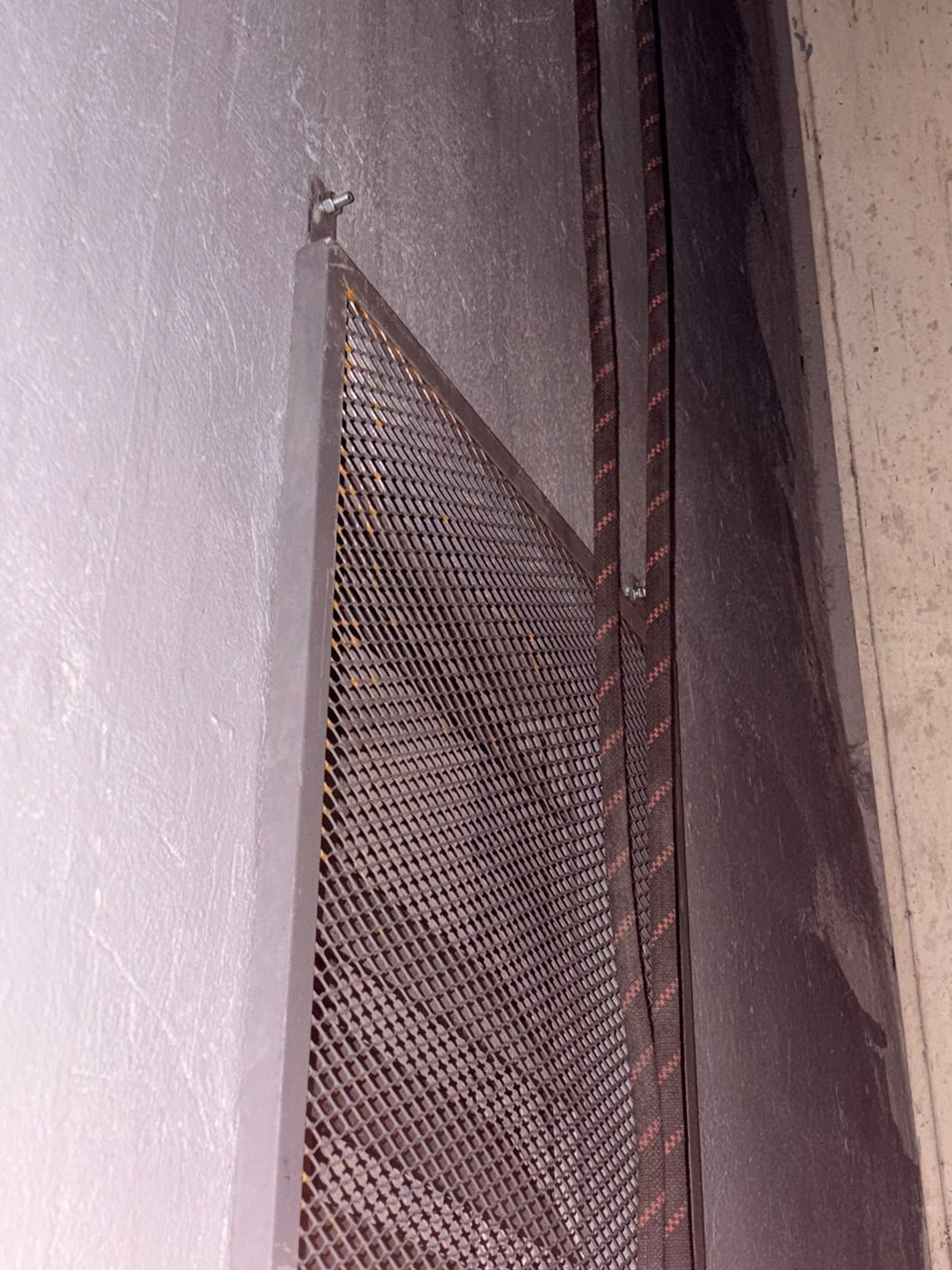

REJ 08Rejilla terminada, malla galvanizada sobre marco metálico
Rejilla terminada — malla galvanizada sobre marco metálico

REJ 09Detalle de conector certificado del sistema de acceso por cuerdas
Detalle de conector certificado del sistema de acceso por cuerdas

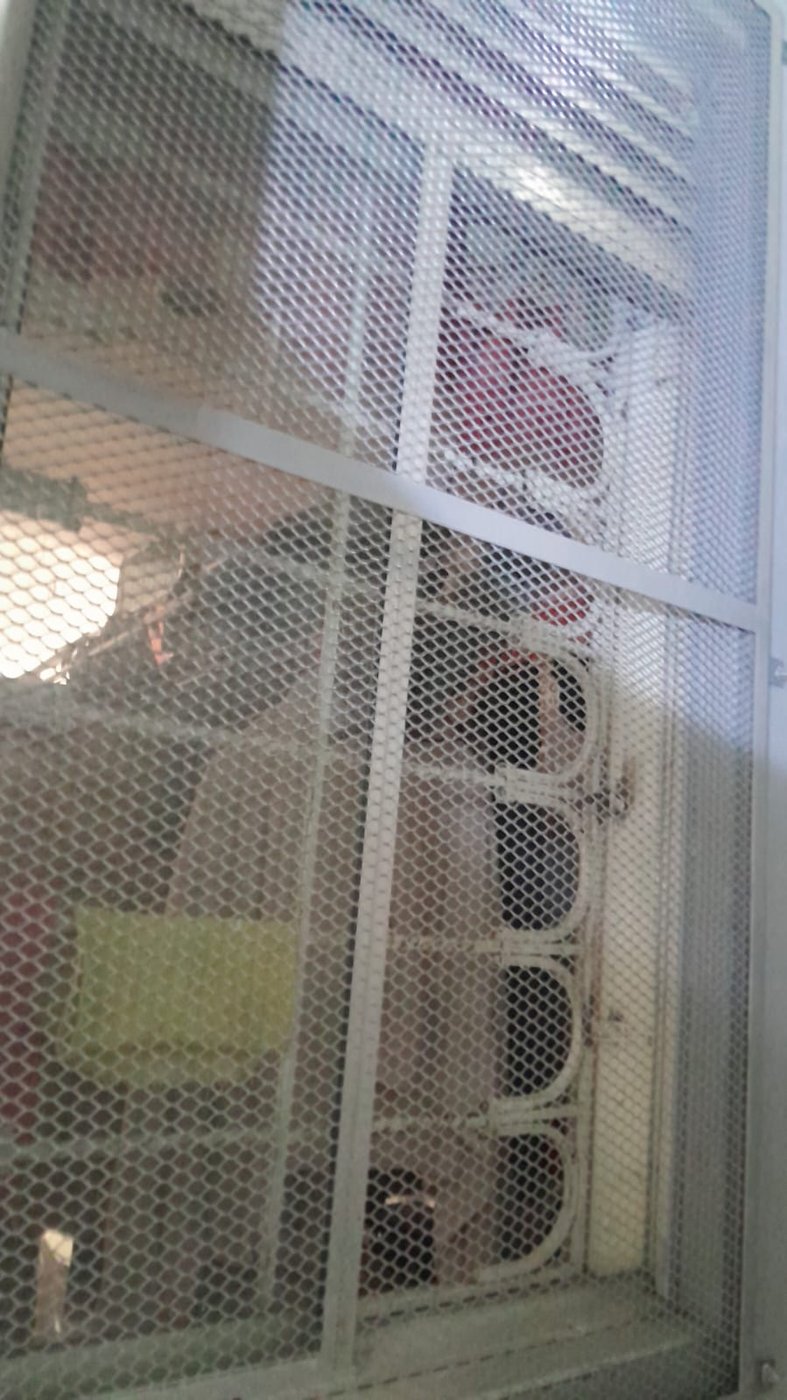

REJ 10Vano de ducto con malla existente antes de la intervención
Vano de ducto con la malla existente, antes de la intervención
REJ 11Punto de anclaje con mosquetón y cuerda sobre el borde de la cubierta

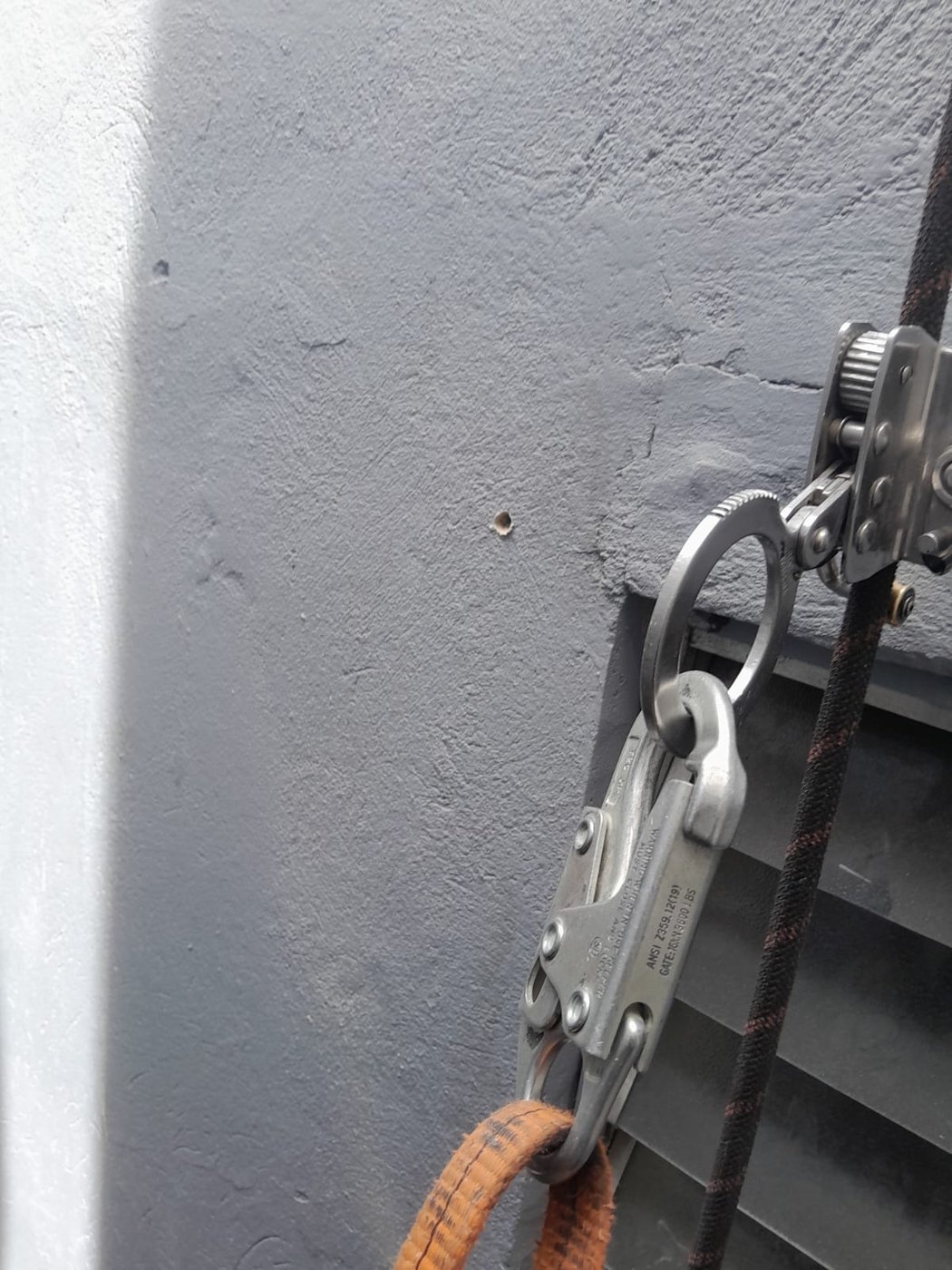

Punto de anclaje con mosquetón y cuerda sobre el borde de cubierta

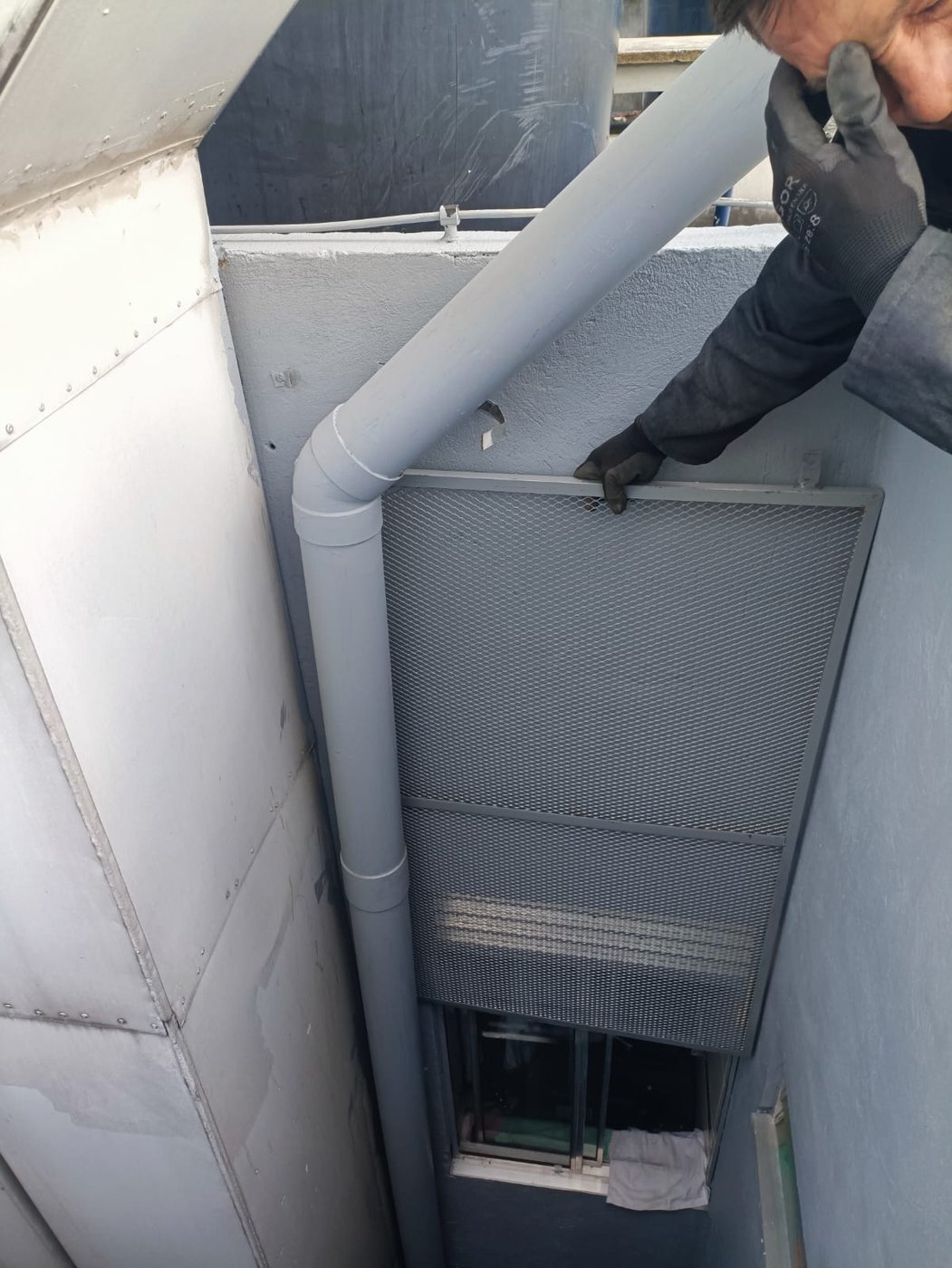

REJ 12Operario ubicando la rejilla en el vano del ducto
Operario ubicando la rejilla en el vano del ducto

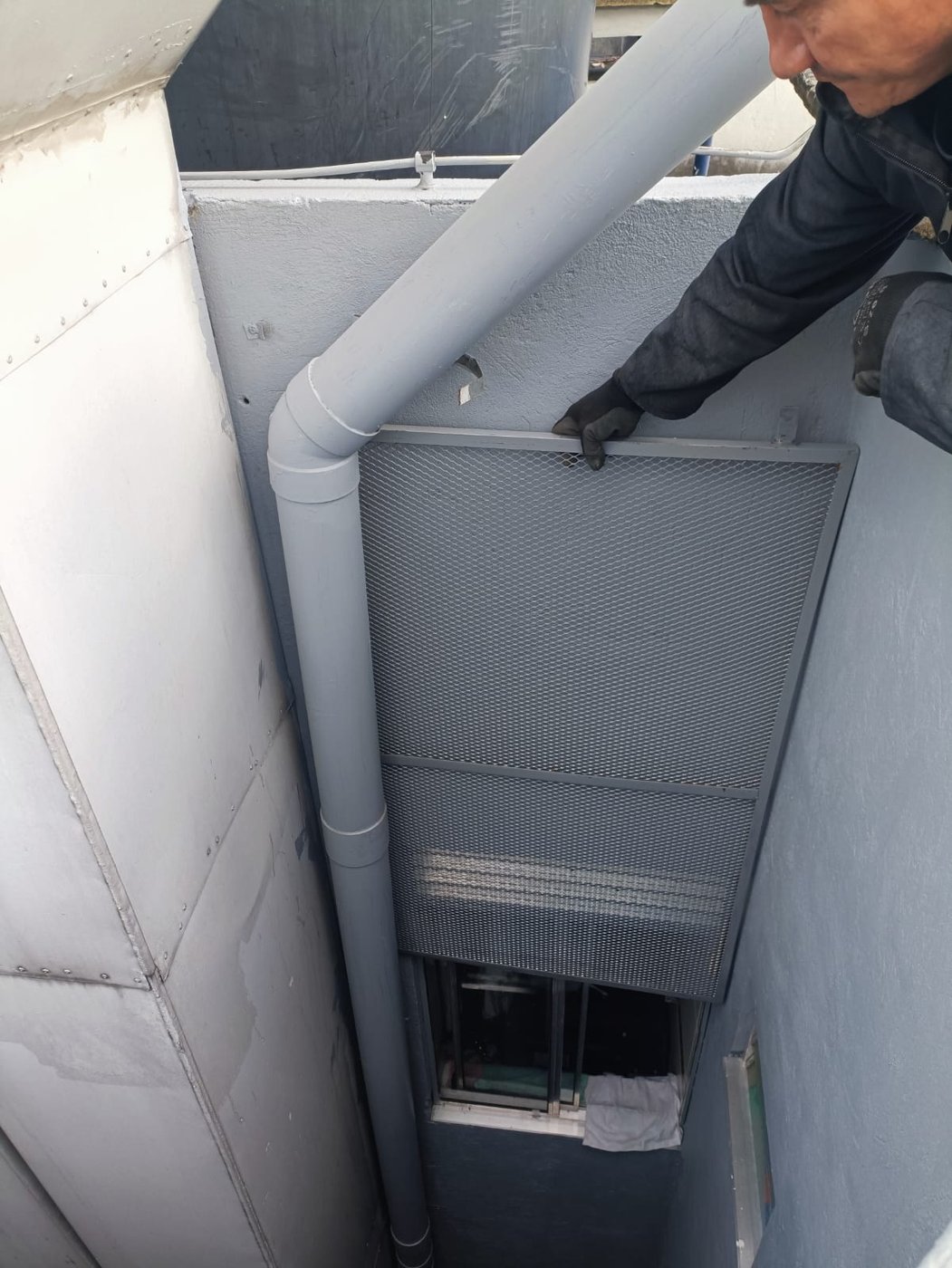

REJ 13Rejilla ya asentada en el vano, vista desde el piso superior
Rejilla asentada en el vano, vista desde el piso superior
REJ 14Ducto en toda su altura con el operario trabajando en un nivel inferior
Ducto en toda su altura, con el operario en un nivel inferior
REJ 15Operario suspendido trabajando dentro del ducto de ventilación
Operario suspendido trabajando dentro del ducto

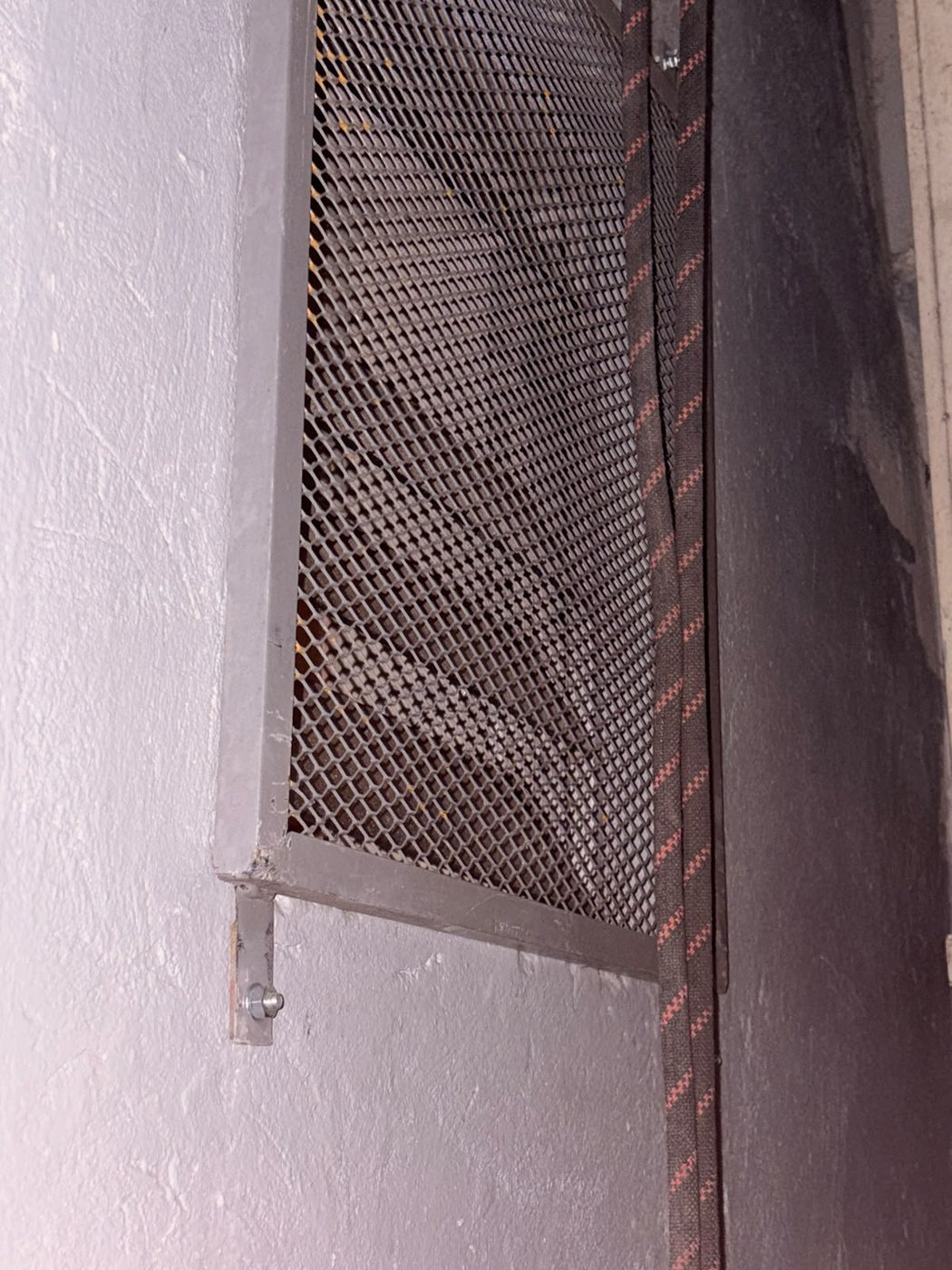

REJ 16Rejilla instalada y asegurada sobre el muro del ducto
Rejilla instalada y asegurada sobre el muro del ducto
REJ 17Ducto visto hacia arriba con las rejillas instaladas dejando pasar la luz
Ducto visto hacia arriba — las rejillas instaladas dejan pasar la luz

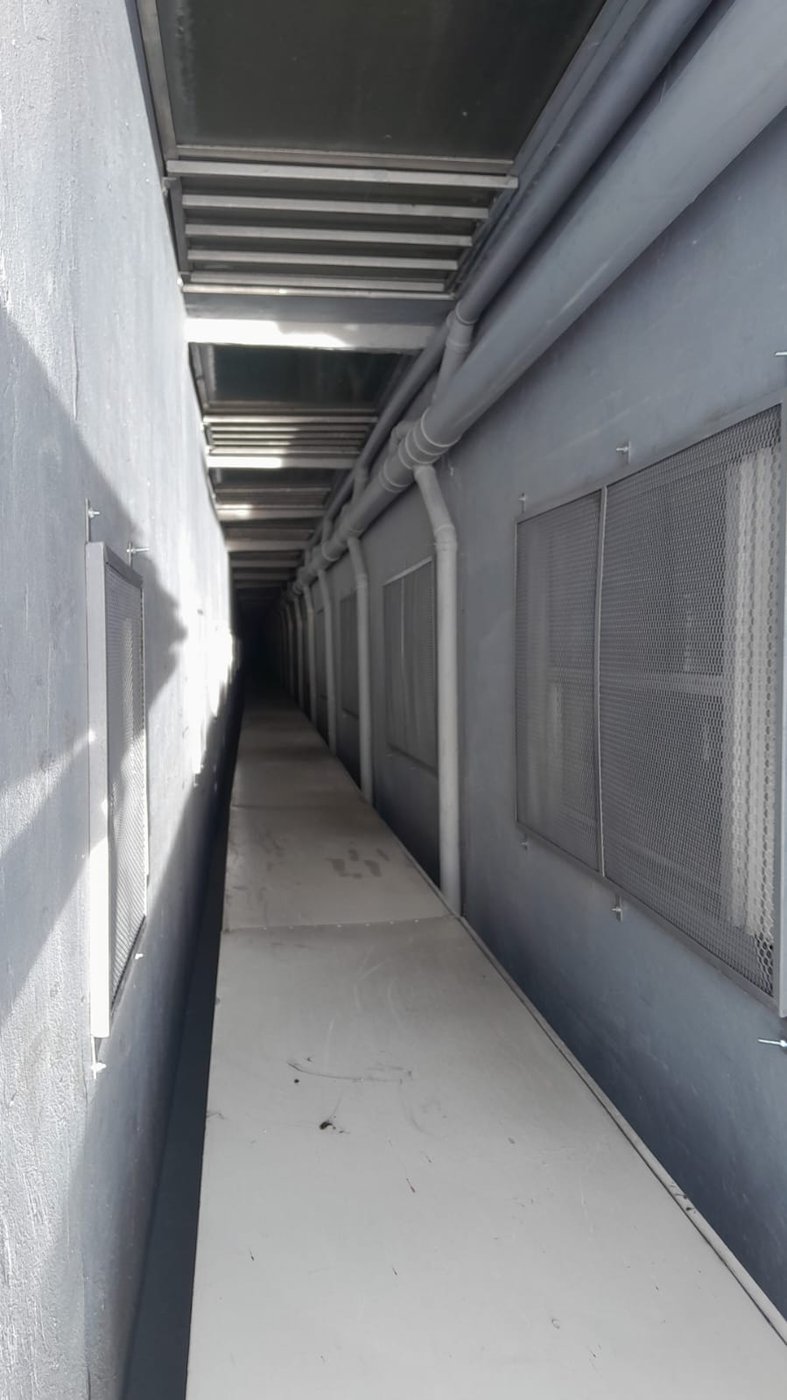

REJ 18Corredor del ducto con varias rejillas ya instaladas en línea
Corredor del ducto con varias rejillas ya instaladas en línea
REJ 19Segunda vista del corredor del ducto con las rejillas instaladas

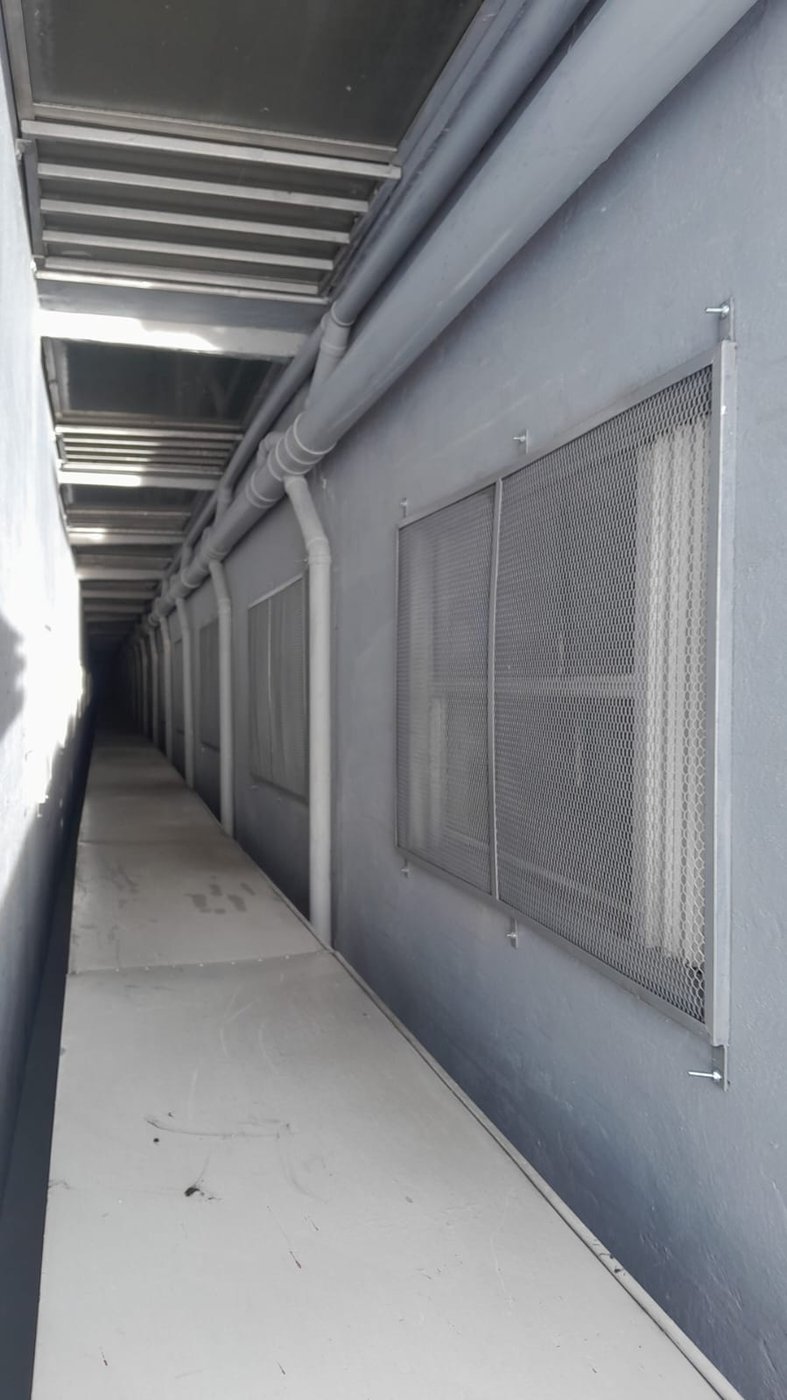

Segunda vista del corredor con las rejillas instaladas
REJ 20Perforación de anclaje sobre el muro del ducto antes de fijar la rejilla

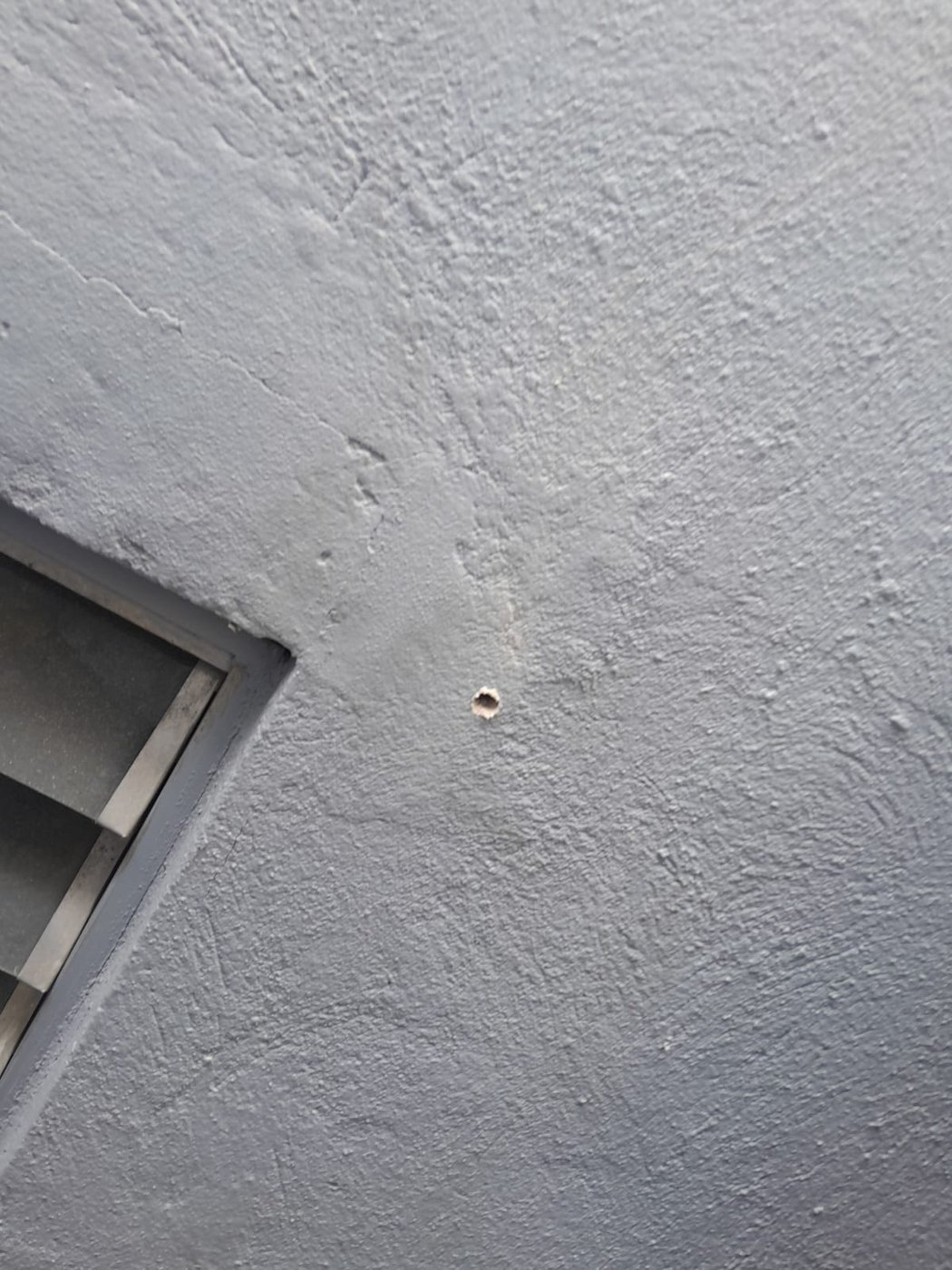

Perforación de anclaje en el muro, previa a la fijación

REJ 21Operario posicionando la rejilla sobre el vano del ducto
Operario posicionando la rejilla sobre el vano
REJ 22Operario suspendido con herramienta dentro del ducto
Operario suspendido con herramienta dentro del ducto

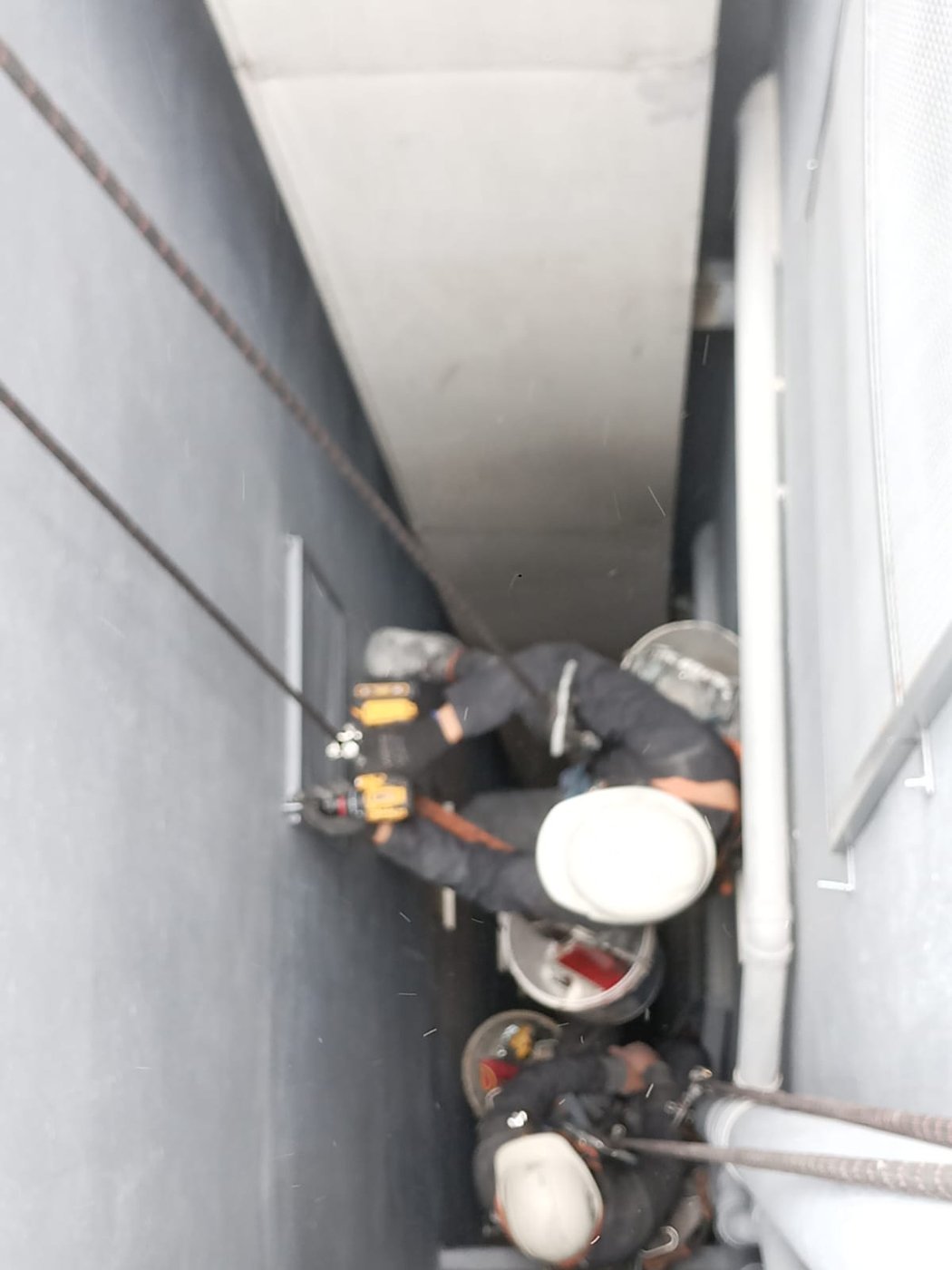

REJ 23Detalle del operario en descuelgue trabajando sobre el vano
Detalle del operario en descuelgue sobre el vano

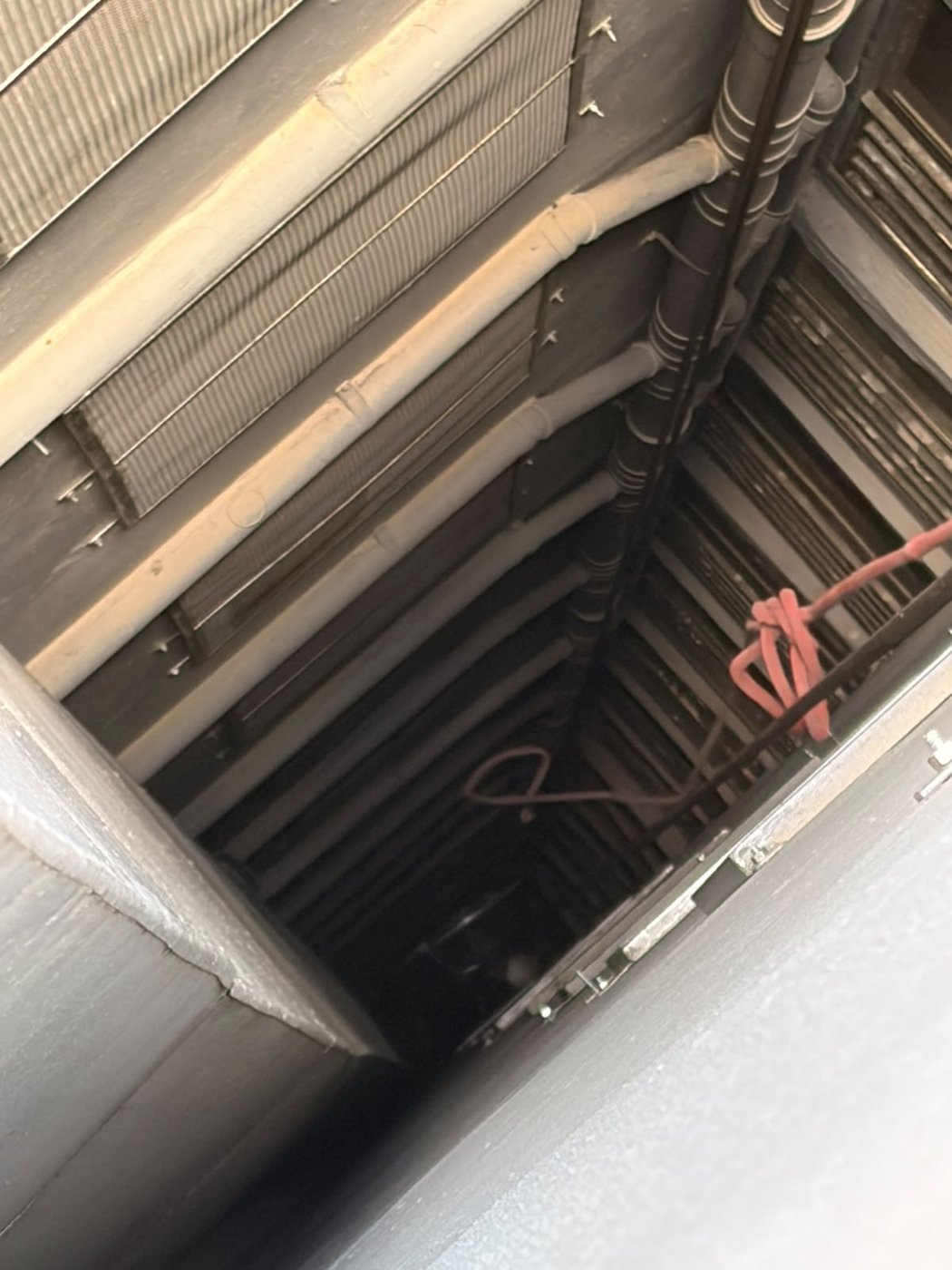

REJ 24Ducto visto en profundidad con la estructura interna y las rejillas
Ducto en profundidad — estructura interna y rejillas

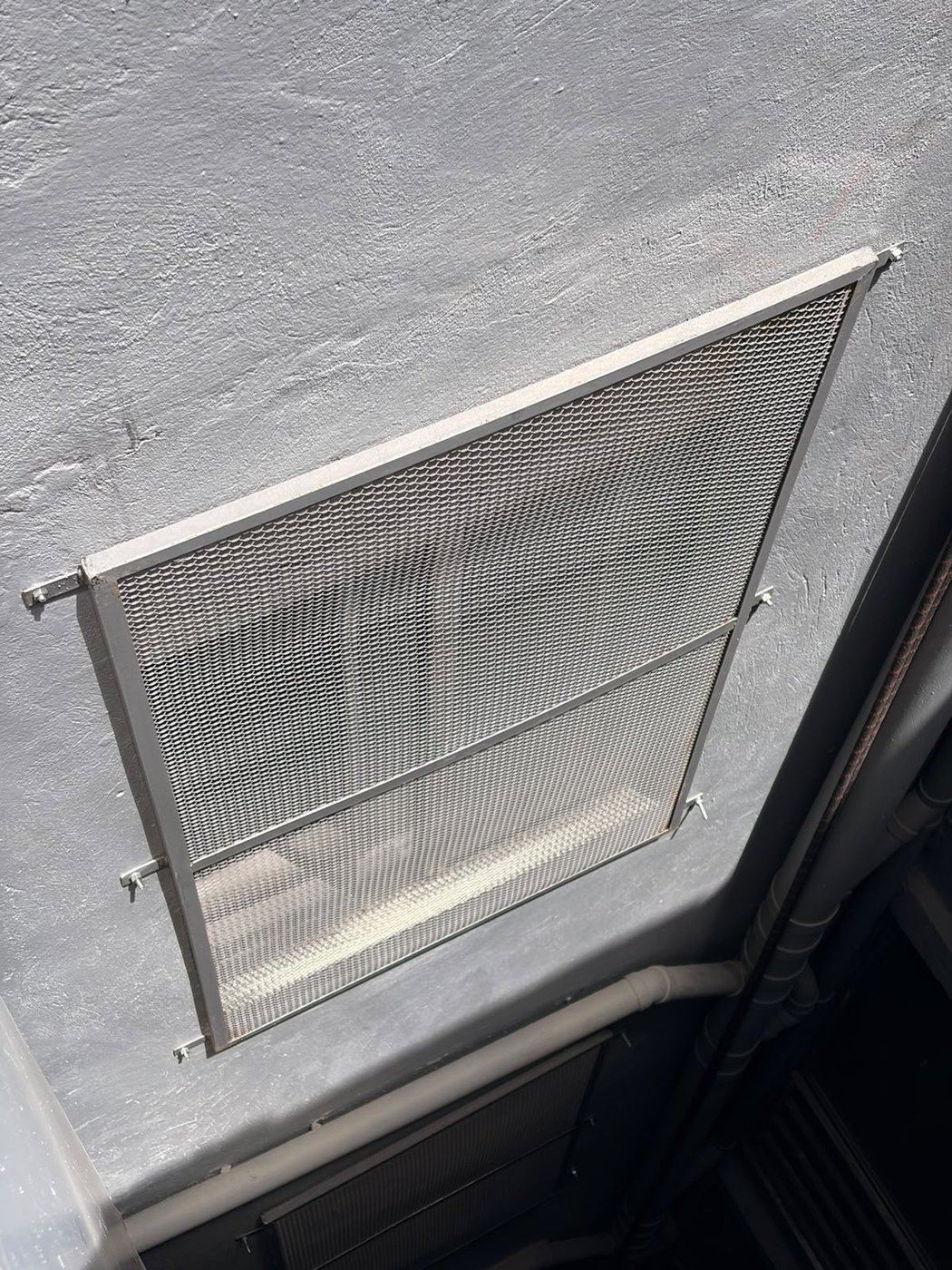

REJ 25Rejilla terminada con marco metálico y malla, vista de frente
Rejilla terminada — marco metálico y malla, vista de frente

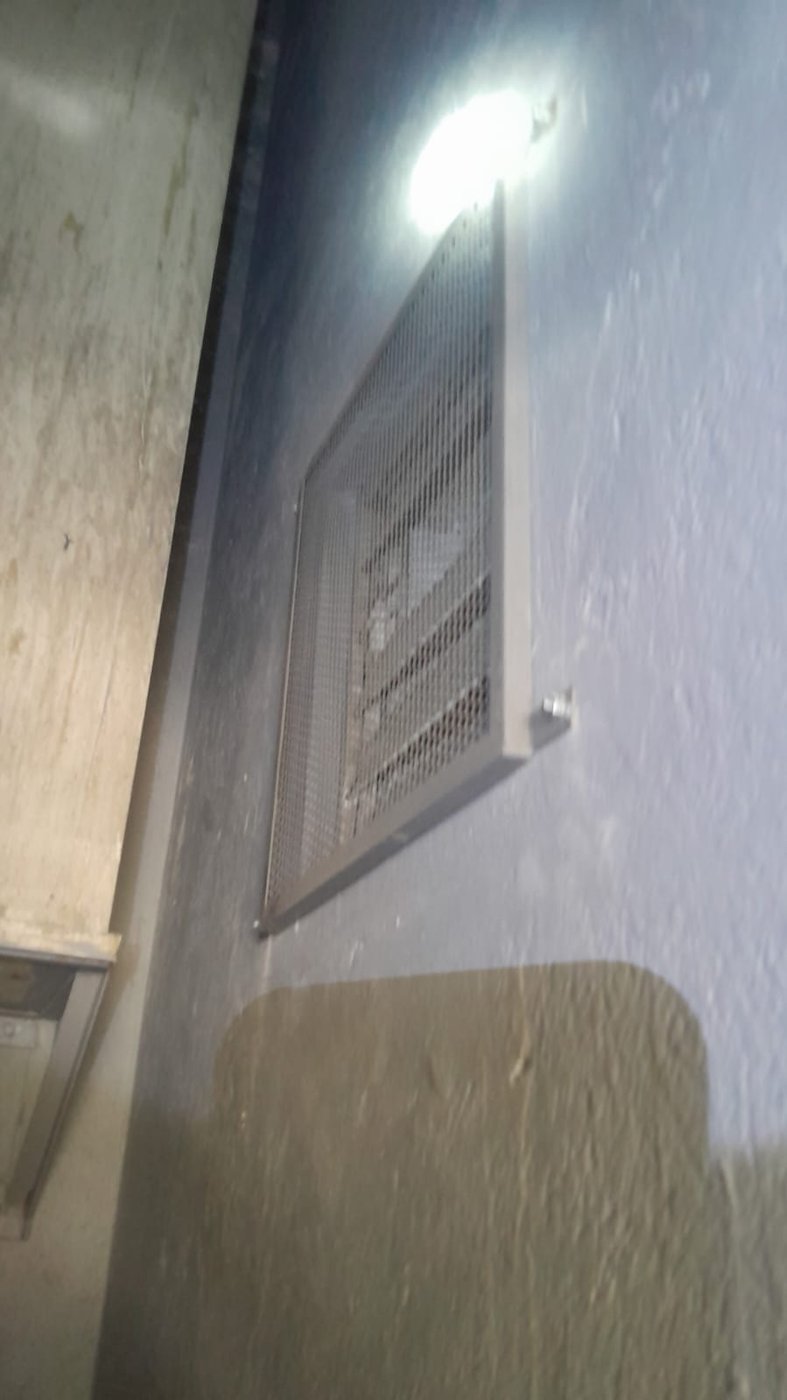

REJ 26Rejilla instalada vista con luz artificial dentro del ducto
Rejilla instalada, vista con luz artificial dentro del ducto
Actualización · 2 oct 2026 · Torres 1 y 2 · REJ 27–46
REJ 27Rejilla grande instalada en el muro del ducto, vista desde abajo hacia el piso superior
Rejilla grande instalada en el muro del ducto, vista desde abajo hacia el piso superior

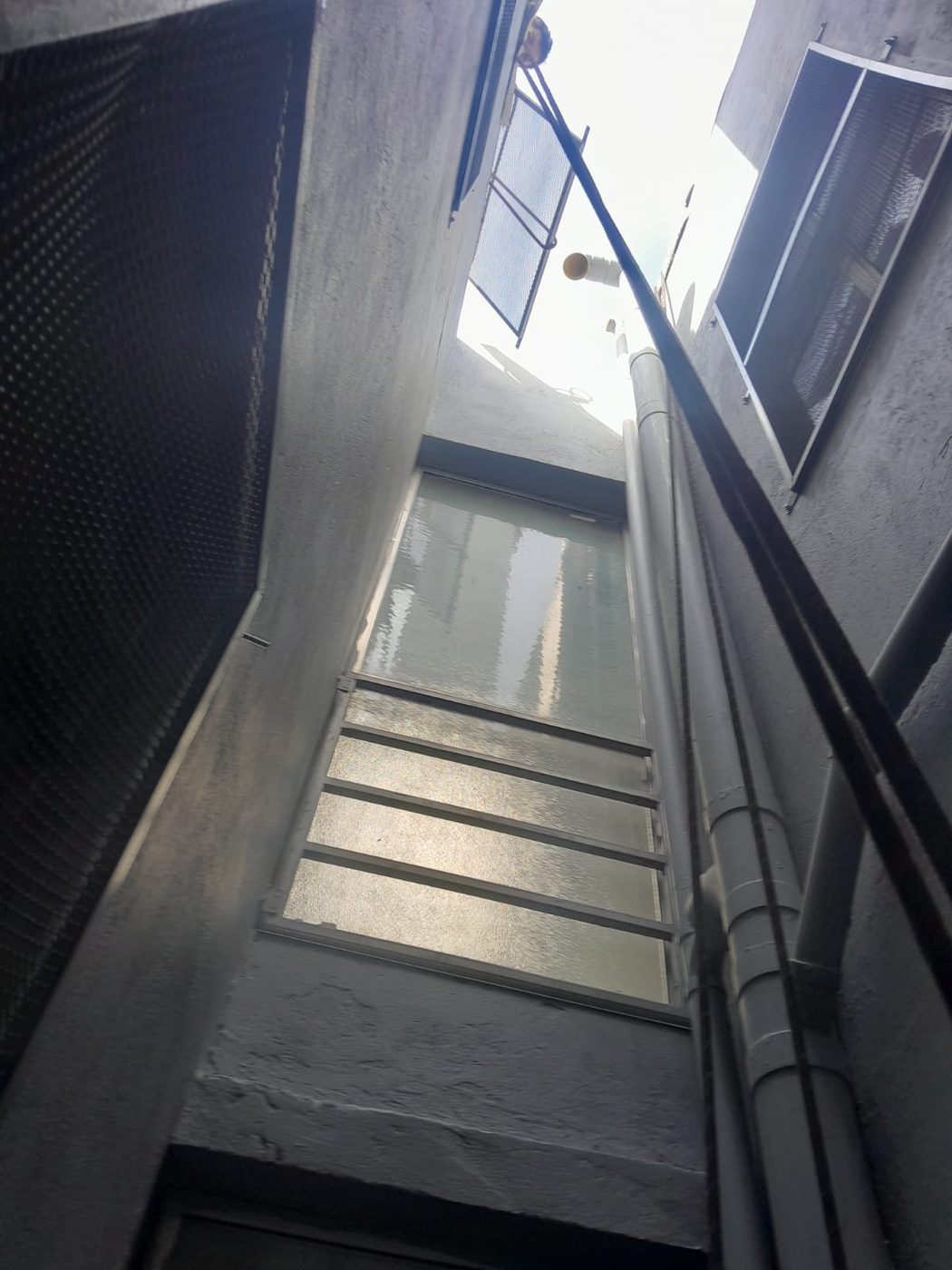

REJ 28Ducto visto desde abajo: rejillas instaladas a ambos lados y la ventana al fondo
Ducto visto desde abajo: rejillas instaladas a ambos lados y la ventana al fondo

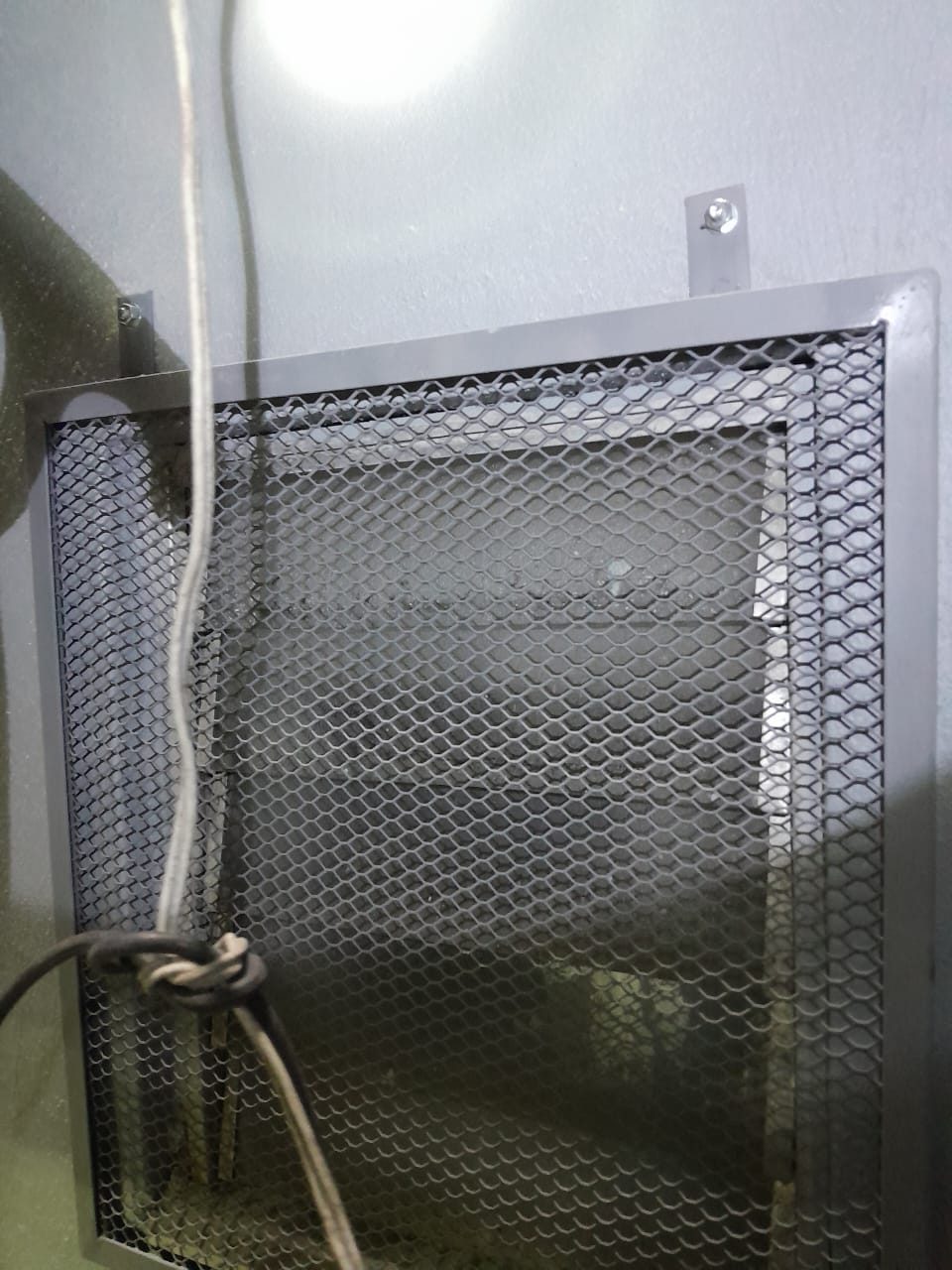

REJ 29Rejilla terminada, con marco metálico, malla galvanizada y fijación al muro
Rejilla terminada, con marco metálico, malla galvanizada y fijación al muro
REJ 30Rejilla instalada en el muro del ducto, vista desde el borde superior

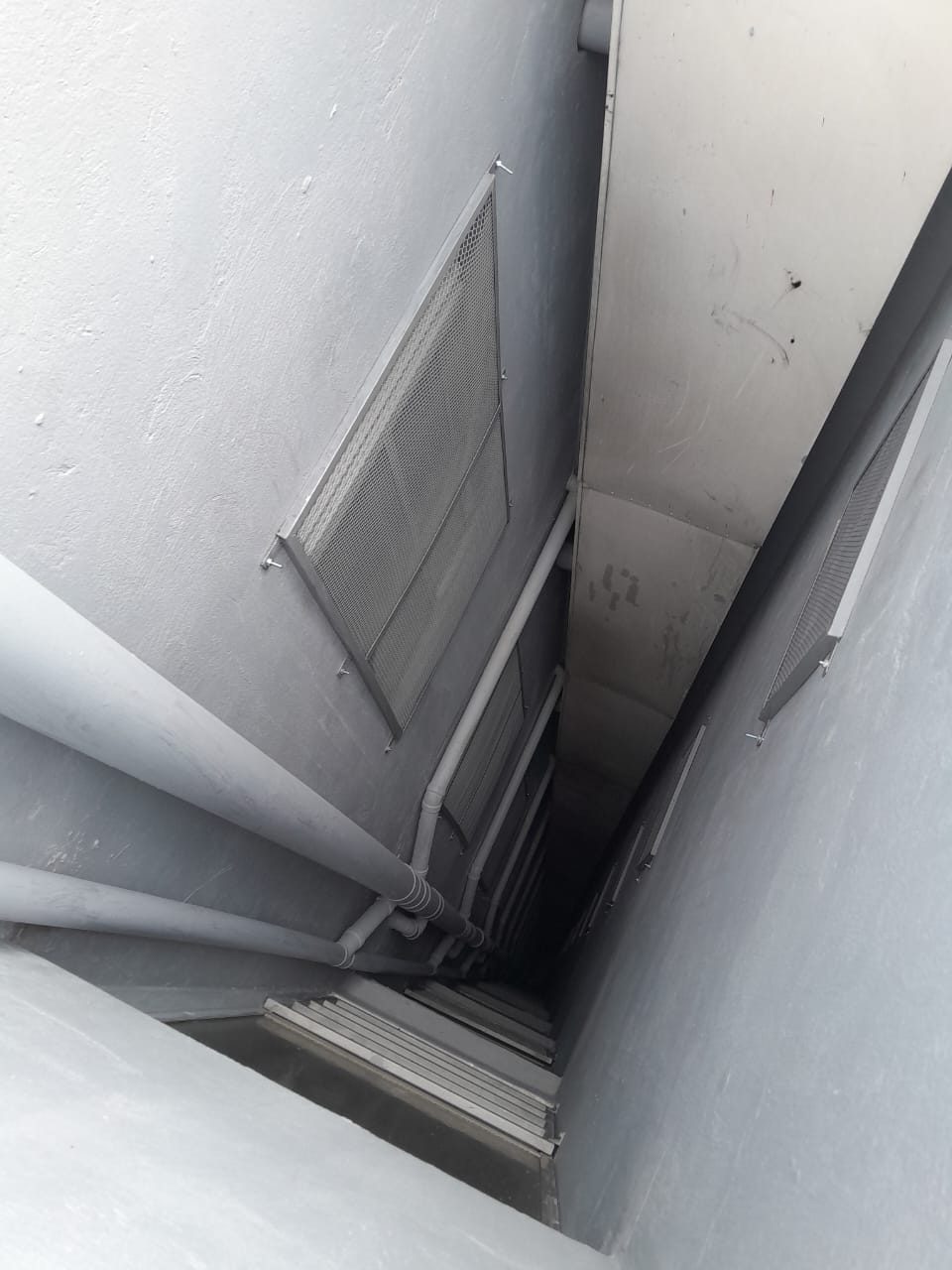

Rejilla instalada en el muro del ducto, vista desde el borde superior
REJ 31Rejillas en el ducto vistas desde el borde superior, en perspectiva
Rejillas en el ducto vistas desde el borde superior, en perspectiva

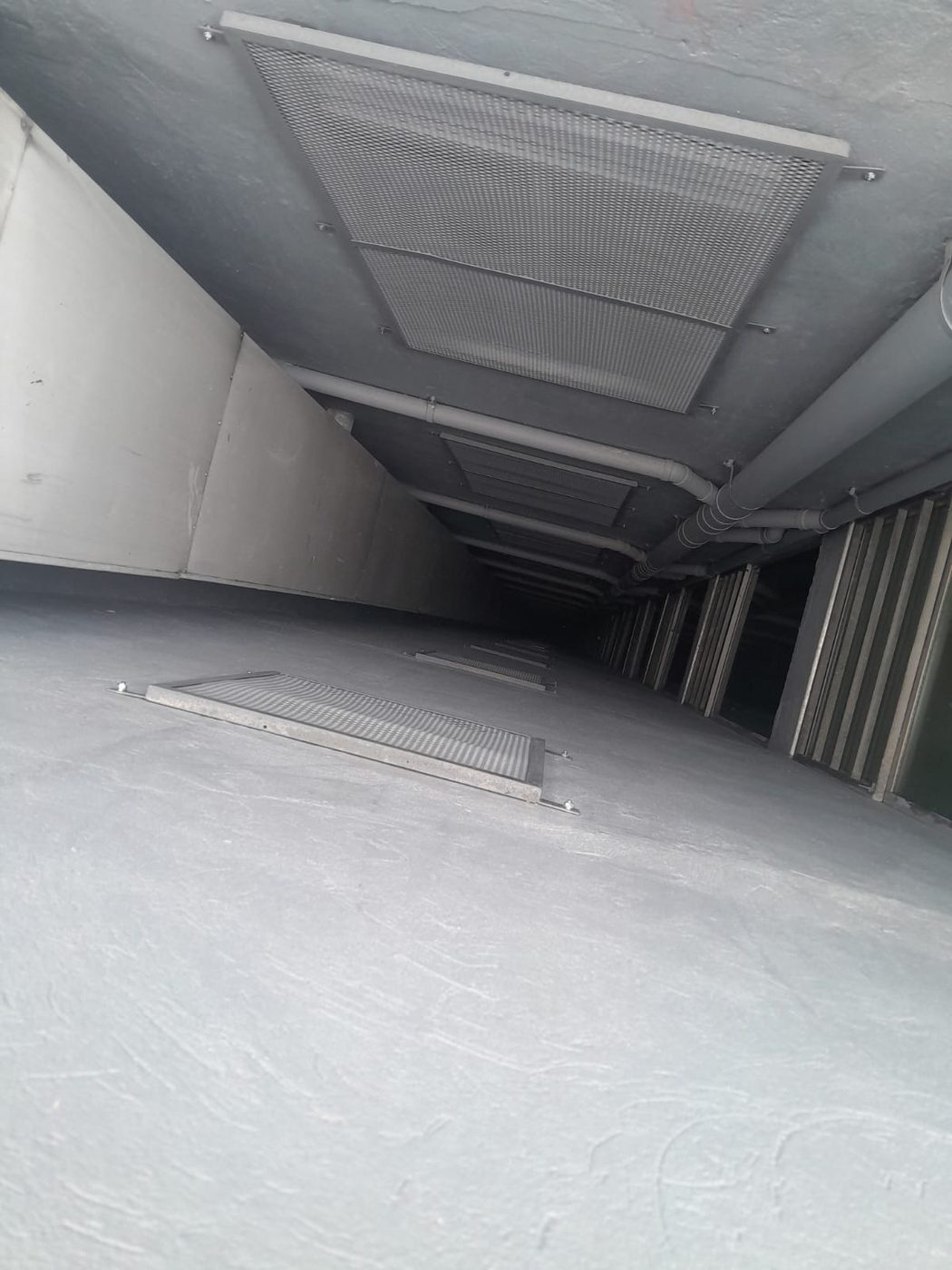

REJ 32Rejilla instalada en el muro y vista del ducto en toda su profundidad
Rejilla instalada en el muro y vista del ducto en toda su profundidad

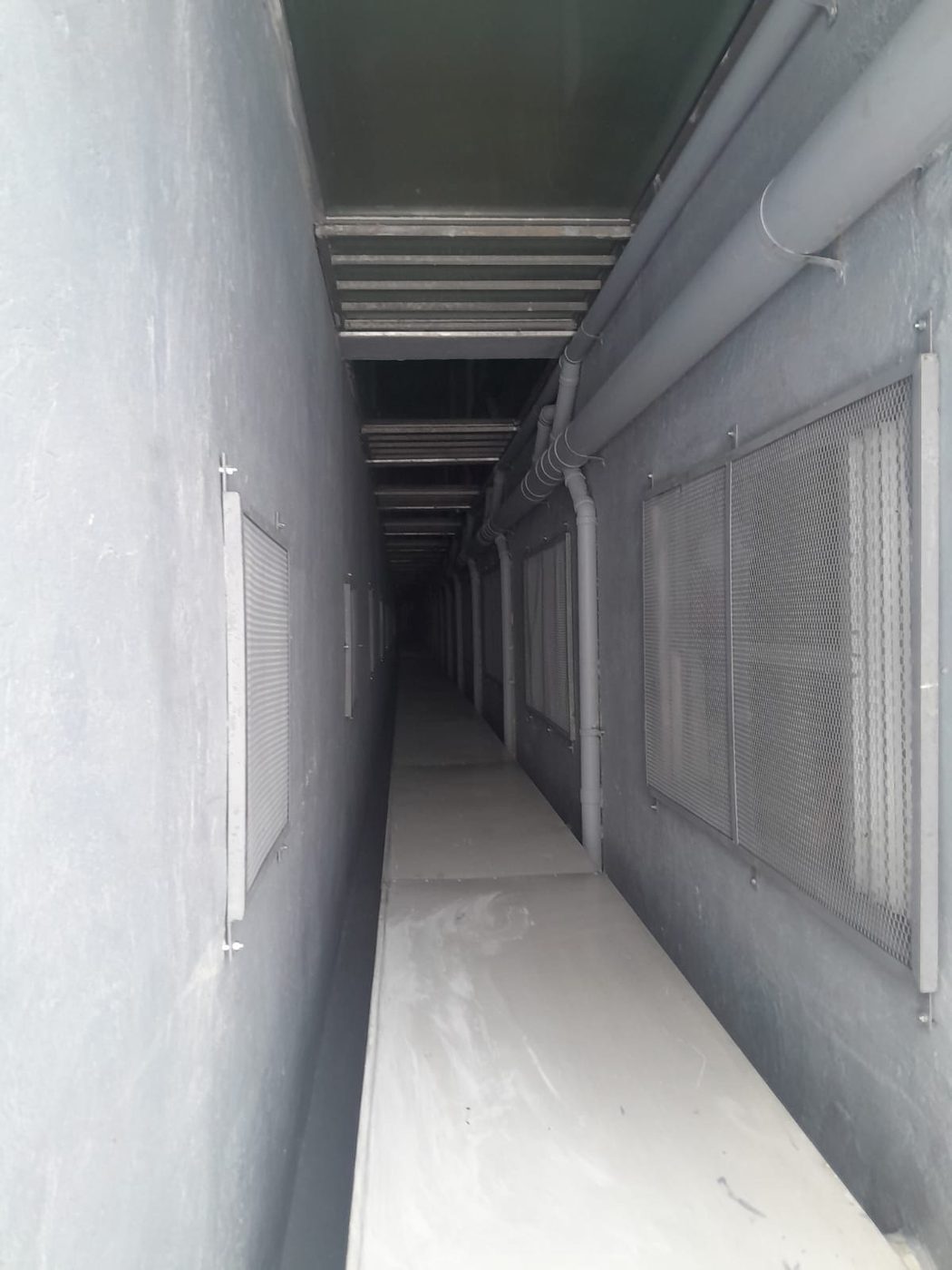

REJ 33Corredor del ducto con rejillas instaladas a ambos lados
Corredor del ducto con rejillas instaladas a ambos lados

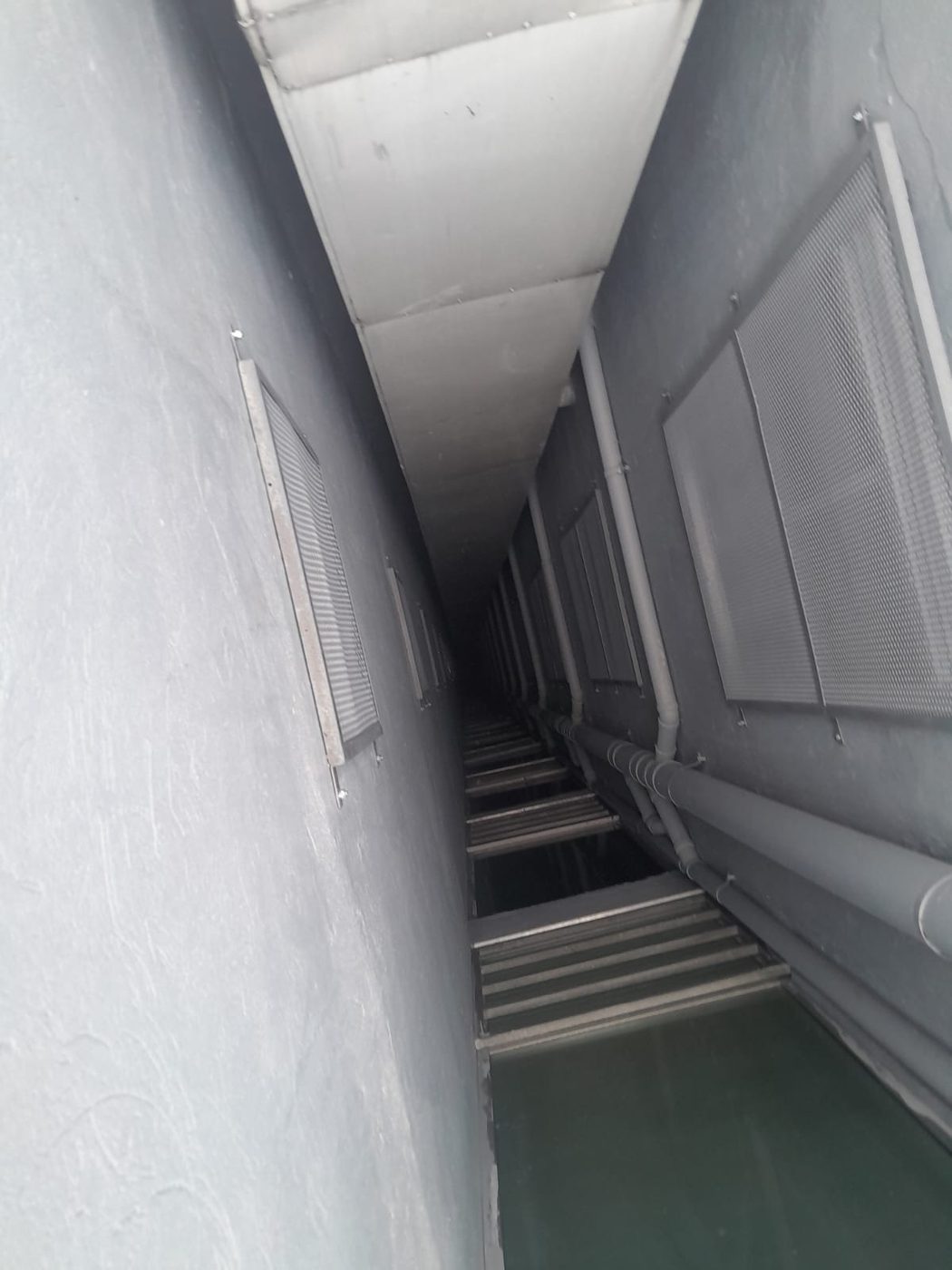

REJ 34Rejillas instaladas a lo largo del ducto, vista en perspectiva
Rejillas instaladas a lo largo del ducto, vista en perspectiva

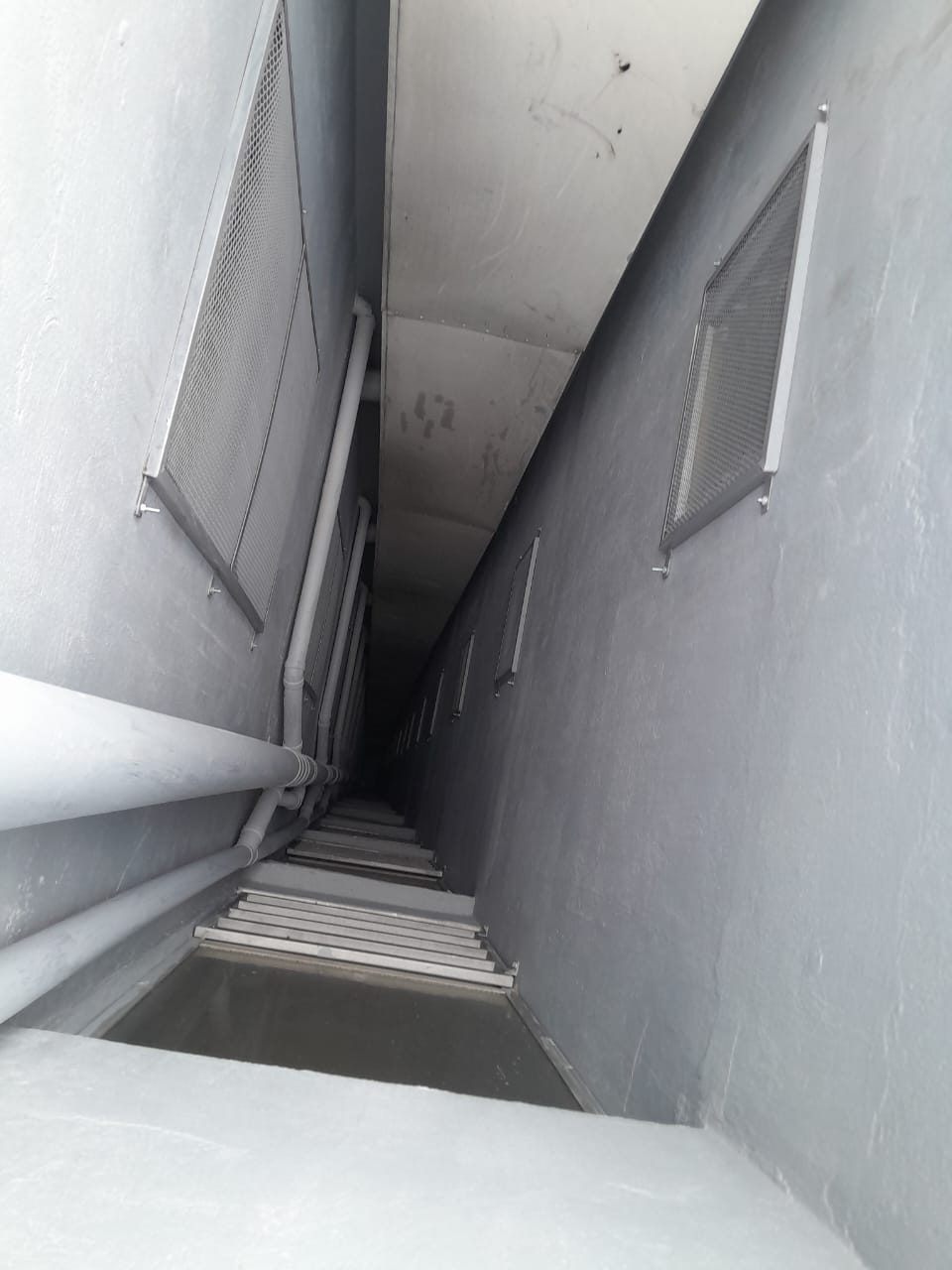

REJ 35Rejilla instalada y ducto visto hasta el fondo
Rejilla instalada y ducto visto hasta el fondo

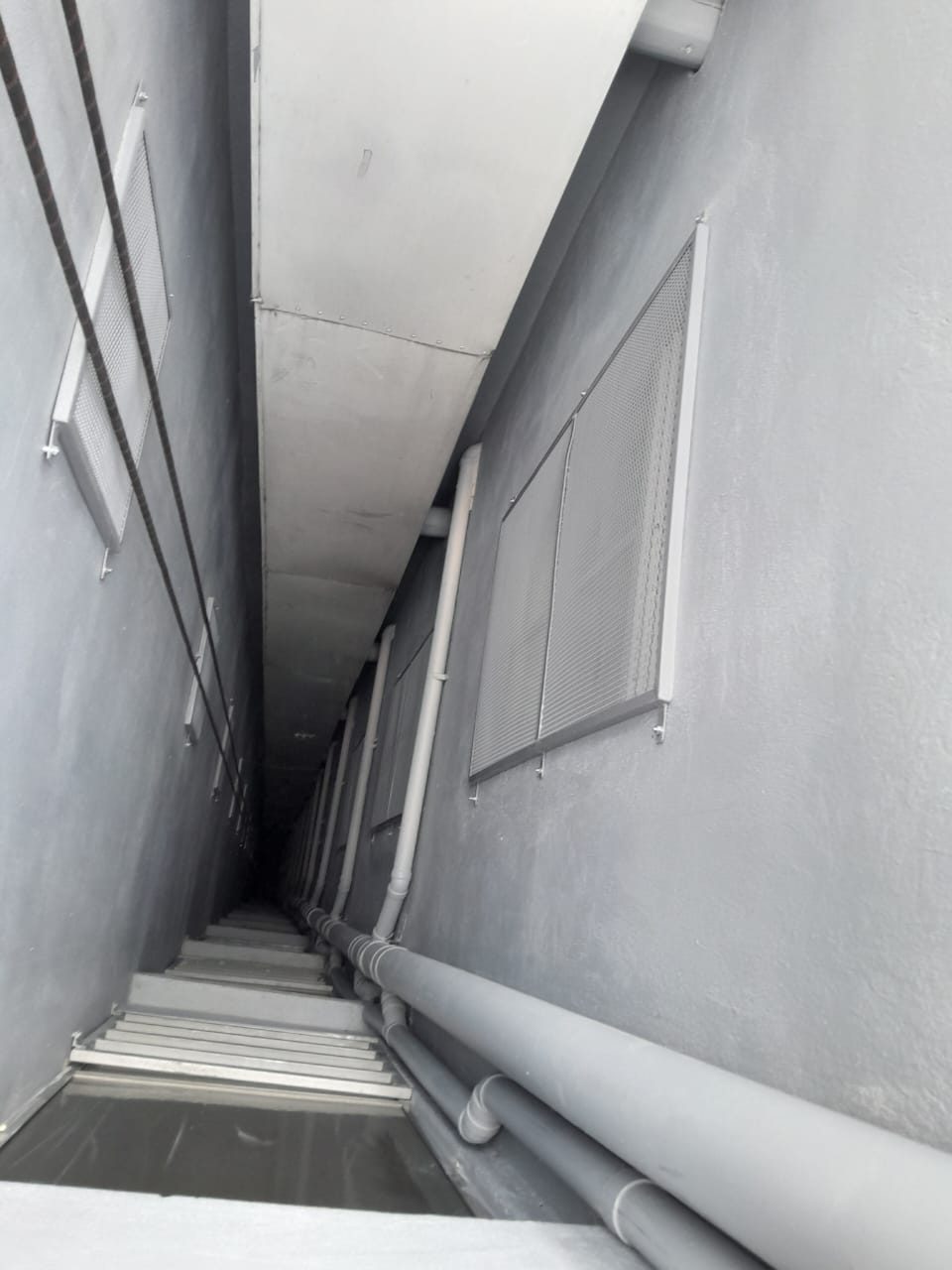

REJ 36Dos rejillas instaladas en el muro del ducto, con las cuerdas de acceso a la izquierda
Dos rejillas instaladas en el muro del ducto, con las cuerdas de acceso a la izquierda

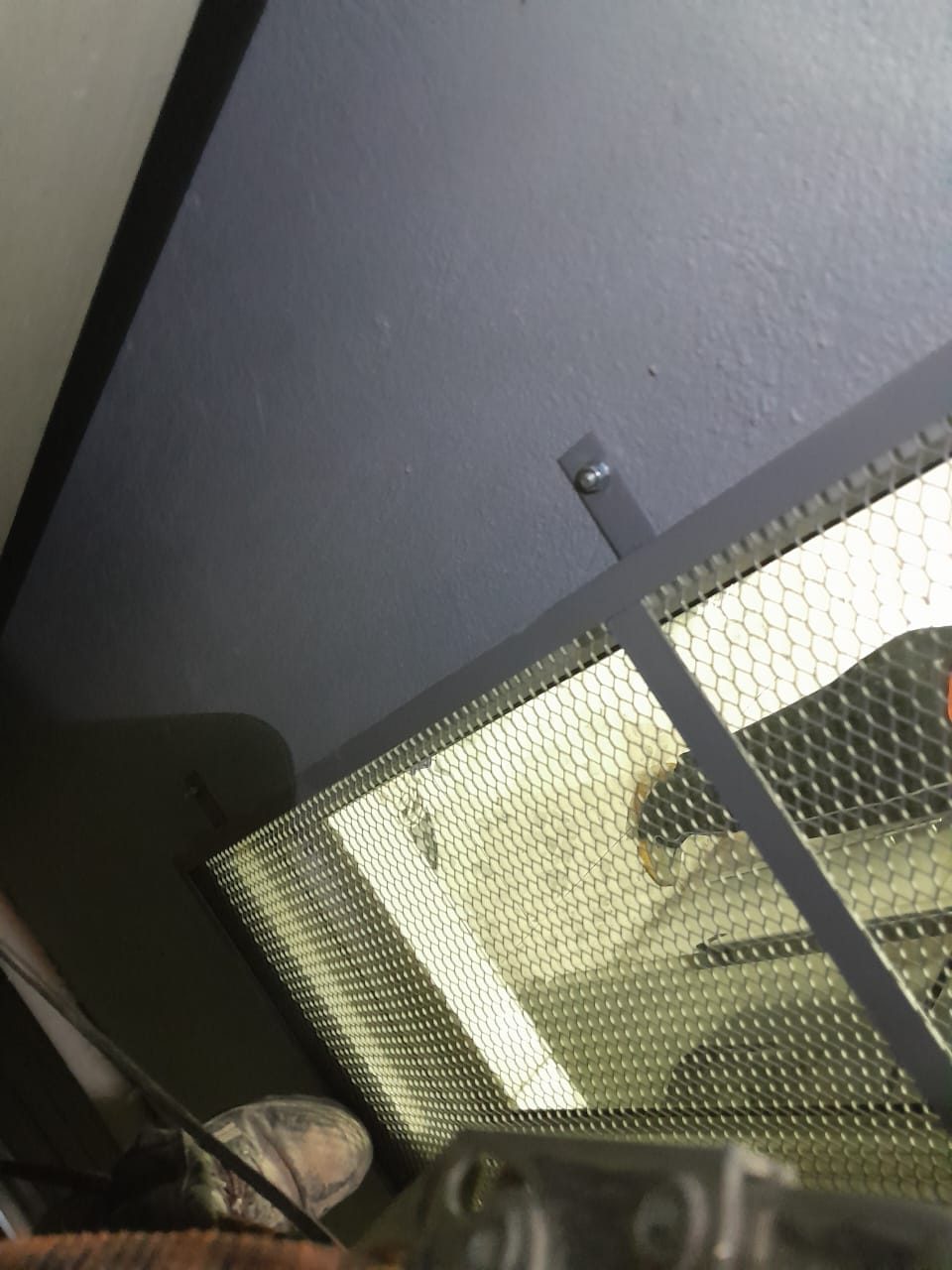

REJ 37Detalle de la malla galvanizada sobre el marco, con luz al otro lado
Detalle de la malla galvanizada sobre el marco, con luz al otro lado

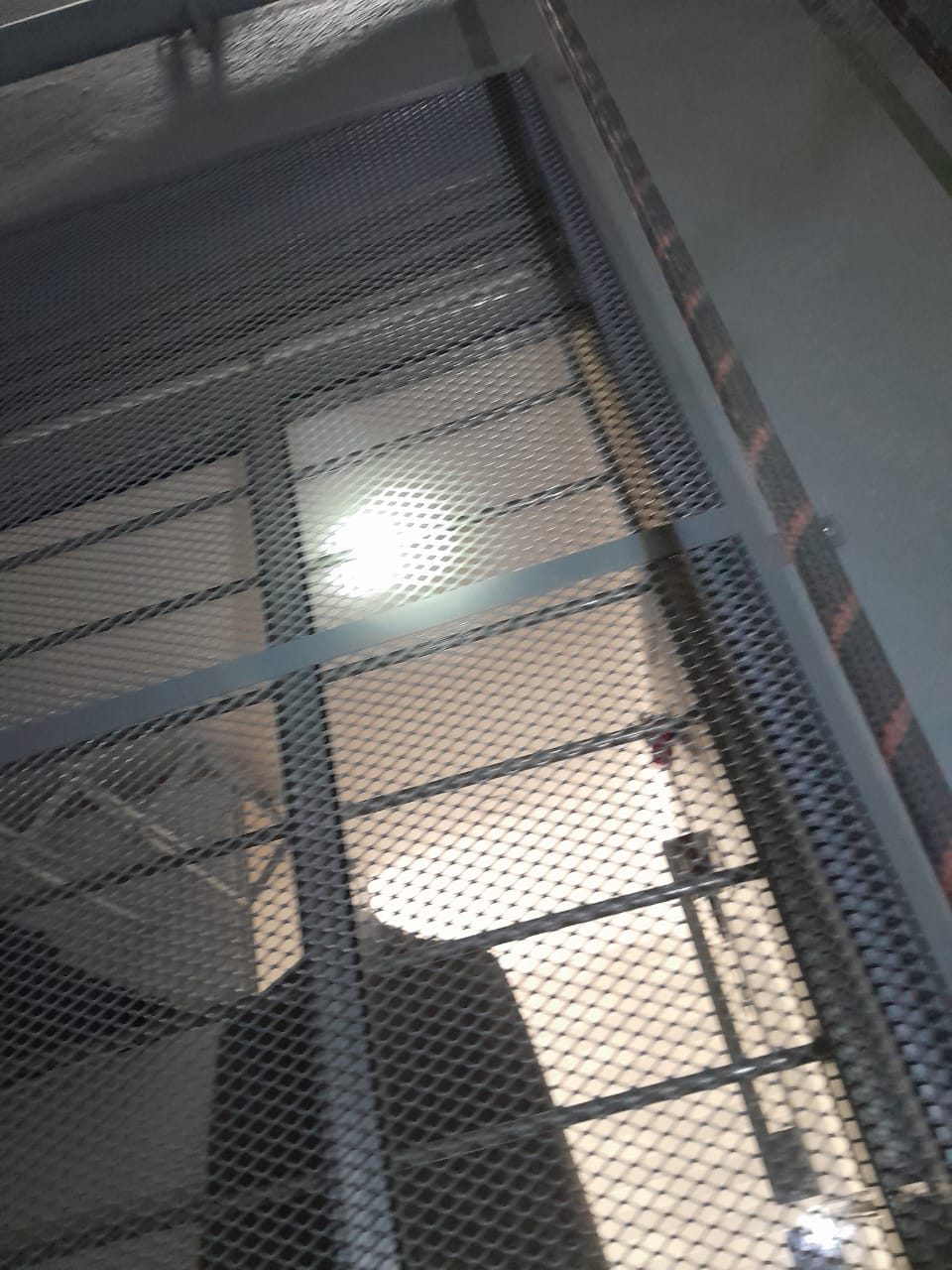

REJ 38Rejilla vista desde el interior del vano: marco, malla y fijación
Rejilla vista desde el interior del vano: marco, malla y fijación

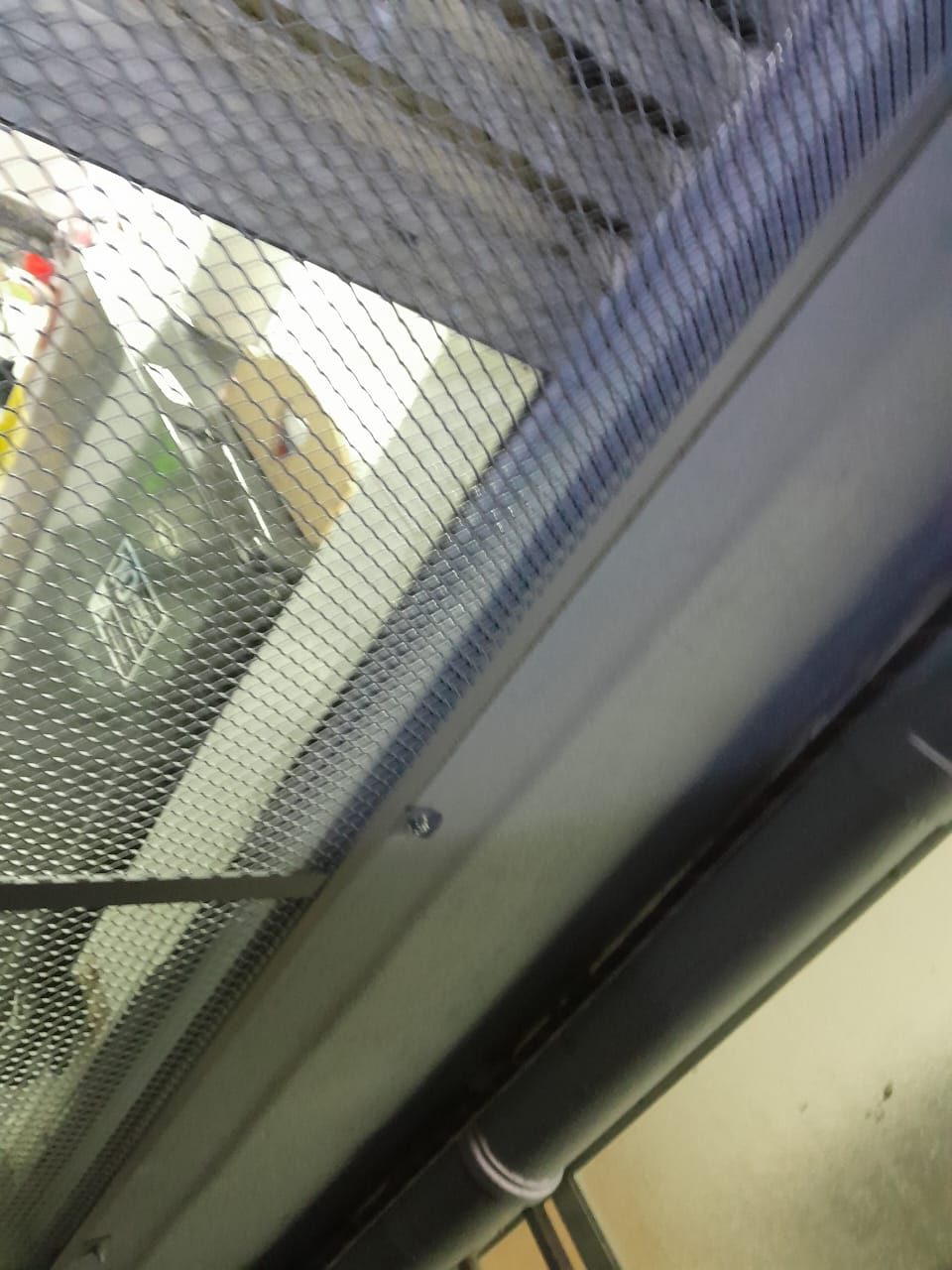

REJ 39Rejilla sobre el vano, vista desde el interior con el ducto al fondo
Rejilla sobre el vano, vista desde el interior con el ducto al fondo
REJ 40Rejilla fabricada y pintada, lista para instalar en la cubierta

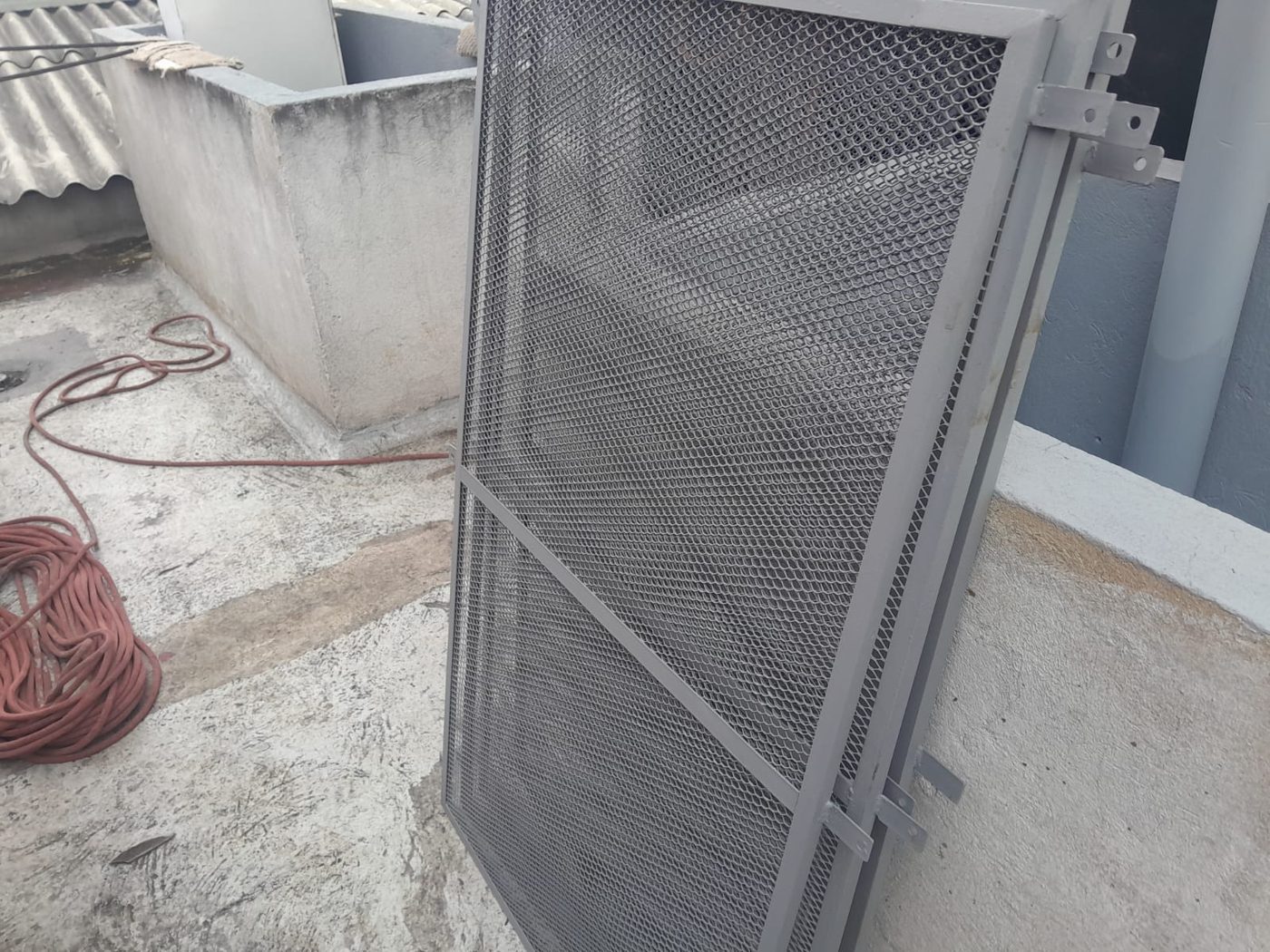

Rejilla fabricada y pintada, lista para instalar en la cubierta

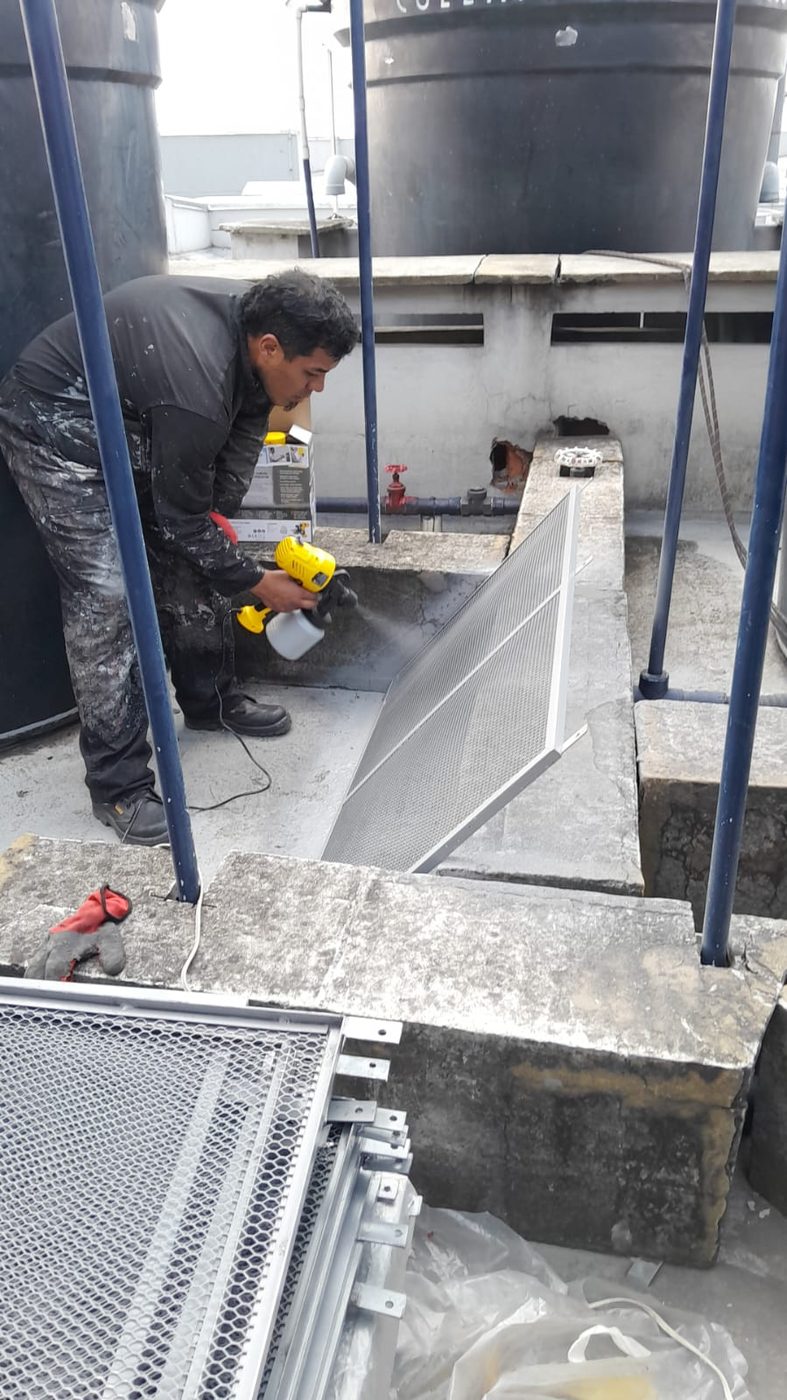

REJ 41Operario aplicando pintura a una rejilla antes de su instalación
Operario aplicando pintura a una rejilla antes de su instalación

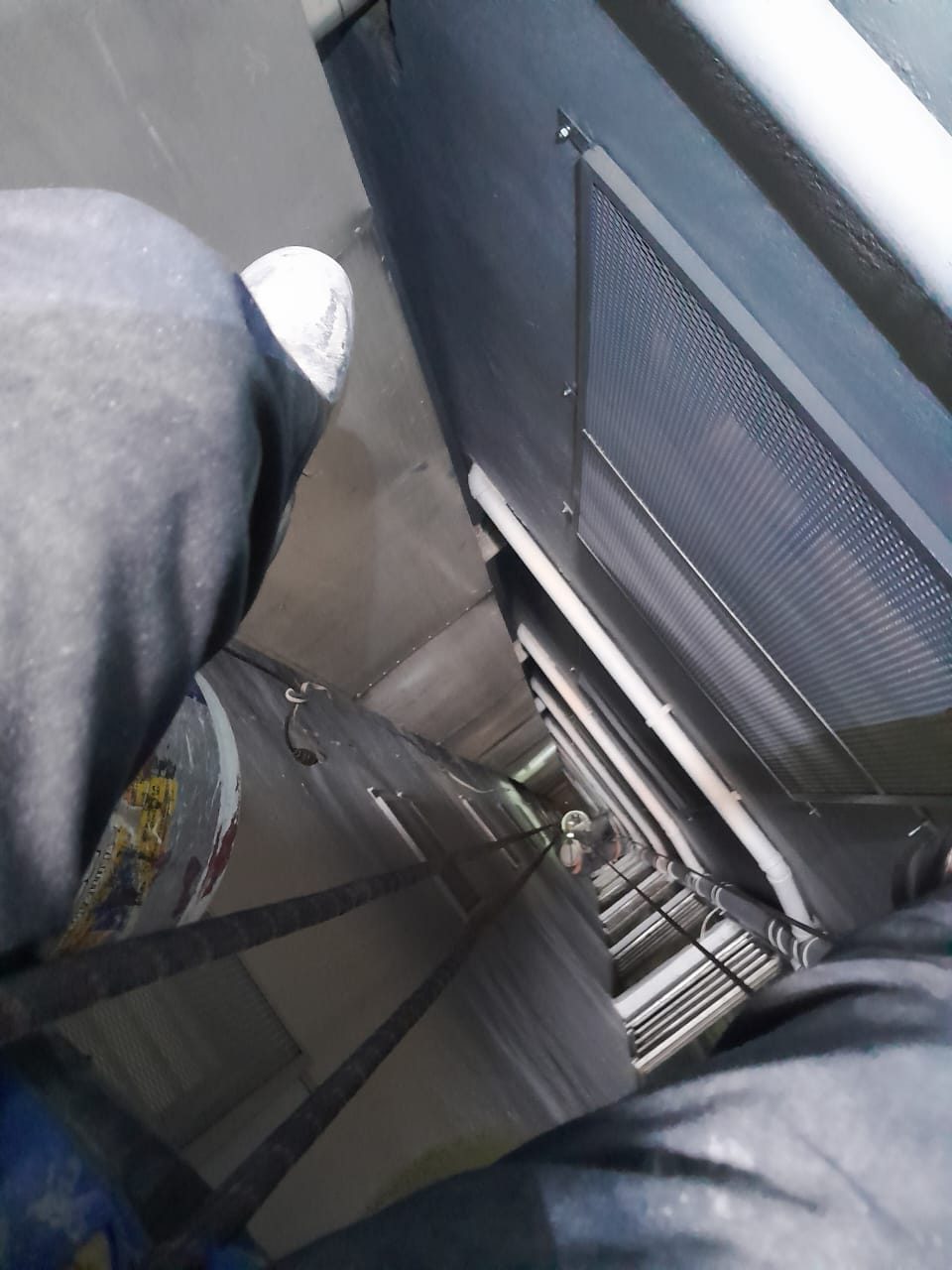

REJ 42Vista desde la posición del operario suspendido sobre el ducto durante la instalación
Vista desde la posición del operario suspendido sobre el ducto durante la instalación

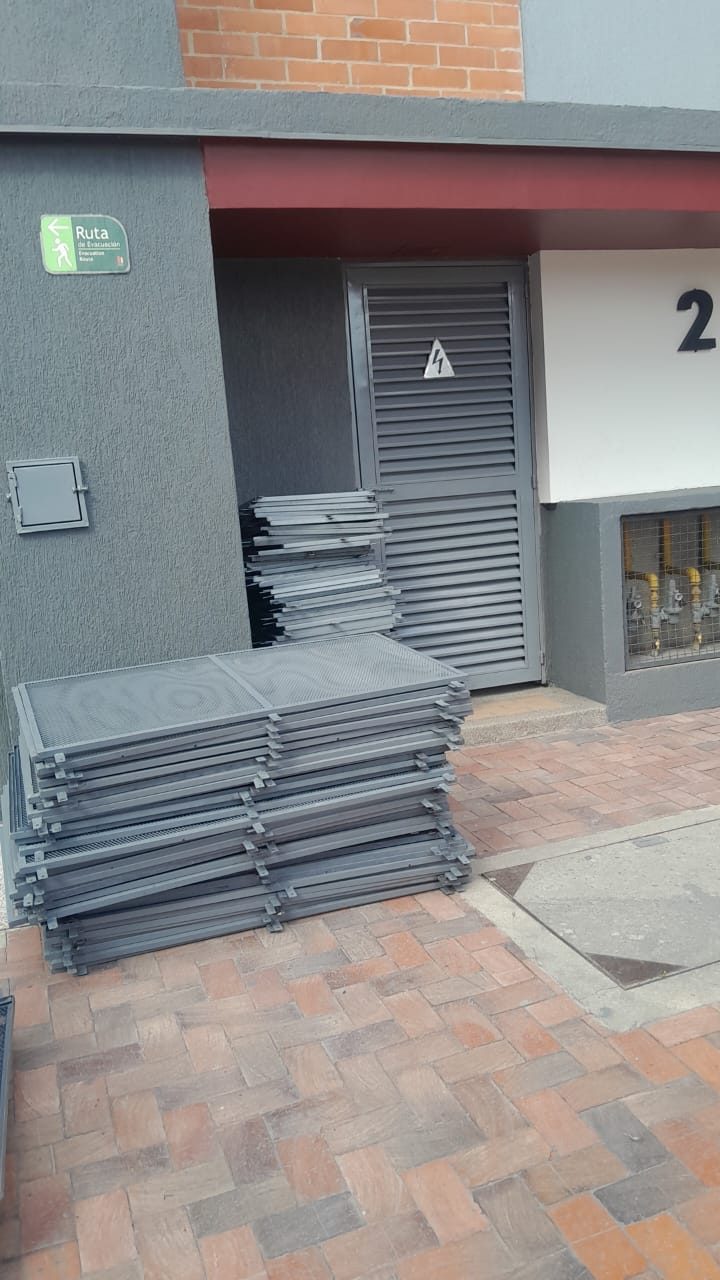

REJ 43Rejillas fabricadas apiladas frente al acceso marcado con el número 2
Rejillas fabricadas apiladas frente al acceso marcado con el número 2

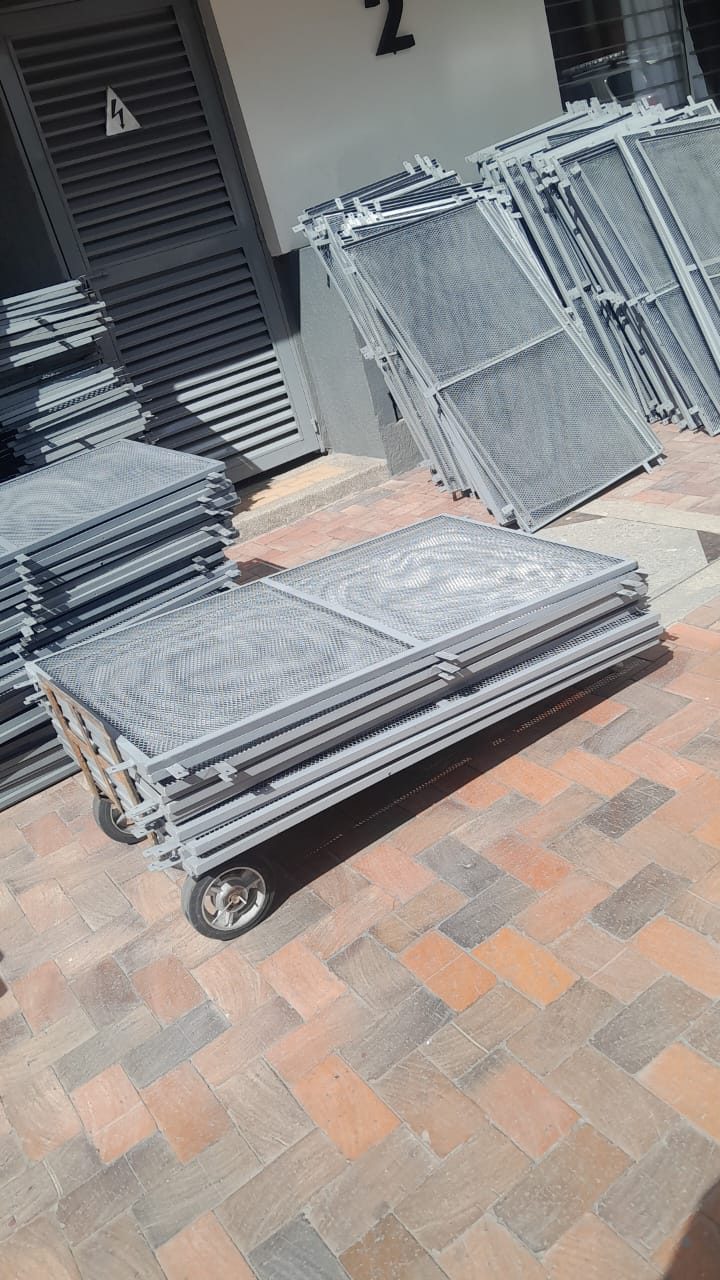

REJ 44Rejillas apiladas en el patio, con la carreta para su traslado
Rejillas apiladas en el patio, con la carreta para su traslado
REJ 45Rejillas apiladas en la cubierta, previas al descuelgue

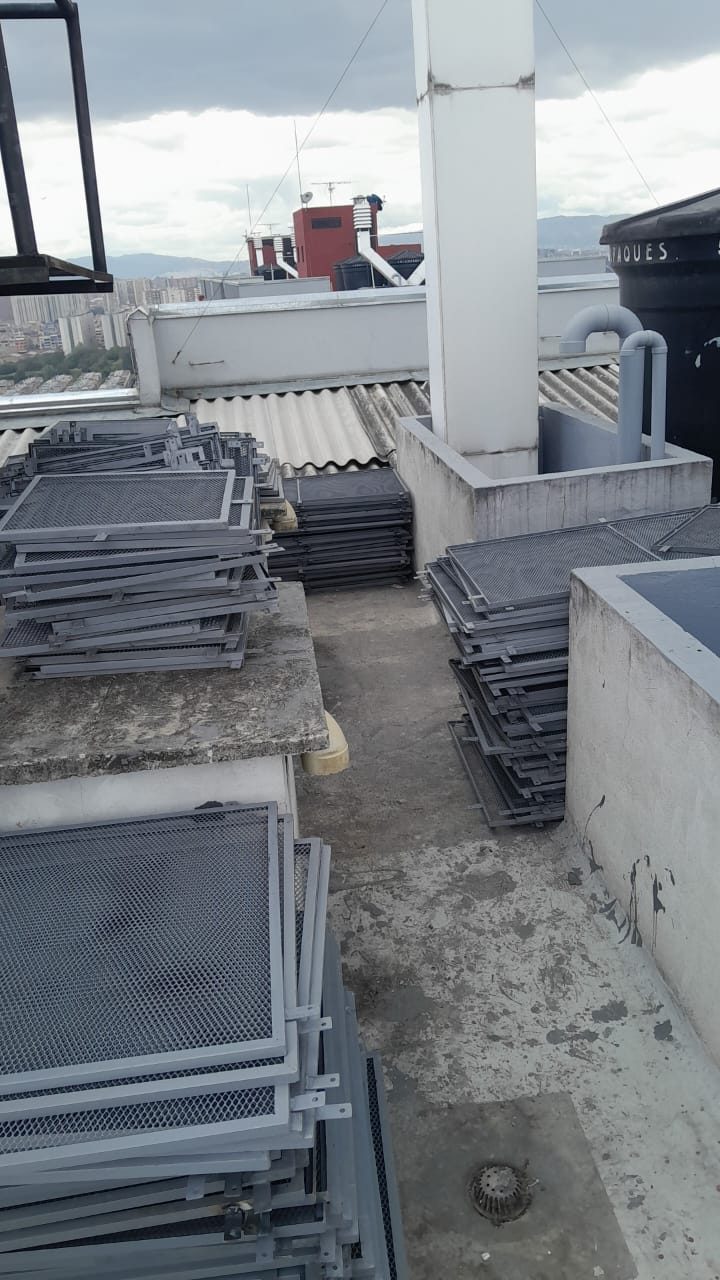

Rejillas apiladas en la cubierta, previas al descuelgue

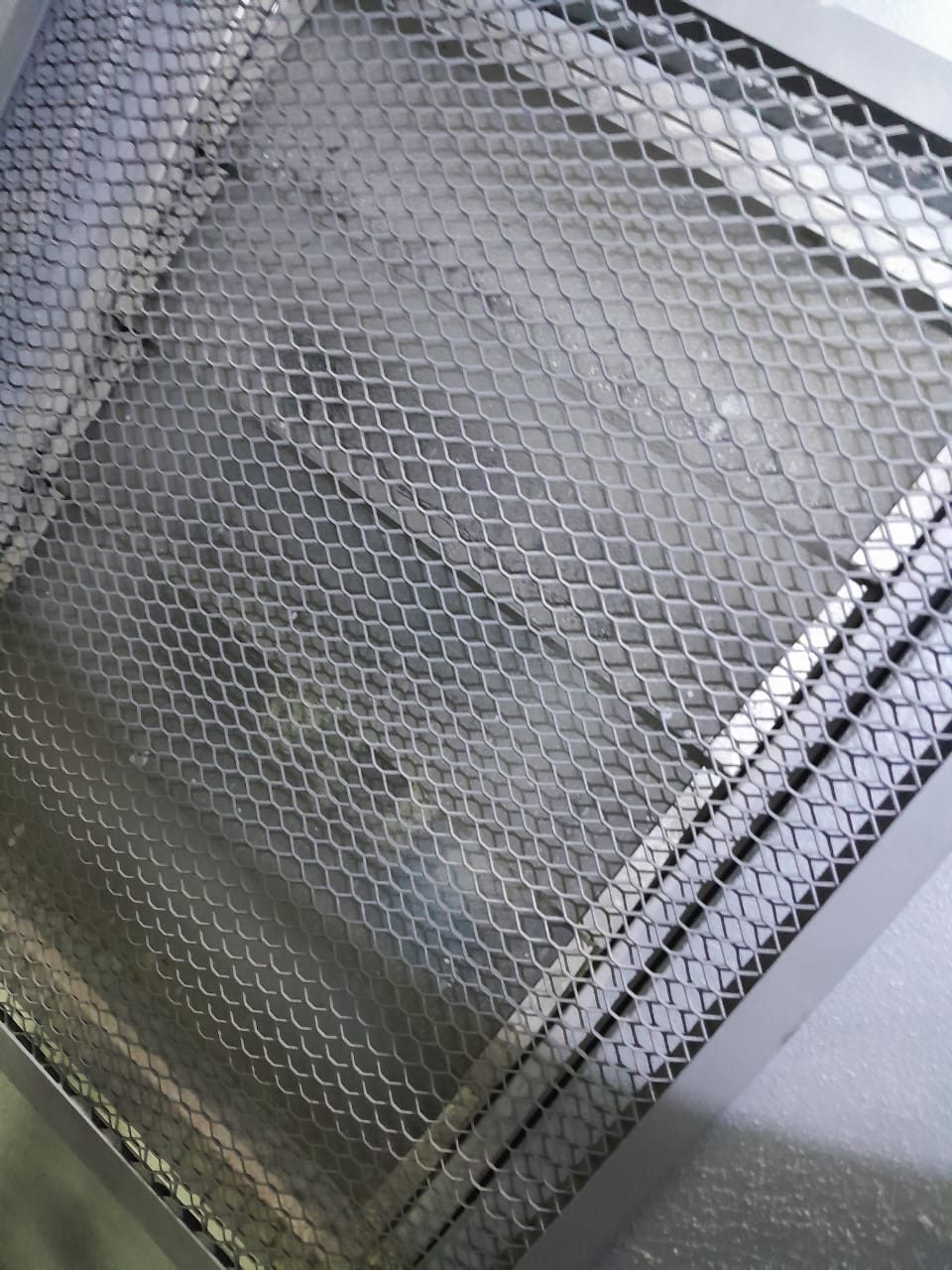

REJ 46Detalle de malla y marco de una rejilla terminada
Detalle de malla y marco de una rejilla terminada
Videos de instalación · 2 oct 2026 · REJ V1–V2
REJ V1
InstalaciónOperario posicionando una rejilla sobre el vano del ducto
REJ V2
Rejilla instaladaRejilla ya fijada en el muro del ducto, vista desde abajo

Registro fotográfico en actualización progresiva a medida que avanza la instalación por torre.
